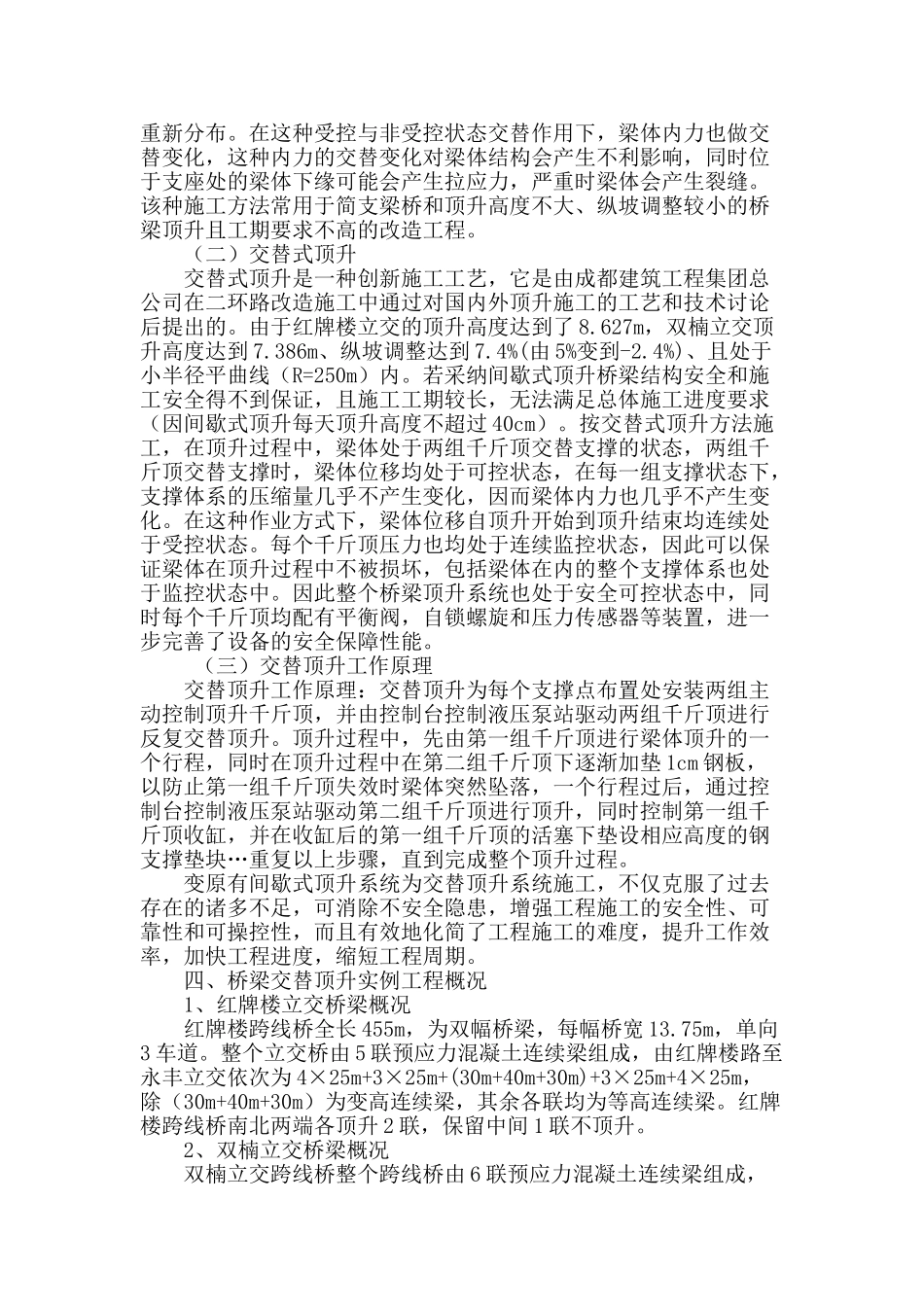

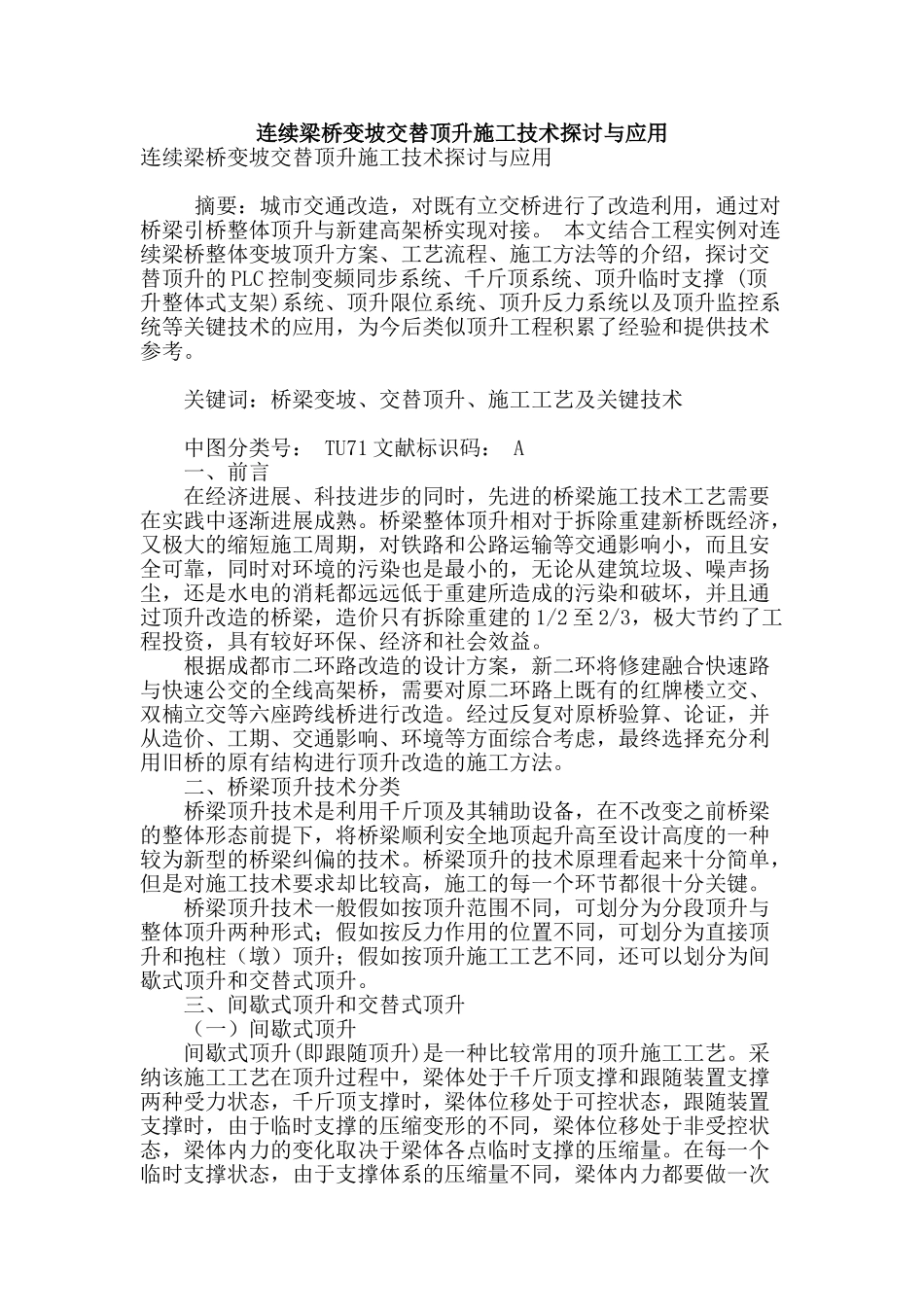

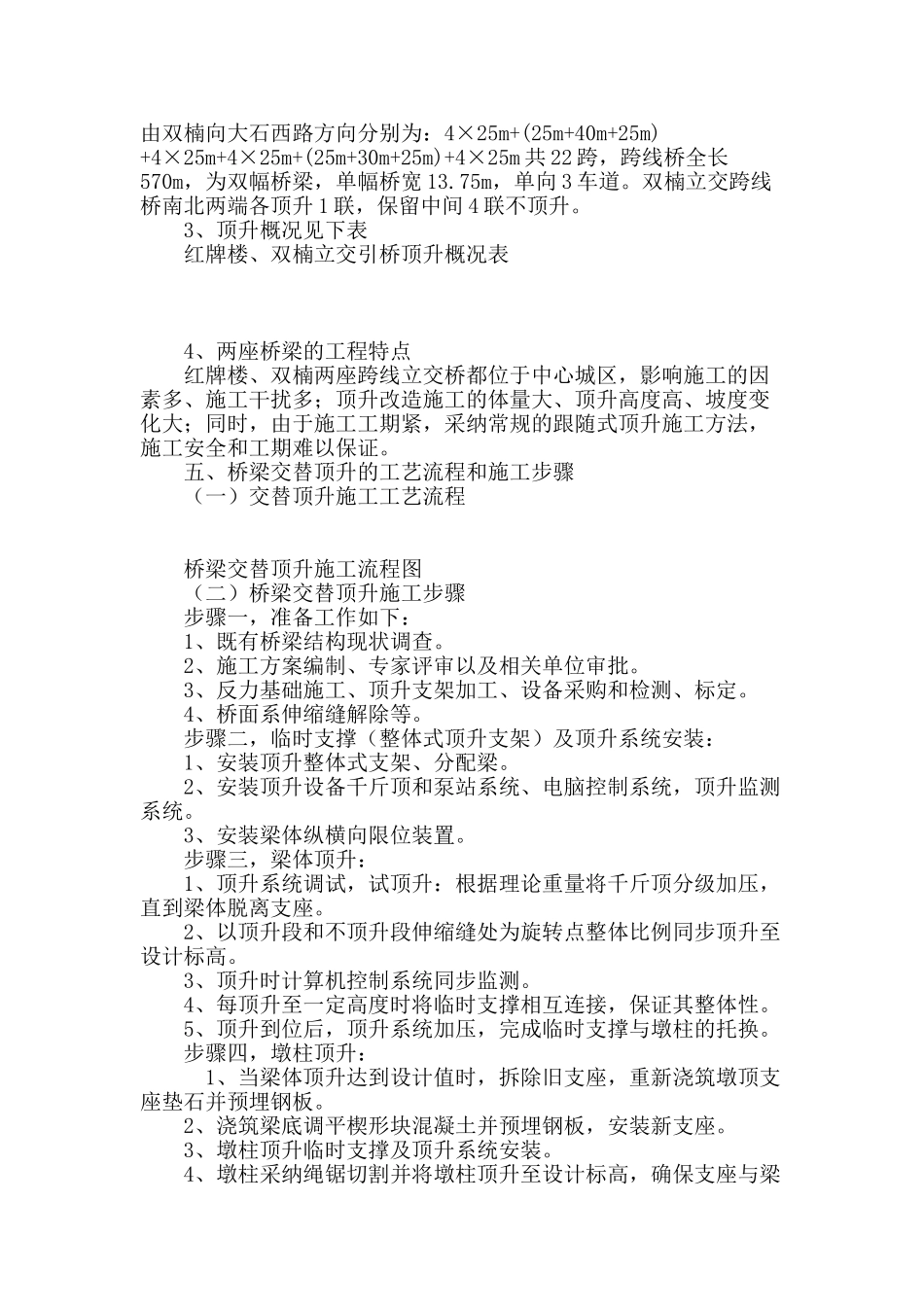

连续梁桥变坡交替顶升施工技术探讨与应用连续梁桥变坡交替顶升施工技术探讨与应用 摘要:城市交通改造,对既有立交桥进行了改造利用,通过对桥梁引桥整体顶升与新建高架桥实现对接。 本文结合工程实例对连续梁桥整体变坡顶升方案、工艺流程、施工方法等的介绍,探讨交替顶升的 PLC 控制变频同步系统、千斤顶系统、顶升临时支撑 (顶升整体式支架)系统、顶升限位系统、顶升反力系统以及顶升监控系统等关键技术的应用,为今后类似顶升工程积累了经验和提供技术参考。 关键词:桥梁变坡、交替顶升、施工工艺及关键技术 中图分类号: TU71 文献标识码: A 一、前言 在经济进展、科技进步的同时,先进的桥梁施工技术工艺需要在实践中逐渐进展成熟。桥梁整体顶升相对于拆除重建新桥既经济,又极大的缩短施工周期,对铁路和公路运输等交通影响小,而且安全可靠,同时对环境的污染也是最小的,无论从建筑垃圾、噪声扬尘,还是水电的消耗都远远低于重建所造成的污染和破坏,并且通过顶升改造的桥梁,造价只有拆除重建的 1/2 至 2/3,极大节约了工程投资,具有较好环保、经济和社会效益。 根据成都市二环路改造的设计方案,新二环将修建融合快速路与快速公交的全线高架桥,需要对原二环路上既有的红牌楼立交、双楠立交等六座跨线桥进行改造。经过反复对原桥验算、论证,并从造价、工期、交通影响、环境等方面综合考虑,最终选择充分利用旧桥的原有结构进行顶升改造的施工方法。 二、桥梁顶升技术分类 桥梁顶升技术是利用千斤顶及其辅助设备,在不改变之前桥梁的整体形态前提下,将桥梁顺利安全地顶起升高至设计高度的一种较为新型的桥梁纠偏的技术。桥梁顶升的技术原理看起来十分简单,但是对施工技术要求却比较高,施工的每一个环节都很十分关键。 桥梁顶升技术一般假如按顶升范围不同,可划分为分段顶升与整体顶升两种形式;假如按反力作用的位置不同,可划分为直接顶升和抱柱(墩)顶升;假如按顶升施工工艺不同,还可以划分为间歇式顶升和交替式顶升。 三、间歇式顶升和交替式顶升 (一)间歇式顶升 间歇式顶升(即跟随顶升)是一种比较常用的顶升施工工艺。采纳该施工工艺在顶升过程中,梁体处于千斤顶支撑和跟随装置支撑两种受力状态,千斤顶支撑时,梁体位移处于可控状态,跟随装置支撑时,由于临时支撑的压缩变形的不同,梁体位移处于非受控状态,梁体内力的变化取决于梁体各点临时支撑的压缩量。在每一个临时支撑状态,由于支撑...
