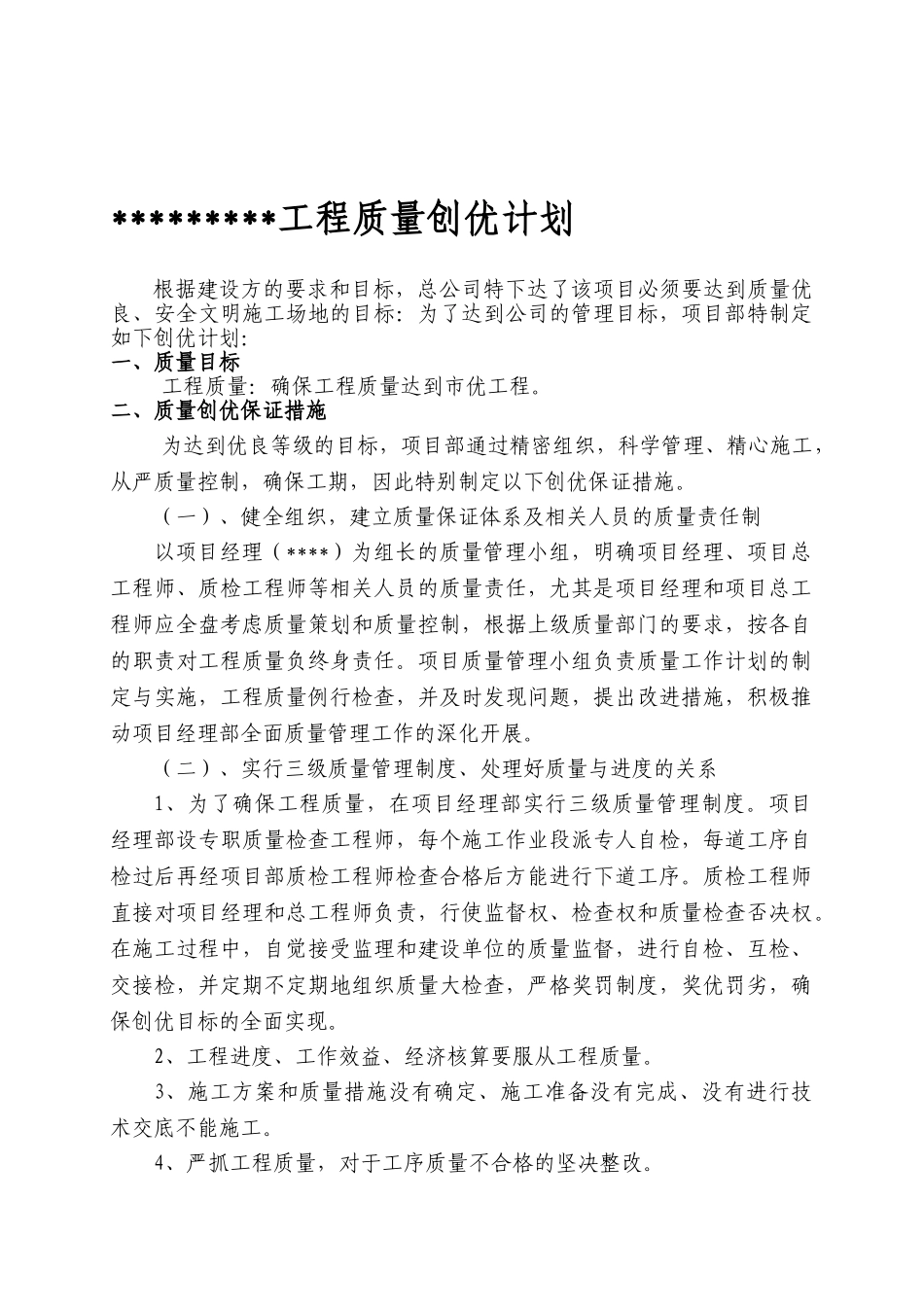

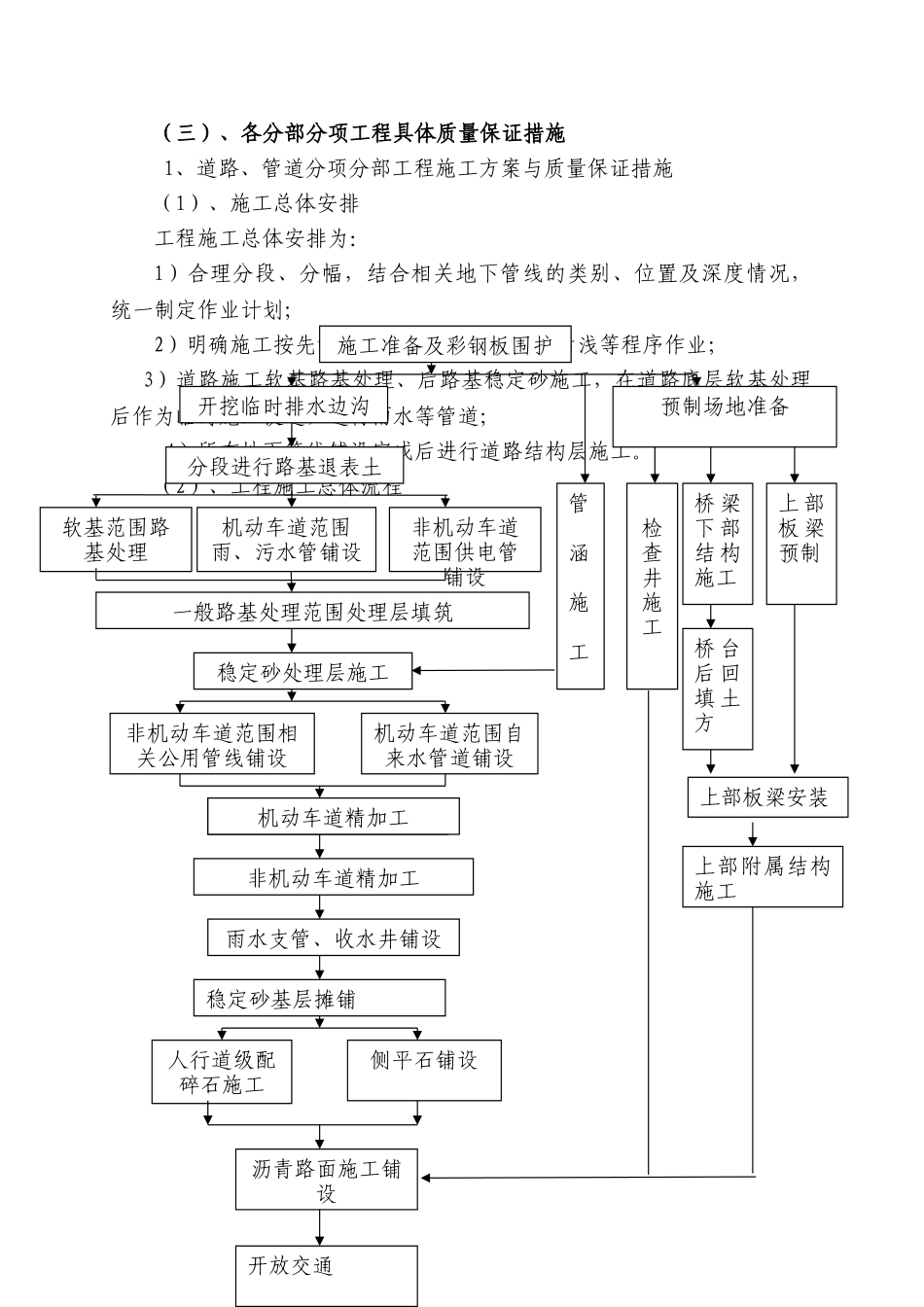

*********工程质量创优计划根据建设方的要求和目标,总公司特下达了该项目必须要达到质量优良、安全文明施工场地的目标:为了达到公司的管理目标,项目部特制定如下创优计划:一、质量目标工程质量:确保工程质量达到市优工程。二、质量创优保证措施为达到优良等级的目标,项目部通过精密组织,科学管理、精心施工,从严质量控制,确保工期,因此特别制定以下创优保证措施。(一)、健全组织,建立质量保证体系及相关人员的质量责任制以项目经理(****)为组长的质量管理小组,明确项目经理、项目总工程师、质检工程师等相关人员的质量责任,尤其是项目经理和项目总工程师应全盘考虑质量策划和质量控制,根据上级质量部门的要求,按各自的职责对工程质量负终身责任。项目质量管理小组负责质量工作计划的制定与实施,工程质量例行检查,并及时发现问题,提出改进措施,积极推动项目经理部全面质量管理工作的深化开展。 (二)、实行三级质量管理制度、处理好质量与进度的关系1、为了确保工程质量,在项目经理部实行三级质量管理制度。项目经理部设专职质量检查工程师,每个施工作业段派专人自检,每道工序自检过后再经项目部质检工程师检查合格后方能进行下道工序。质检工程师直接对项目经理和总工程师负责,行使监督权、检查权和质量检查否决权。在施工过程中,自觉接受监理和建设单位的质量监督,进行自检、互检、交接检,并定期不定期地组织质量大检查,严格奖罚制度,奖优罚劣,确保创优目标的全面实现。2、工程进度、工作效益、经济核算要服从工程质量。3、施工方案和质量措施没有确定、施工准备没有完成、没有进行技术交底不能施工。4、严抓工程质量,对于工序质量不合格的坚决整改。(三)、各分部分项工程具体质量保证措施1、道路、管道分项分部工程施工方案与质量保证措施(1)、施工总体安排工程施工总体安排为:1)合理分段、分幅,结合相关地下管线的类别、位置及深度情况,统一制定作业计划;2)明确施工按先管线后路基、管道按先深后浅等程序作业;3)道路施工软基路基处理、后路基稳定砂施工,在道路底层软基处理后作为临时施工便道,进行雨水等管道;4)所有地下管线铺设完成后进行道路结构层施工。(2)、工程施工总体流程施工准备及彩钢板围护开挖临时排水边沟机动车道范围雨、污水管铺设管涵施工机动车道范围自来水管道铺设机动车道 12% 灰土施工一般路基处理范围处理层填筑稳定砂处理层施工预制场地准备分段进行路基退表土非...
