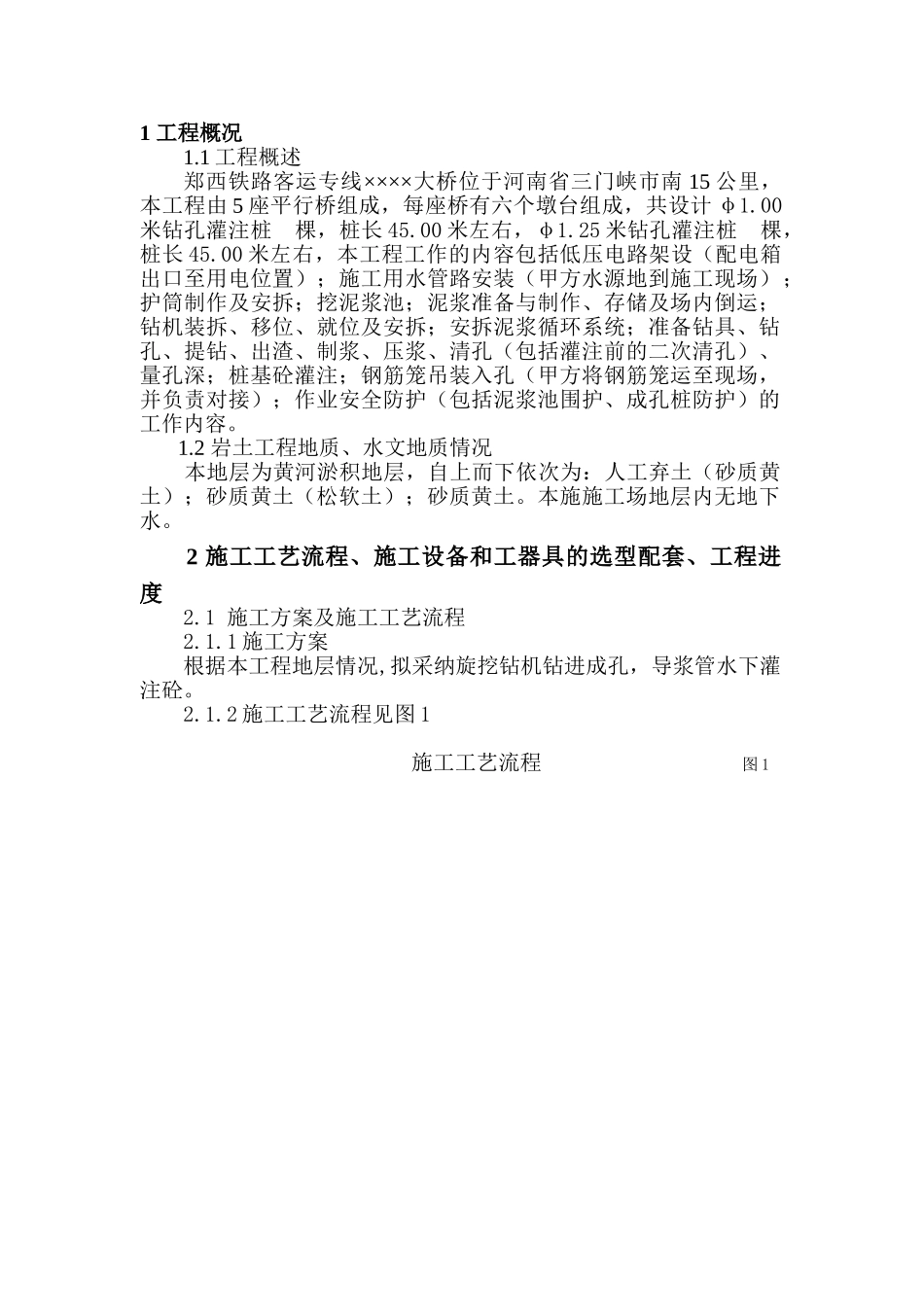

郑西铁路客运专线××大桥桩基工程施工组织设计编写单位: 编 写 人:项目经理:项目总工:审 核 人:审 定 人:目录1 工程概况1.1 工程概述1.2 岩土工程地质、水文地质条件1.3 设计要求2 施工工艺流程、施工设备和工器具的选型配套、施工计划2.1 施工方案及施工工艺流程2.2 施工设备和工器具的选型配套 2.3 工程进度计划3 劳动组织及人员配备4 材料计划4.1 成孔材料计划4.2 用电、用水计划5 施工工艺及质量控制5.1 施工准备5.2 设备的安装5.3 钻进成孔5.4 钢筋笼的吊放5.5 导浆管的安放5.6 混凝土的灌注8 质量保证措施9 安全文明生产措施1 工程概况1.1 工程概述郑西铁路客运专线××××大桥位于河南省三门峡市南 15 公里,本工程由 5 座平行桥组成,每座桥有六个墩台组成,共设计 φ1.00米钻孔灌注桩 棵,桩长 45.00 米左右,φ1.25 米钻孔灌注桩 棵,桩长 45.00 米左右,本工程工作的内容包括低压电路架设(配电箱出口至用电位置);施工用水管路安装(甲方水源地到施工现场);护筒制作及安拆;挖泥浆池;泥浆准备与制作、存储及场内倒运;钻机装拆、移位、就位及安拆;安拆泥浆循环系统;准备钻具、钻孔、提钻、出渣、制浆、压浆、清孔(包括灌注前的二次清孔)、量孔深;桩基砼灌注;钢筋笼吊装入孔(甲方将钢筋笼运至现场,并负责对接);作业安全防护(包括泥浆池围护、成孔桩防护)的工作内容。 1.2 岩土工程地质、水文地质情况 本地层为黄河淤积地层,自上而下依次为:人工弃土(砂质黄土);砂质黄土(松软土);砂质黄土。本施施工场地层内无地下水。2 施工工艺流程、施工设备和工器具的选型配套、工程进度2.1 施工方案及施工工艺流程2.1.1 施工方案根据本工程地层情况,拟采纳旋挖钻机钻进成孔,导浆管水下灌注砼。2.1.2 施工工艺流程见图 1施工工艺流程 图 1 2.2 施工设备和工器具的选型配套 2.2.1 施工设备的选择本工程选用 SYR220 旋挖钻机钻进成孔。2.2.2 拟投入的主要设备和工器具检测内容主流程辅助流程桩位的测量护筒的埋设验收钻进成孔钢筋笼安放下导管清孔灌注水下砼控制桩头标高编审施工设计场地准备检查桩位坐标泥浆制备护筒尺寸检查护筒检查泥浆性能调整孔深、孔径、垂直度泥浆性能等检查等钢筋笼安放检查导管检查、准备商砼准备清孔指标检查孔口准备、砼的检查钻机情况检查本工程拟投入 SYR220 旋挖钻机一台,及其辅助设施,详见投入的主要设备和辅助设施一览表...
