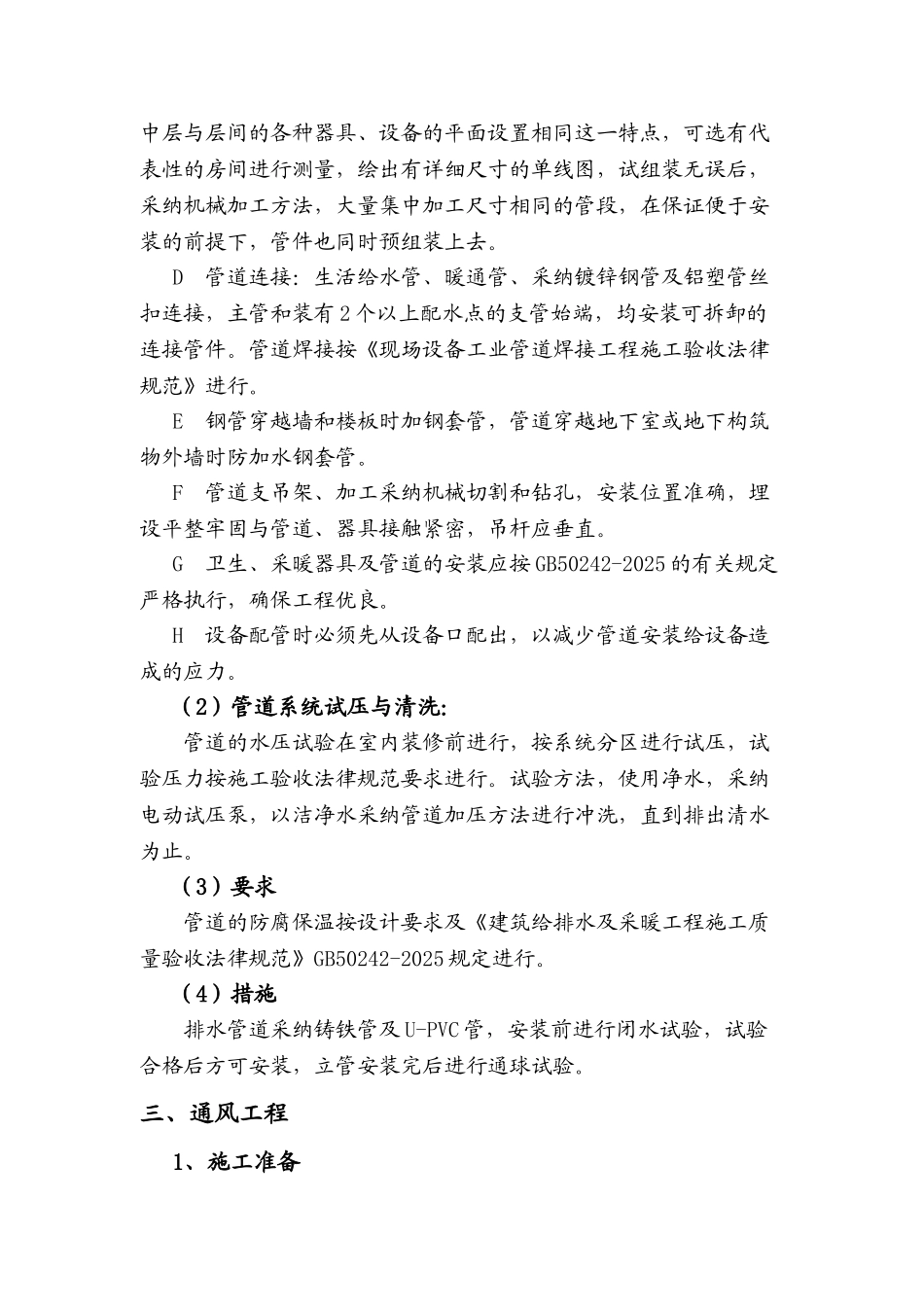

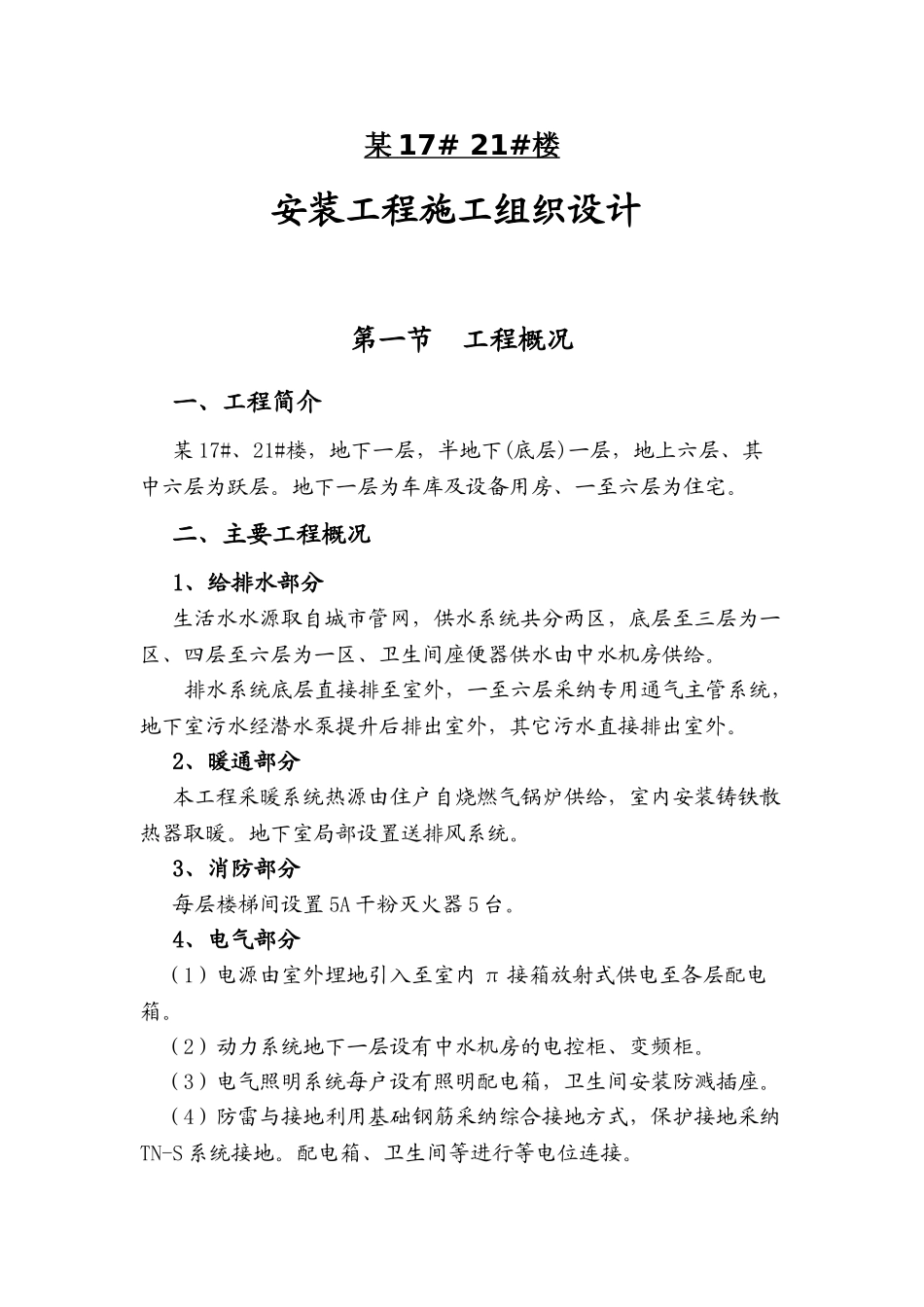

某 17# 21# 楼 安装工程施工组织设计第一节 工程概况一、工程简介某 17#、21#楼,地下一层,半地下(底层)一层,地上六层、其中六层为跃层
地下一层为车库及设备用房、一至六层为住宅
二、主要工程概况1、给排水部分生活水水源取自城市管网,供水系统共分两区,底层至三层为一区、四层至六层为一区、卫生间座便器供水由中水机房供给
排水系统底层直接排至室外,一至六层采纳专用通气主管系统,地下室污水经潜水泵提升后排出室外,其它污水直接排出室外
2、暖通部分本工程采暖系统热源由住户自烧燃气锅炉供给,室内安装铸铁散热器取暖
地下室局部设置送排风系统
3、消防部分每层楼梯间设置 5A 干粉灭火器 5 台
4、电气部分(1)电源由室外埋地引入至室内 π 接箱放射式供电至各层配电箱
(2)动力系统地下一层设有中水机房的电控柜、变频柜
(3)电气照明系统每户设有照明配电箱,卫生间安装防溅插座
(4)防雷与接地利用基础钢筋采纳综合接地方式,保护接地采纳TN-S 系统接地
配电箱、卫生间等进行等电位连接

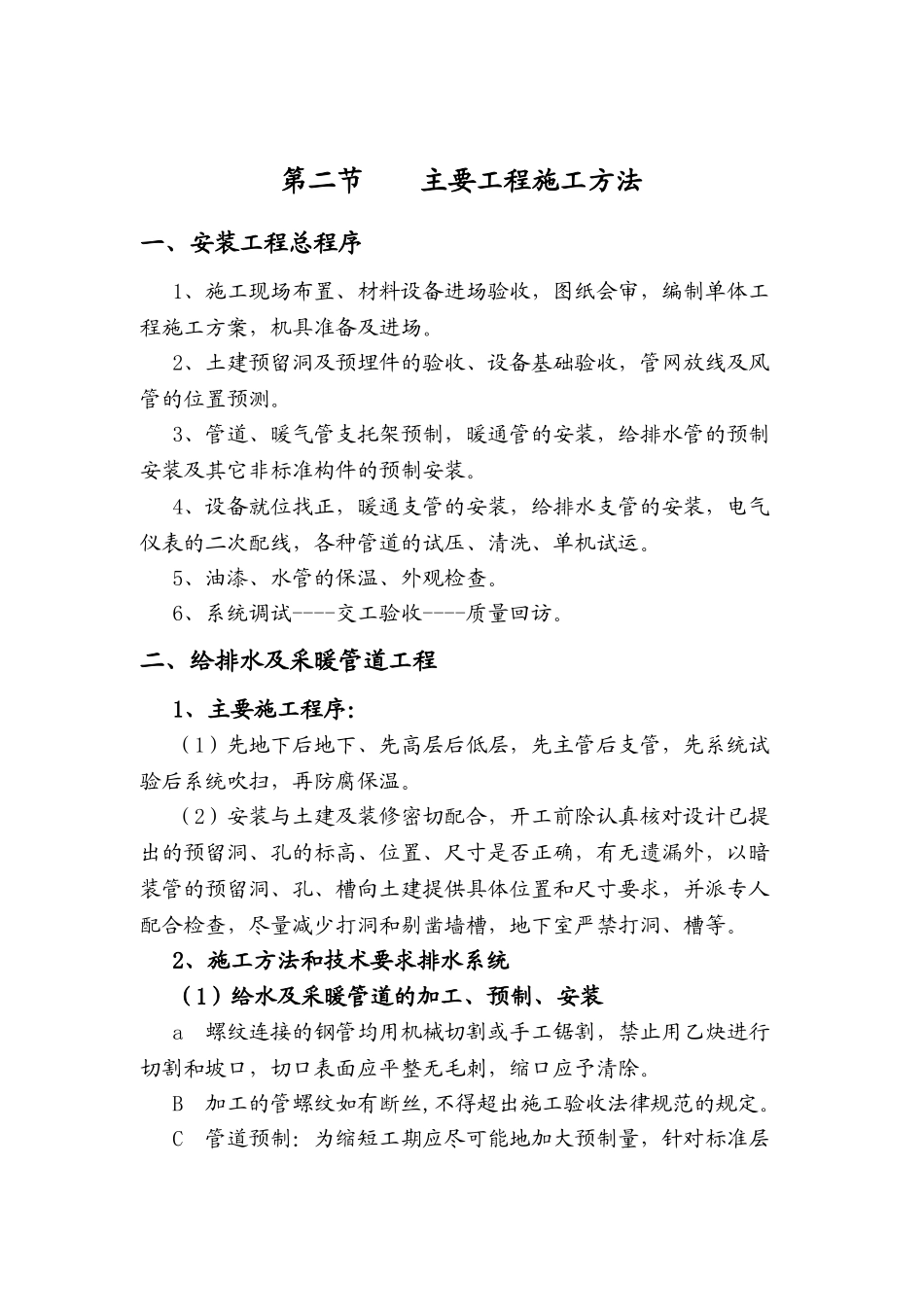

第二节 主要工程施工方法一、安装工程总程序1、施工现场布置、材料设备进场验收,图纸会审,编制单体工程施工方案,机具准备及进场
2、土建预留洞及预埋件的验收、设备基础验收,管网放线及风管的位置预测
3、管道、暖气管支托架预制,暖通管的安装,给排水管的预制安装及其它非标准构件的预制安装
4、设备就位找正,暖通支管的安装,给排水支管的安装,电气仪表的二次配线,各种管道的试压、清洗、单机试运
5、油漆、水管的保温、外观检查
6、系统调试----交工验收----质量回访
二、给排水及采暖管道工程1、主要施工程序:(1)先地下后地下、先高层后低层,先主管后支管,先系统试验后系统吹扫,再防腐保温
(2)安装与土建及装修密切配合,开工前除认真核对设计已提出的预留洞、孔的标高、位置、尺寸是否正确,有无遗漏外,
