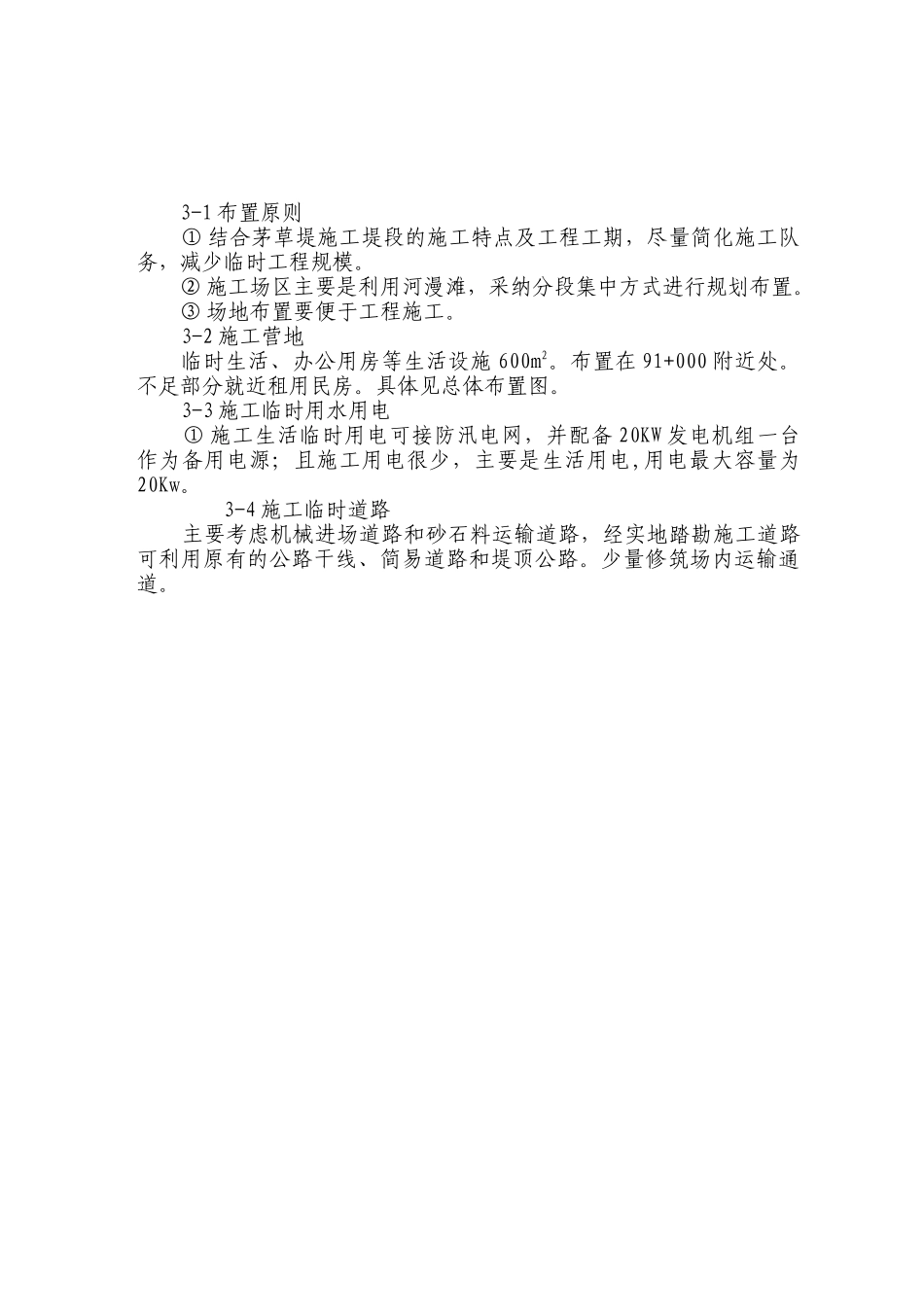

施工组织设计一 编制内容与依据 1-1 编制内容 本工程施工招标文件所规定的全部内容,含场地平整、脚槽土方开挖、砂及碎石垫层铺设、干砌脚槽及封顶块石、干砌块石护坡与护岸。 1-2 编制依据 1-2-1 鄂州长江干堤整险加固第四批招标工程施工招标及合同文件 1-2-2 鄂州长江干堤整险加固工程第四批招标标前会答疑书。 1-2-3 国家、水利部、建设部等有关规程法律规范。 二 工程概况 鄂州市长江干堤位于长江中游右岸,下起花马湖泵站与黄石市城区堤相接,桩号 65+400,上至刘周山与武汉市武惠堤相连,桩号 152+300,实有长 66.7 Km,为 2 级堤防。本次工程招标桩号为 65+500~122+300,工程内容为 40.11Km 的堤身护坡和二房湾,四房湾1.15Km 的护岸整治工程。 鄂州江堤段位于长江南岸宽阔的冲积平原上,地面平坦开阔,顺河流流向微有倾斜,地面高程一般在 20—22 米(黄海高程,如无注明,以下均为黄海高程)左右,堤内有坑塘分布,堤外有滩,沿江而下宽度不等,外滩前缘有小型民堤。 2-1 工程位置 鄂州长江干堤整险加固工程项目第九标段的茅草堤 88+950—91+000 段干砌块石护坡、护岸工程位于右岸,地处巴河水道。 2-2 工程规模 第九标段为茅草堤段护岸加固工程,护岸堤段总长度 2050 米。工程项目为脚槽土方开挖、干砌块石护坡和护岸及干砌块石脚槽与封顶。干砌块石护坡、护岸厚度 30 厘米,下设 10 厘米碎石垫层和 10 厘米砂垫层,坡度为 1:3。块石重量一般不小于 30 公斤。主要工程量为挖脚槽土方 4137m3,砂垫层 4092 m3、碎石垫层 4092 m3,干砌块石脚槽、封定 5240 m3,干砌块石护坡、护岸 9366 m3。 2-3 枯水期及枯水位 设计枯水期为 12—2 月,设计枯水位为枯水期的多年平均水位,樊口站设计枯水位为 12.60 米,以此可推求茅草堤 88+950—91+000 的设计枯水位为吴淞高程 12.85—12.90 米。 2-4 施工区自然条件 2-4-1 气温 年平均气温:17℃ 极端最高气温:40.7℃ 极端最低气温:-12.4℃ 2-4-2 风况 多年最大平均风速:12.94m/S 全年最多风向为 NNE 2-4-4 降水 年平均降雨量:1253mm(多集中在 4-7 月,4 个月平均降水量占年降水量的 55.1%) 最大年降雨量:2007.6mm2-6 地质构造 鄂州市江堤处于杨子断块的桐柏~大别断隆与下杨子隆带之接壤处。以沉降运动为主,接受了巨厚的内陆河湖相沉积。本区属地震强度较低的弱震区,基本烈度为Ⅵ度。 2-7 建筑...
