配电柜安装工艺1 适用范围本标准适用于建筑电气配电柜安装工程
2 引用标准GB50303《建筑电气工程施工质量验收法律规范》3 材料要求3
1 成套定型配电柜应根据设计要求的型号、规格选用合格产品
并有产品合格证
2 槽钢、镀锌扁钢,不得有严重锈蚀和缺陷,且镀锌层不应脱落
3 镀锌材料有机螺丝、垫圈、弹筑垫圈;非镀锌材料有地脚螺栓、钢垫片
4 母线应根据设计要求截面进行选择,应使用合格产品
5 其它材料有压线端子、塑料管、小线、塑料带、黑胶布、防锈漆、电焊条、电石、氧气、砂布、水泥、砂子、焊锡、焊剂
4 主要机具4
1 铅笔、卷尺、水平尺、线坠、点冲子、灰桶、水桶、油桶、刷子
2 手锤、錾子、大锤、钢锯、锯条、扁锉、圆锉、活扳子、套筒扳子
3 电烙铁、电炉、锡锅、锡勺、绝缘手套、台钳、案子、压接钳等
4 手电钻、钻头、撬棍、电焊机、气焊工具、万能表、兆欧表、工具袋、工具箱、高凳等
5 作业条件5
1 埋设基础槽钢或地脚螺栓时,须有地面的基准线
2 预埋件及预留孔洞符合设计要求,预埋件应牢固
3 必须在基础台、沟槽及地面抹灰完,顶棚、墙面喷完浆,门窗安装应向外开门并符合防火要求后才允许进行配电柜的安装
4 配电室内的暖卫管线不得采纳丝接和设置节门,连接处应采纳焊接且不得有渗漏现象
6 操作工艺工艺流程:配 电柜 安装 要求检查配电柜槽钢基础做法配电柜安装调试运行槽钢基础做法混凝土基础做法6

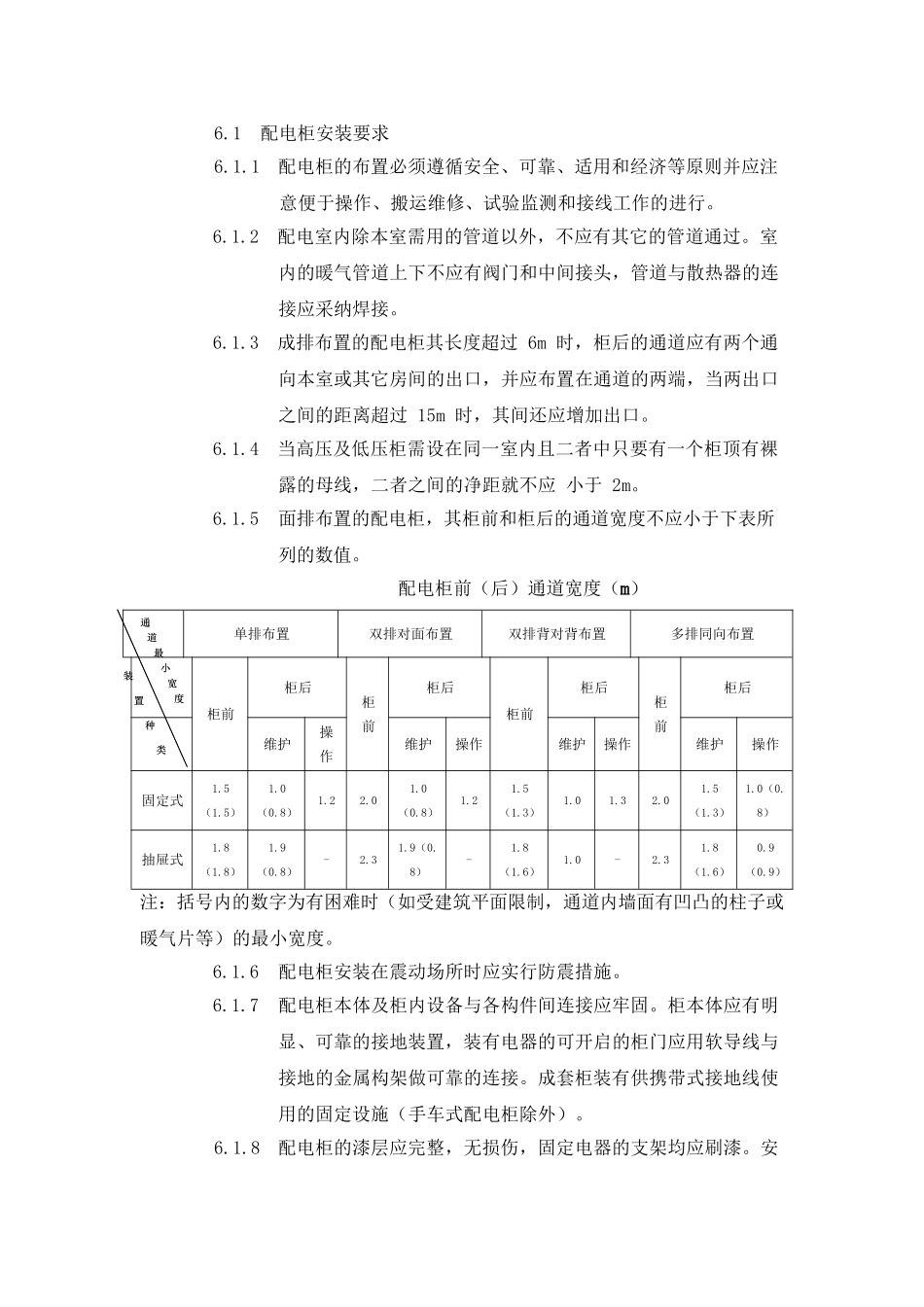

1 配电柜安装要求6
1配电柜的布置必须遵循安全、可靠、适用和经济等原则并应注意便于操作、搬运维修、试验监测和接线工作的进行
2 配电室内除本室需用的管道以外,不应有其它的管道通过
室内的暖气管道上下不应有阀门和中间接头,管道与散热器的连接应采纳焊接

3 成排布置的配电柜其长度超过 6m 时,柜后的通道应有两个通向本室或其它房间的
