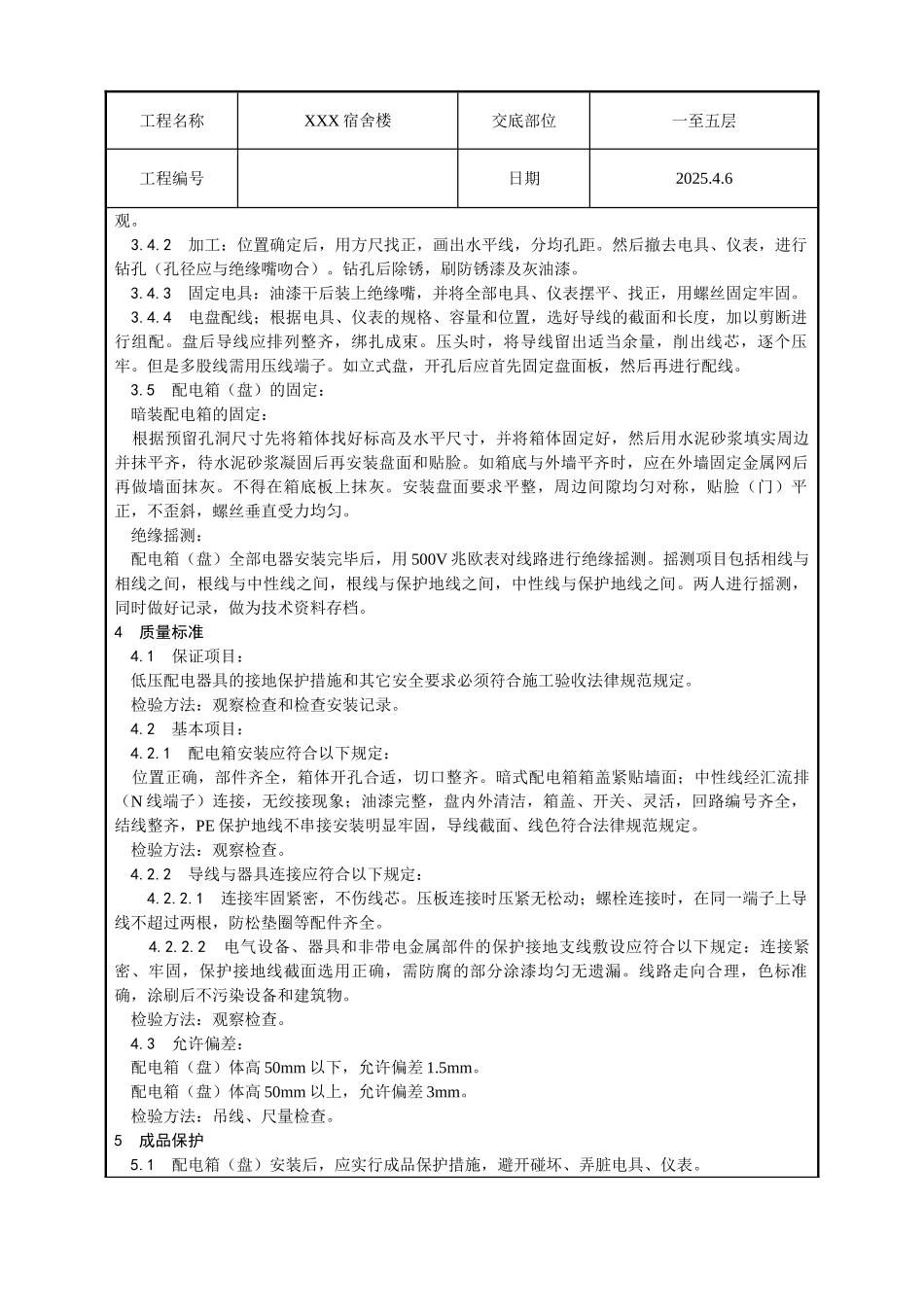

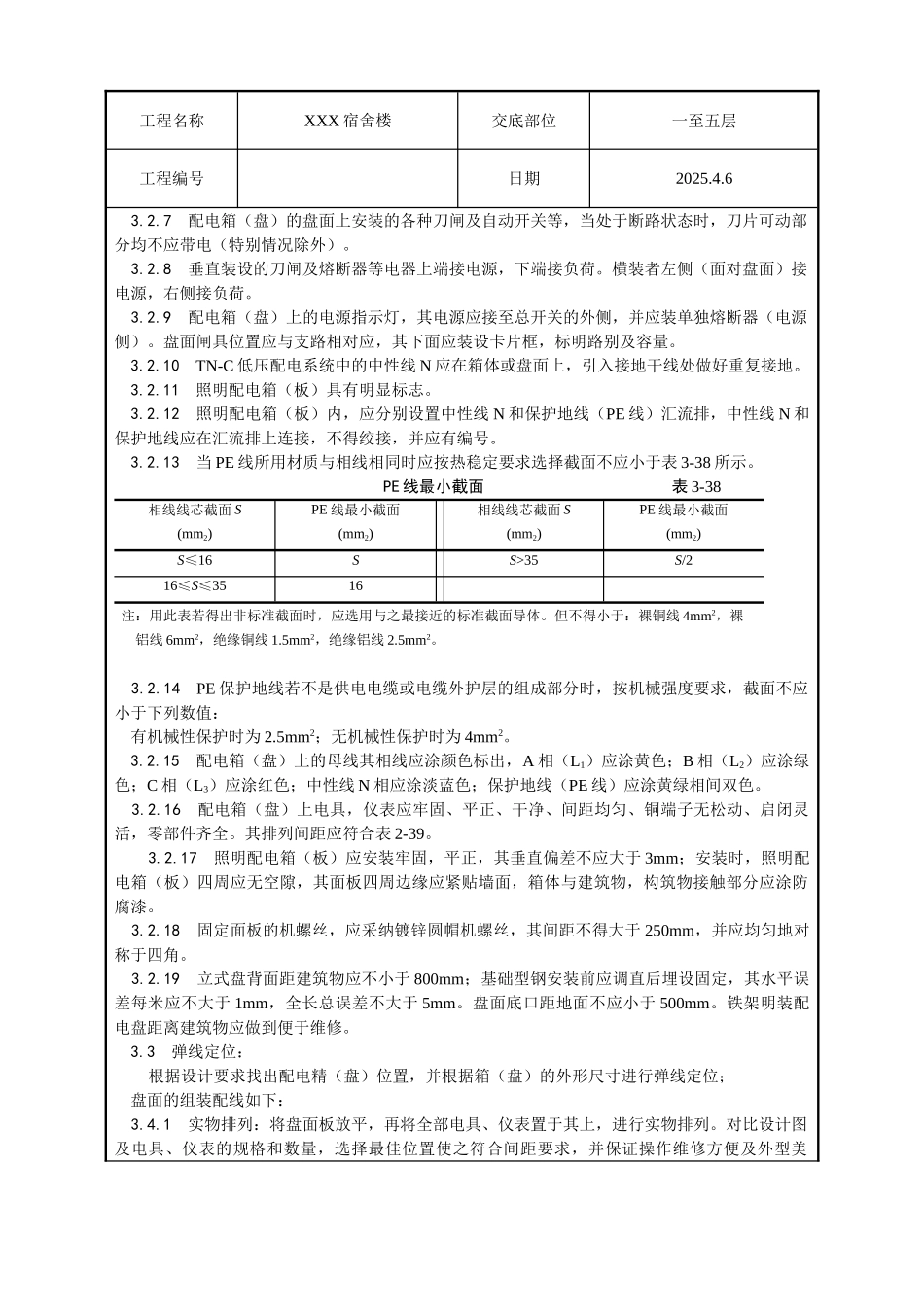

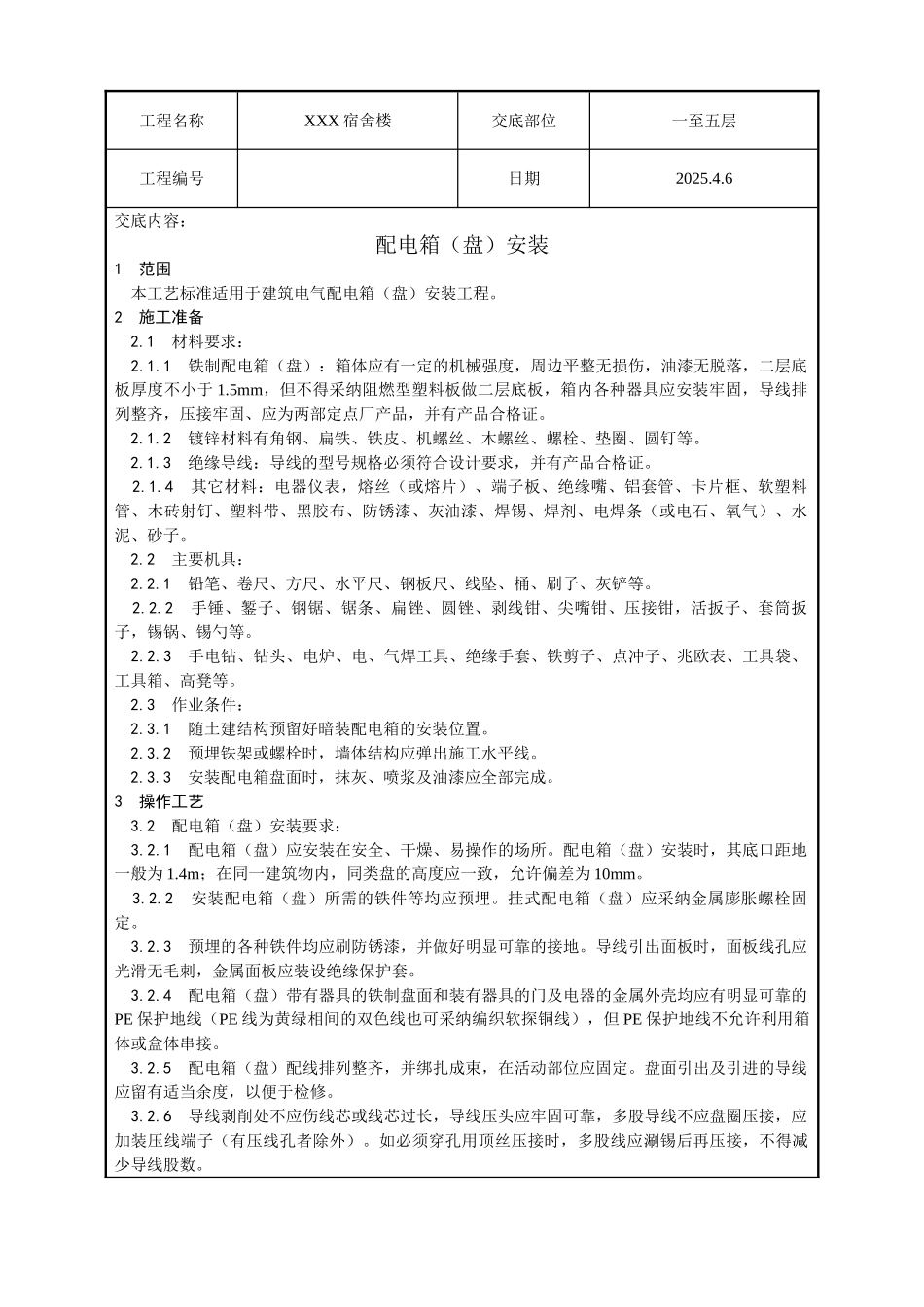

工程名称XXX 宿舍楼交底部位一至五层工程编号日期2025.4.6交底内容:配电箱(盘)安装1 范围 本工艺标准适用于建筑电气配电箱(盘)安装工程。2 施工准备 2.1 材料要求: 2.1.1 铁制配电箱(盘):箱体应有一定的机械强度,周边平整无损伤,油漆无脱落,二层底板厚度不小于 1.5mm,但不得采纳阻燃型塑料板做二层底板,箱内各种器具应安装牢固,导线排列整齐,压接牢固、应为两部定点厂产品,并有产品合格证。 2.1.2 镀锌材料有角钢、扁铁、铁皮、机螺丝、木螺丝、螺栓、垫圈、圆钉等。 2.1.3 绝缘导线:导线的型号规格必须符合设计要求,并有产品合格证。 2.1.4 其它材料:电器仪表,熔丝(或熔片)、端子板、绝缘嘴、铝套管、卡片框、软塑料管、木砖射钉、塑料带、黑胶布、防锈漆、灰油漆、焊锡、焊剂、电焊条(或电石、氧气)、水泥、砂子。 2.2 主要机具: 2.2.1 铅笔、卷尺、方尺、水平尺、钢板尺、线坠、桶、刷子、灰铲等。 2.2.2 手锤、錾子、钢锯、锯条、扁锉、圆锉、剥线钳、尖嘴钳、压接钳,活扳子、套筒扳子,锡锅、锡勺等。 2.2.3 手电钻、钻头、电炉、电、气焊工具、绝缘手套、铁剪子、点冲子、兆欧表、工具袋、工具箱、高凳等。 2.3 作业条件: 2.3.1 随土建结构预留好暗装配电箱的安装位置。 2.3.2 预埋铁架或螺栓时,墙体结构应弹出施工水平线。 2.3.3 安装配电箱盘面时,抹灰、喷浆及油漆应全部完成。3 操作工艺 3.2 配电箱(盘)安装要求: 3.2.1 配电箱(盘)应安装在安全、干燥、易操作的场所。配电箱(盘)安装时,其底口距地一般为 1.4m;在同一建筑物内,同类盘的高度应一致,允许偏差为 10mm。 3.2.2 安装配电箱(盘)所需的铁件等均应预埋。挂式配电箱(盘)应采纳金属膨胀螺栓固定。 3.2.3 预埋的各种铁件均应刷防锈漆,并做好明显可靠的接地。导线引出面板时,面板线孔应光滑无毛刺,金属面板应装设绝缘保护套。 3.2.4 配电箱(盘)带有器具的铁制盘面和装有器具的门及电器的金属外壳均应有明显可靠的PE 保护地线(PE 线为黄绿相间的双色线也可采纳编织软探铜线),但 PE 保护地线不允许利用箱体或盒体串接。 3.2.5 配电箱(盘)配线排列整齐,并绑扎成束,在活动部位应固定。盘面引出及引进的导线应留有适当余度,以便于检修。 3.2.6 导线剥削处不应伤线芯或线芯过长,导线压头应牢固可靠,多股导线不应盘圈压接,应加装压线端子(有压线孔者除外)。如必须穿孔用...
