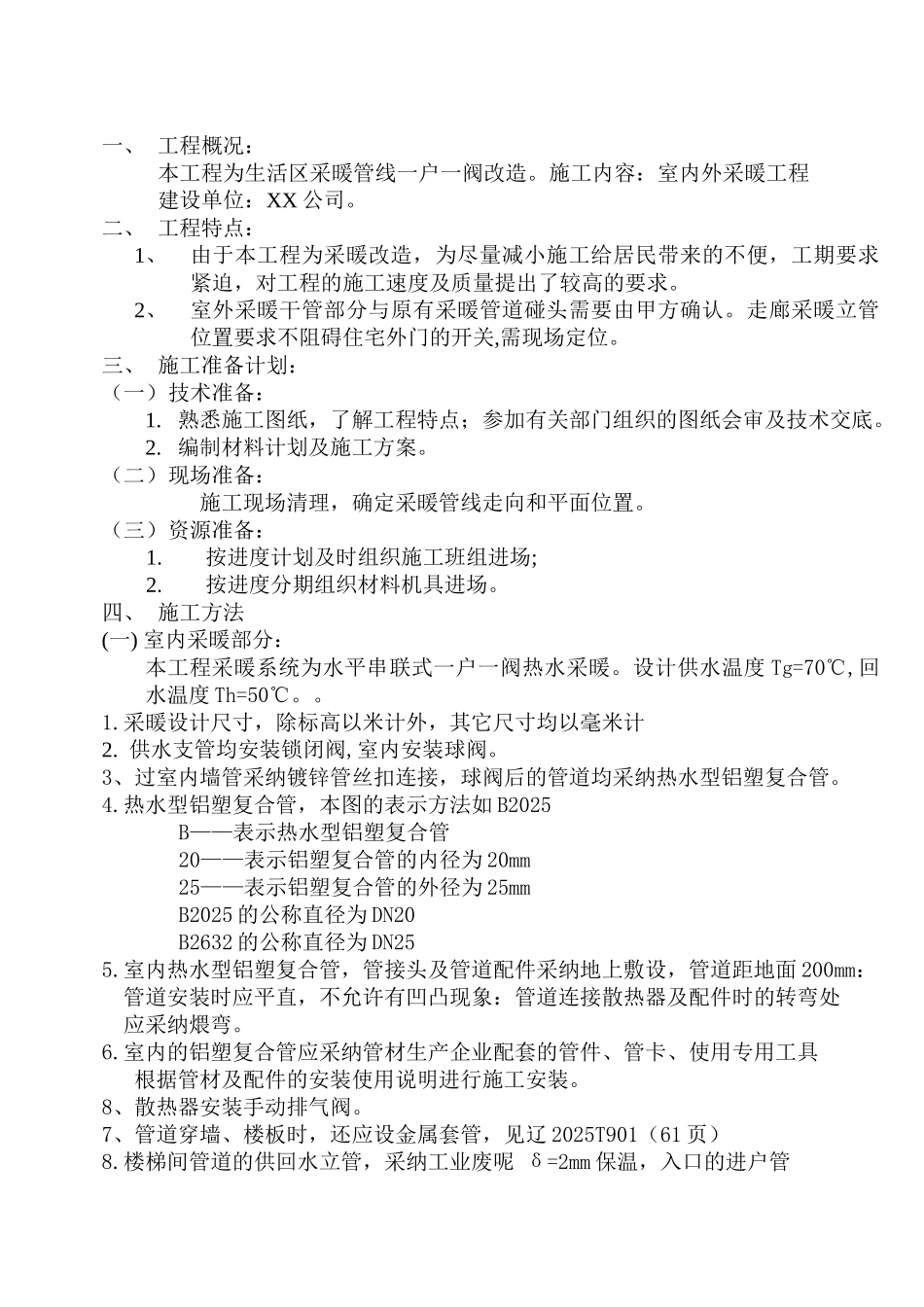

一、 工程概况:本工程为生活区采暖管线一户一阀改造。施工内容:室内外采暖工程建设单位:XX 公司。二、 工程特点:1、由于本工程为采暖改造,为尽量减小施工给居民带来的不便,工期要求紧迫,对工程的施工速度及质量提出了较高的要求。2、室外采暖干管部分与原有采暖管道碰头需要由甲方确认。走廊采暖立管位置要求不阻碍住宅外门的开关,需现场定位。三、 施工准备计划:(一)技术准备:1. 熟悉施工图纸,了解工程特点;参加有关部门组织的图纸会审及技术交底。2. 编制材料计划及施工方案。 (二)现场准备:施工现场清理,确定采暖管线走向和平面位置。(三)资源准备:1.按进度计划及时组织施工班组进场;2.按进度分期组织材料机具进场。四、 施工方法(一) 室内采暖部分:本工程采暖系统为水平串联式一户一阀热水采暖。设计供水温度 Tg=70℃,回水温度 Th=50℃。。1.采暖设计尺寸,除标高以米计外,其它尺寸均以毫米计2. 供水支管均安装锁闭阀,室内安装球阀。3、过室内墙管采纳镀锌管丝扣连接,球阀后的管道均采纳热水型铝塑复合管。4.热水型铝塑复合管,本图的表示方法如 B2025B——表示热水型铝塑复合管20——表示铝塑复合管的内径为 20mm25——表示铝塑复合管的外径为 25mmB2025 的公称直径为 DN20B2632 的公称直径为 DN255.室内热水型铝塑复合管,管接头及管道配件采纳地上敷设,管道距地面 200mm:管道安装时应平直,不允许有凹凸现象:管道连接散热器及配件时的转弯处应采纳煨弯。6.室内的铝塑复合管应采纳管材生产企业配套的管件、管卡、使用专用工具根据管材及配件的安装使用说明进行施工安装。8、散热器安装手动排气阀。7、管道穿墙、楼板时,还应设金属套管,见辽 2025T901(61 页)8.楼梯间管道的供回水立管,采纳工业废呢 δ=2mm 保温,入口的进户管管采纳聚氨酯复合保温,厚度 30mm,焊接连接,进户管采纳地沟敷设。9.走廊立管设自动排气阀,排气阀前安装球阀。11.焊接钢管刷油前必须将表面铁锈,污物等除净,焊接钢管刷防锈漆两遍。12.有关施工要求,应严格根据《建筑给水排水及采暖工程施工质量验收法律规范》GB50242-2025,或国家有关规定办理。(二) 室外采暖部分:1、地下管网沟槽开挖 工程开挖分三个阶段进行。工程施工首先采纳人工将工程所在地面混凝土方砖及进户台阶、室内混凝土地面拆除,待完工后恢复。本工程土方开挖方式为人工挖土,拆除残渣及土方,需人工倒运至能装运的地带,平均运距 20...
