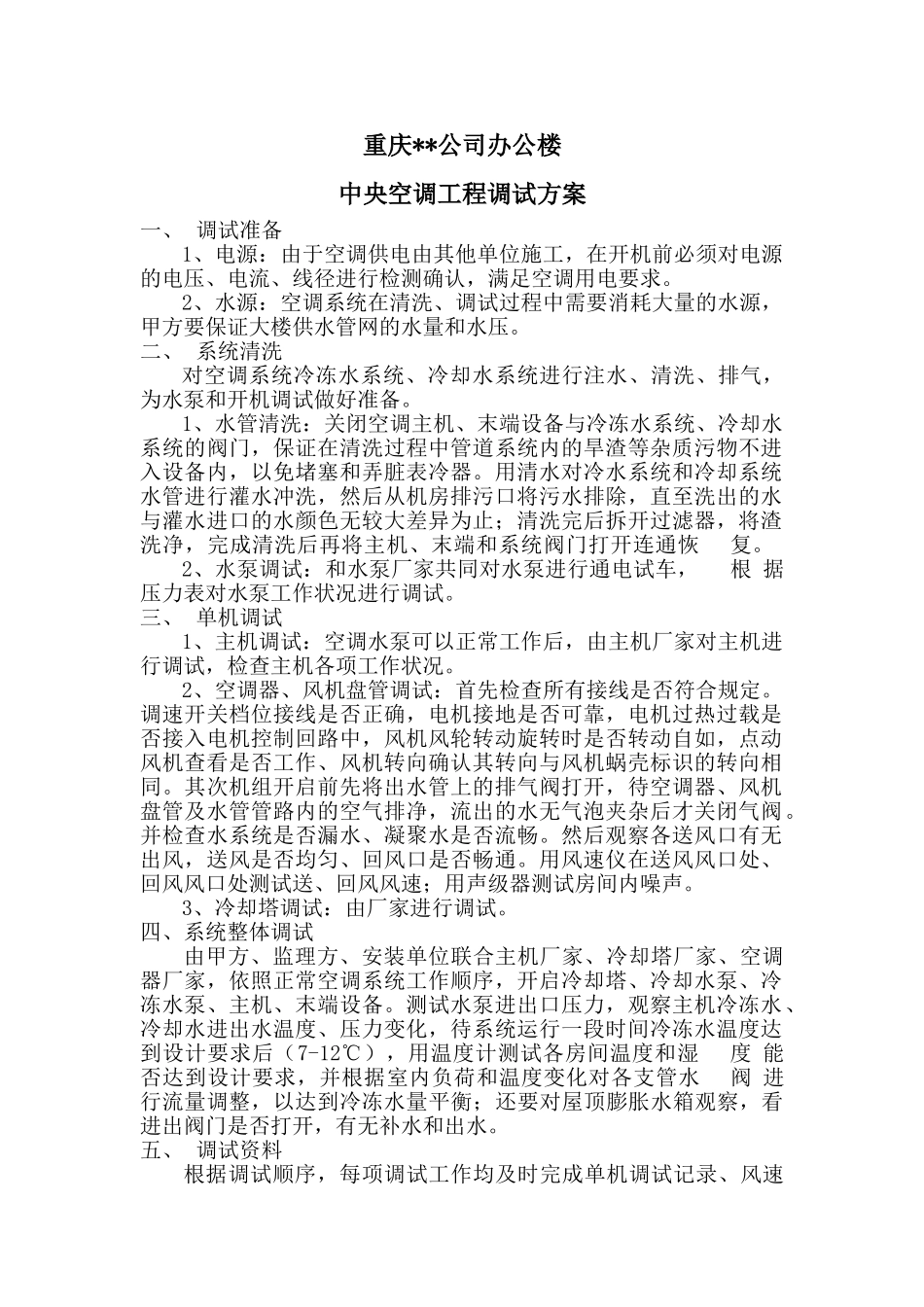

重庆**公司办公楼中央空调工程调试方案一、 调试准备1、电源:由于空调供电由其他单位施工,在开机前必须对电源的电压、电流、线径进行检测确认,满足空调用电要求
2、水源:空调系统在清洗、调试过程中需要消耗大量的水源,甲方要保证大楼供水管网的水量和水压
二、 系统清洗对空调系统冷冻水系统、冷却水系统进行注水、清洗、排气,为水泵和开机调试做好准备
1、水管清洗:关闭空调主机、末端设备与冷冻水系统、冷却水系统的阀门,保证在清洗过程中管道系统内的旱渣等杂质污物不进入设备内,以免堵塞和弄脏表冷器
用清水对冷水系统和冷却系统水管进行灌水冲洗,然后从机房排污口将污水排除,直至洗出的水与灌水进口的水颜色无较大差异为止;清洗完后拆开过滤器,将渣洗净,完成清洗后再将主机、末端和系统阀门打开连通恢复
2、水泵调试:和水泵厂家共同对水泵进行通电试车,根 据压力表对水泵工作状况进行调试
三、 单机调试1、主机调试:空调水泵可以正常工作后,由主机厂家对主机进行调试,检查主机各项工作状况
2、空调器、风机盘管调试:首先检查所有接线是否符合规定
调速开关档位接线是否正确,电机接地是否可靠,电机过热过载是否接入电机控制回路中,风机风轮转动旋转时是否转动自如,点动风机查看是否工作、风机转向确认其转向与风机蜗壳标识的转向相同
其次机组开启前先将出水管上的排气阀打开,待空调器、风机盘管及水管管路内的空气排净,流出的水无气泡夹杂后才关闭气阀
并检查水系统是否漏水、凝聚水是否流畅
然后观察各送风口有无出风,送风是否均匀、回风口是否畅通
用风速仪在送风风口处、回风风口处测试送、回风风速;用声级器测试房间内噪声
3、冷却塔调试:由厂家进行调试
四、系统整体调试由甲方、监理方、安装单位联合主机厂家、冷却塔厂家、空调器厂家,依照正常空调系统工作顺序,开启冷却塔、冷却水泵、冷冻水泵、主机、末端设备
测试水泵进出口压力,观察主机
