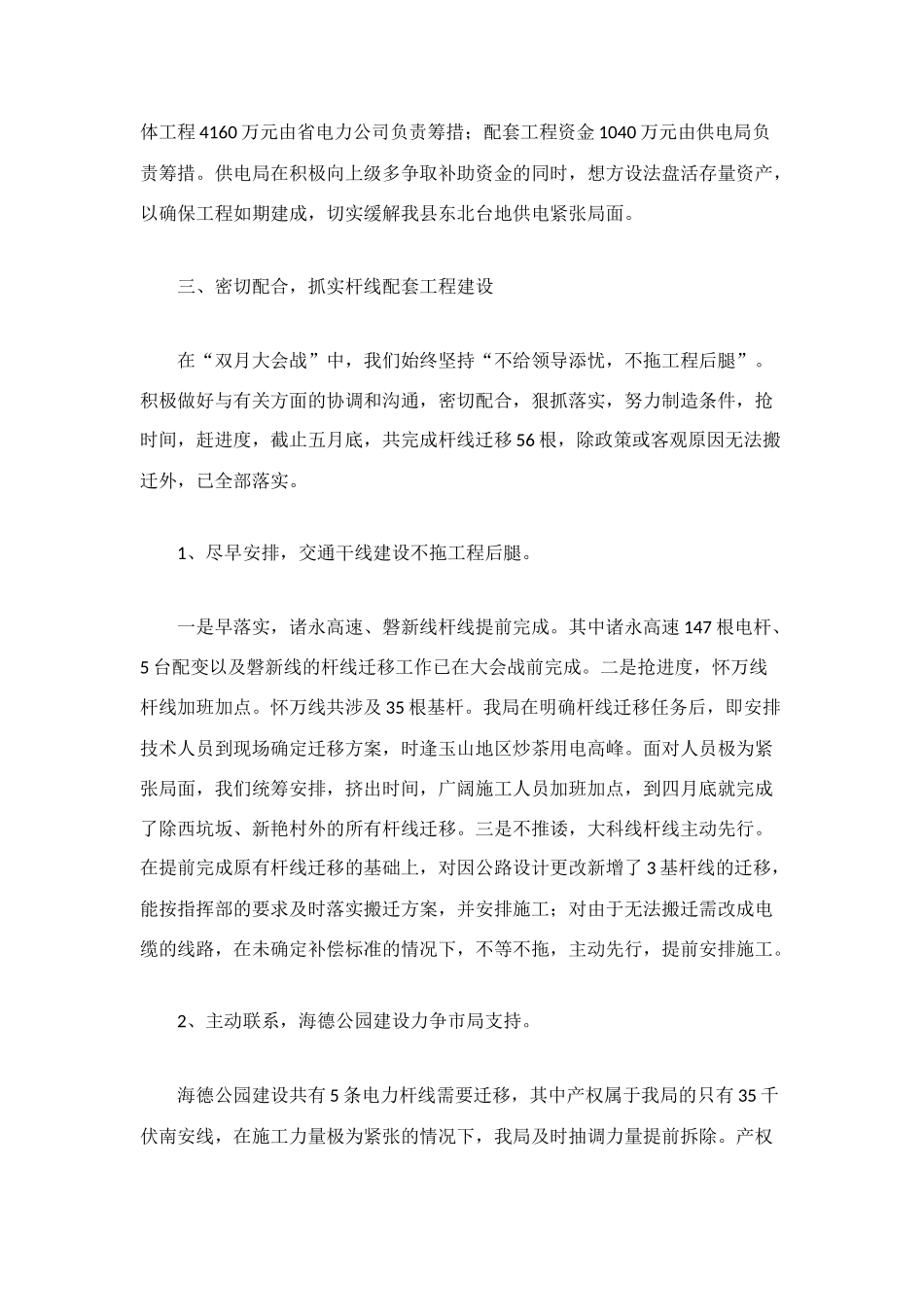

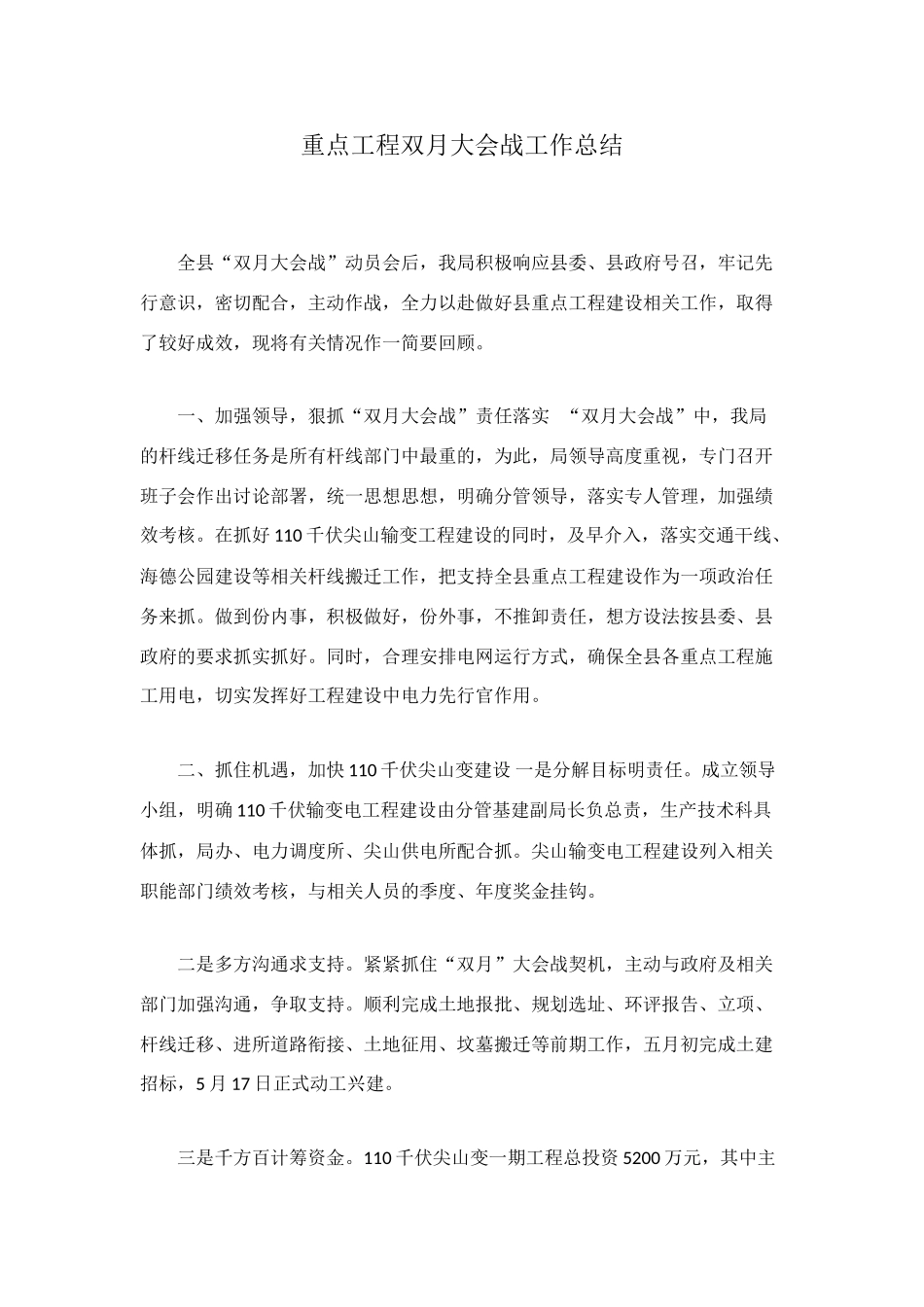

重点工程双月大会战工作总结 全县“双月大会战”动员会后,我局积极响应县委、县政府号召,牢记先行意识,密切配合,主动作战,全力以赴做好县重点工程建设相关工作,取得了较好成效,现将有关情况作一简要回顾。 一、加强领导,狠抓“双月大会战”责任落实 “双月大会战”中,我局的杆线迁移任务是所有杆线部门中最重的,为此,局领导高度重视,专门召开班子会作出讨论部署,统一思想思想,明确分管领导,落实专人管理,加强绩效考核。在抓好 110 千伏尖山输变工程建设的同时,及早介入,落实交通干线、海德公园建设等相关杆线搬迁工作,把支持全县重点工程建设作为一项政治任务来抓。做到份内事,积极做好,份外事,不推卸责任,想方设法按县委、县政府的要求抓实抓好。同时,合理安排电网运行方式,确保全县各重点工程施工用电,切实发挥好工程建设中电力先行官作用。 二、抓住机遇,加快 110 千伏尖山变建设 一是分解目标明责任。成立领导小组,明确 110 千伏输变电工程建设由分管基建副局长负总责,生产技术科具体抓,局办、电力调度所、尖山供电所配合抓。尖山输变电工程建设列入相关职能部门绩效考核,与相关人员的季度、年度奖金挂钩。 二是多方沟通求支持。紧紧抓住“双月”大会战契机,主动与政府及相关部门加强沟通,争取支持。顺利完成土地报批、规划选址、环评报告、立项、杆线迁移、进所道路衔接、土地征用、坟墓搬迁等前期工作,五月初完成土建招标,5 月 17 日正式动工兴建。 三是千方百计筹资金。110 千伏尖山变一期工程总投资 5200 万元,其中主体工程 4160 万元由省电力公司负责筹措;配套工程资金 1040 万元由供电局负责筹措。供电局在积极向上级多争取补助资金的同时,想方设法盘活存量资产,以确保工程如期建成,切实缓解我县东北台地供电紧张局面。 三、密切配合,抓实杆线配套工程建设 在“双月大会战”中,我们始终坚持“不给领导添忧,不拖工程后腿”。积极做好与有关方面的协调和沟通,密切配合,狠抓落实,努力制造条件,抢时间,赶进度,截止五月底,共完成杆线迁移 56 根,除政策或客观原因无法搬迁外,已全部落实。 1、尽早安排,交通干线建设不拖工程后腿。 一是早落实,诸永高速、磐新线杆线提前完成。其中诸永高速 147 根电杆、5 台配变以及磐新线的杆线迁移工作已在大会战前完成。二是抢进度,怀万线杆线加班加点。怀万线共涉及 35 根基杆。我局在明确杆线迁移任务后,即安...
