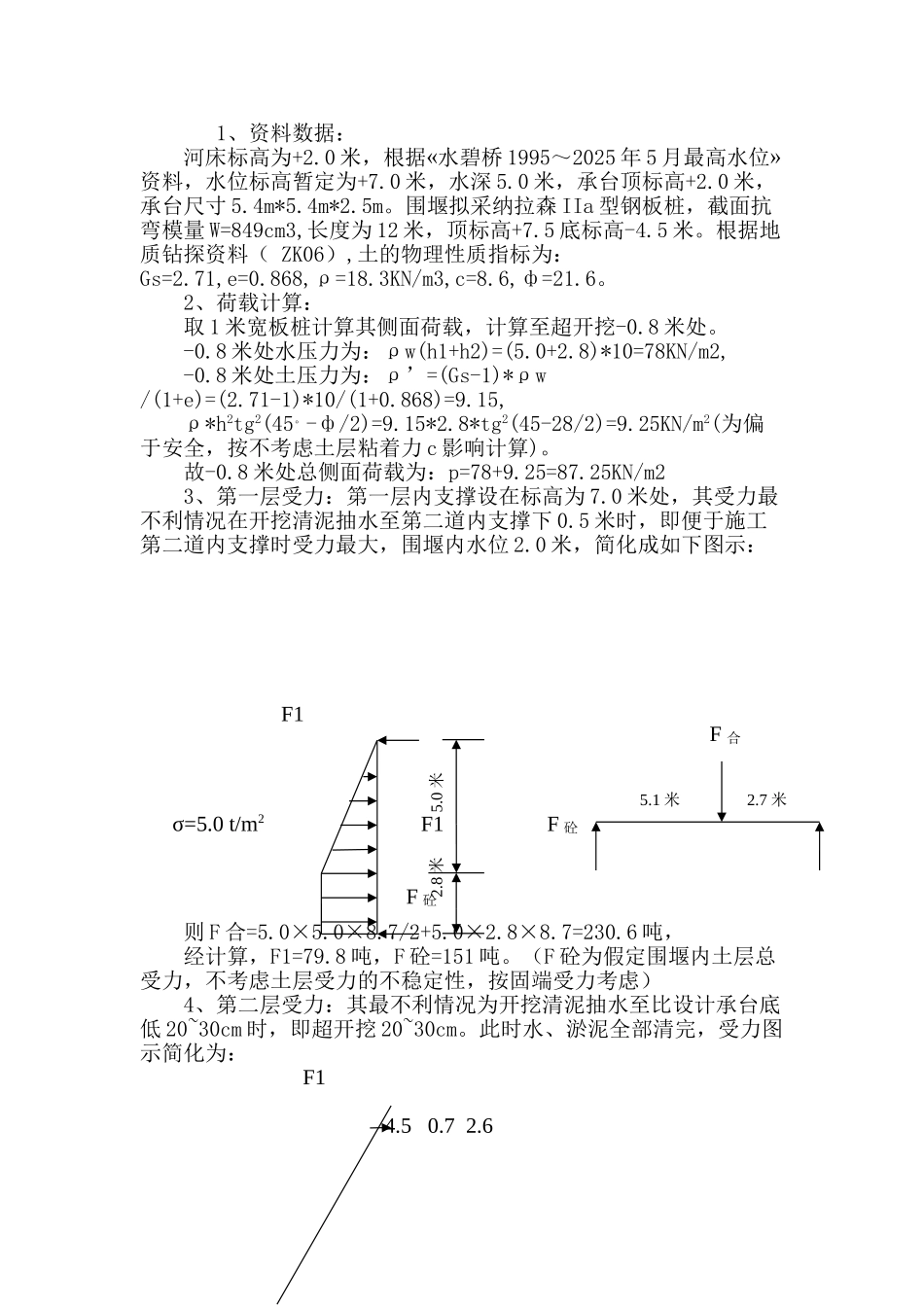

钢板桩围堰设计与施工 该文叙述了水中承台施工中采纳钢板庄围堰进行维护挡水的设计情况与施工方法以及施工中易出现的问题和解决措施。 钢板桩设计 施工方法 控制措施1、 工程概况南京市高淳县丹湖撤渡建桥工程小花大桥 Q1 标位于江苏省高淳县境内,该桥全长 605.3 米。跨径组合为(4-25)+(3-25+20)+(42+75+42)+(20+4-25)+(5-25)m,其中主桥上部为(42+75+42)m 三跨预应力混凝土变截面单箱单室连续箱梁,下部承台几何尺寸为 5.4 米*5.4 米,墩身几何尺寸为 4.4 米*2.0 米。主墩 9#、10#位于运粮河中,运粮河属于国家二级河道,不能断航。平常水深保持在 3 米左右,雨季时水深在 6 米以上,地质情况自上而下依次为素填土、亚粘土、淤泥质亚粘土、粘土等。地质-4~0.4米为淤泥质亚粘土,正好处于承台下部和桩基顶部。2、 水中墩施工情况回顾2025 年 11 月,我单位中标小花大桥 Q1 标,当时运粮河处于枯水期,水位比较浅,水流速度较小。根据当时情况,采纳围堰筑岛。堰顶高出水面 0.5 米,筑岛面积为 10 米*10 米。后来由于建设单位配套施工服务设施迟迟不能解决,开工日期一再延期。到 2025 年 3月,我项目部施工完 10#墩第一根桩后,运粮河河水提前上涨,将围堰及没来得及撤回的钻机淹没,施工被迫停止。根据现实情况,重新选择施工方案。根据以上情况及小花大桥总体工期安排,结合我项目部技术水平以及我单位以前施工类似情况,拟采纳以下施工方案:2.1 水中墩桩基采纳钢管桩型钢支架固定平台施工。 2.2 水中承台和墩身采纳钢板桩围堰施工。3、水中墩施工方案选定水中承台和墩柱的施工拟采纳钢板桩围堰的施工方案。根据此桥的水深、水文、地质等相关情况和我单位多年进行水中施工的经验,我们对各类施工方案进行综合比选后认为:采纳钢板桩围堰施工方案与钢套箱围堰相比具有工期短、施工成本低、工艺简单、较少占用水面、安全、施工风险易于控制等诸多优势。4、钢板桩围堰设计一、钢板桩围堰示意图 水中钻孔桩成桩后,选用 12m 拉森Ⅱ a 型钢板桩进行围堰施工,围堰尺寸定为:7.2m×7.2m。方形围堰钢板桩采纳方形导向架,在围堰的内侧打 4 根定位桩,焊接牛腿,再安装导向框。该工程由于在施工水中钻孔桩时,固定平台 4 根管桩可兼作定位桩用,故水中钻孔桩完成后,利用钻孔用固定平台(8.0m×8.0m)作钢板桩插打导向架装置。二、钢板桩围堰尺寸为 7.2m×7.2m。设置两层相同内支撑,边...
