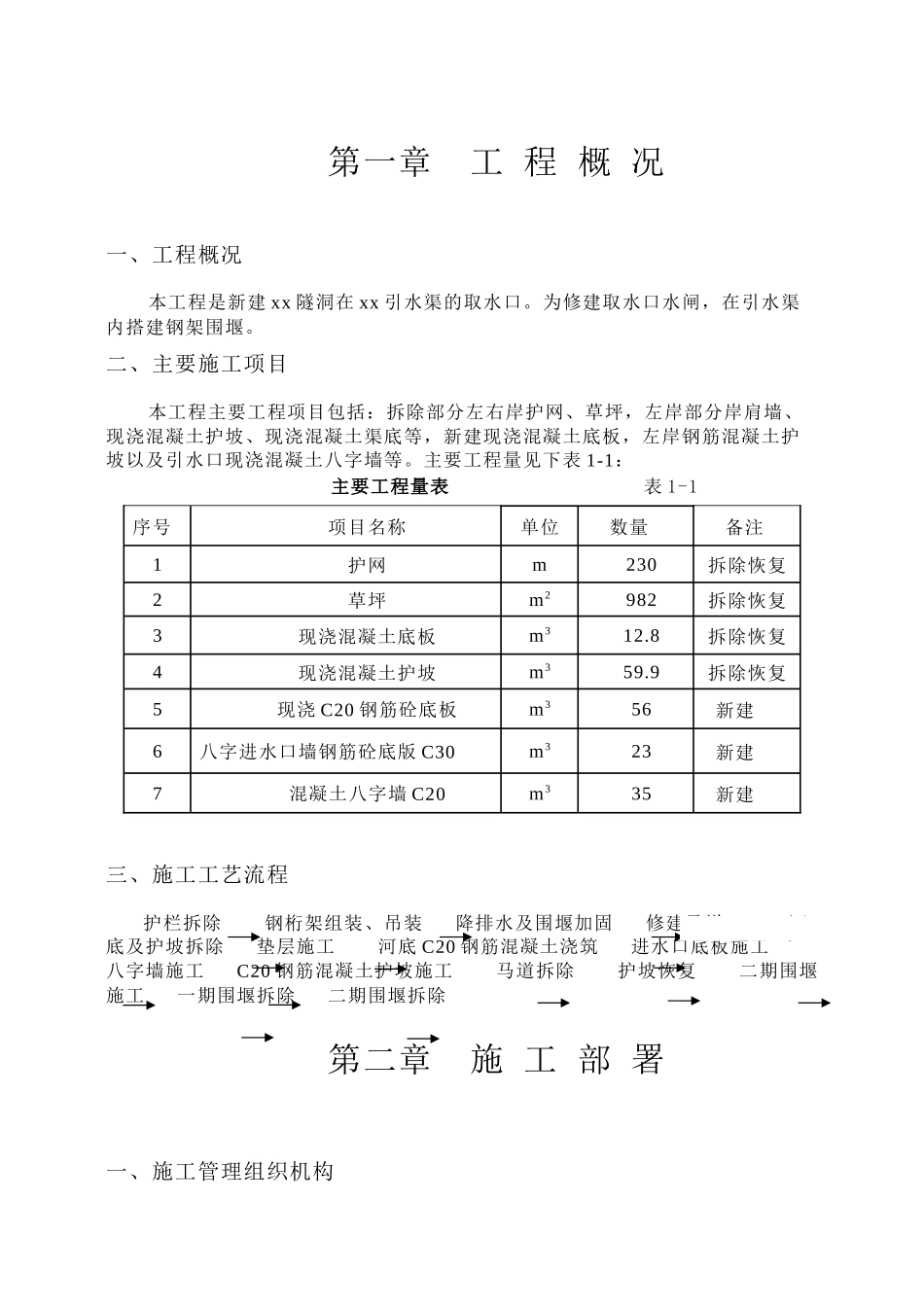

第一章 工 程 概 况一、工程概况 本工程是新建 xx 隧洞在 xx 引水渠的取水口
为修建取水口水闸,在引水渠内搭建钢架围堰
二、主要施工项目 本工程主要工程项目包括:拆除部分左右岸护网、草坪,左岸部分岸肩墙、现浇混凝土护坡、现浇混凝土渠底等,新建现浇混凝土底板,左岸钢筋混凝土护坡以及引水口现浇混凝土八字墙等
主要工程量见下表 1-1: 主要工程量表 表 1-1序号项目名称单位数量备注1护网m230拆除恢复2草坪m2982拆除恢复3现浇混凝土底板m312
8拆除恢复4现浇混凝土护坡m359
9拆除恢复5现浇 C20 钢筋砼底板m356新建6八字进水口墙钢筋砼底版 C30m323新建7混凝土八字墙 C20m335新建三、施工工艺流程护栏拆除 钢桁架组装、吊装 降排水及围堰加固 修建马道 河底及护坡拆除 垫层施工 河底 C20 钢筋混凝土浇筑 进水口底板施工 八字墙施工 C20 钢筋混凝土护坡施工 马道拆除 护坡恢复 二期围堰 施工 一期围堰拆除 二期围堰拆除第二章 施 工 部 署一、施工管理组织机构二、施工平面布置2

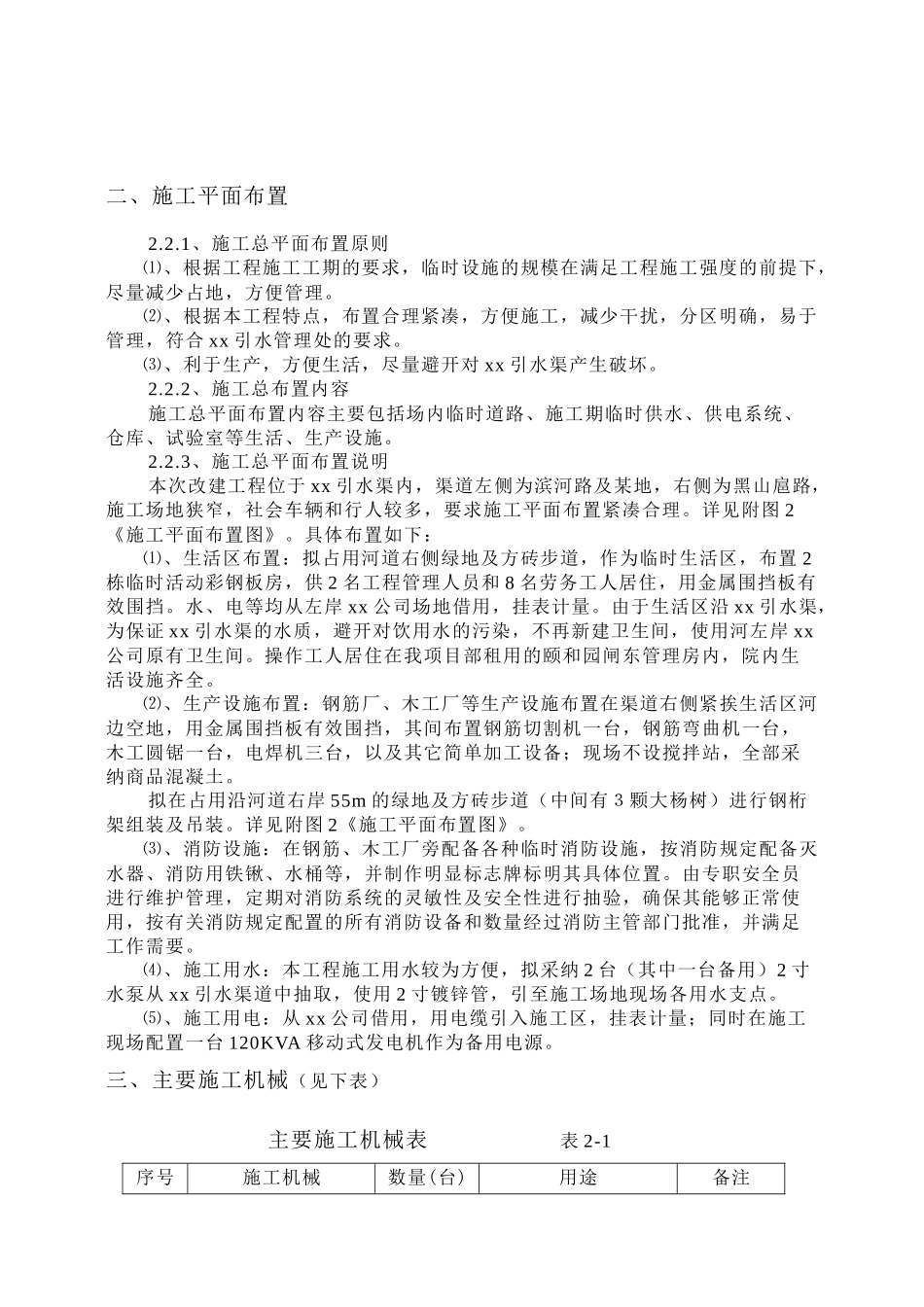

1、施工总平面布置原则⑴、根据工程施工工期的要求,临时设施的规模在满足工程施工强度的前提下,尽量减少占地,方便管理
⑵、根据本工程特点,布置合理紧凑,方便施工,减少干扰,分区明确,易于管理,符合 xx 引水管理处的要求
⑶、利于生产,方便生活,尽量避开对 xx 引水渠产生破坏
2、施工总布置内容施工总平面布置内容主要包括场内临时道路、施工期临时供水、供电系统、仓库、试验室等生活、生产设施
3、施工总平面布置说明本次改建工程位于 xx 引水渠内,渠道左侧为滨河路及某地,右侧为黑山扈路,施工场地狭窄,社会车辆和行人较多,要求施工平面布置紧凑合理
详见附图 2《施工平面布置图》

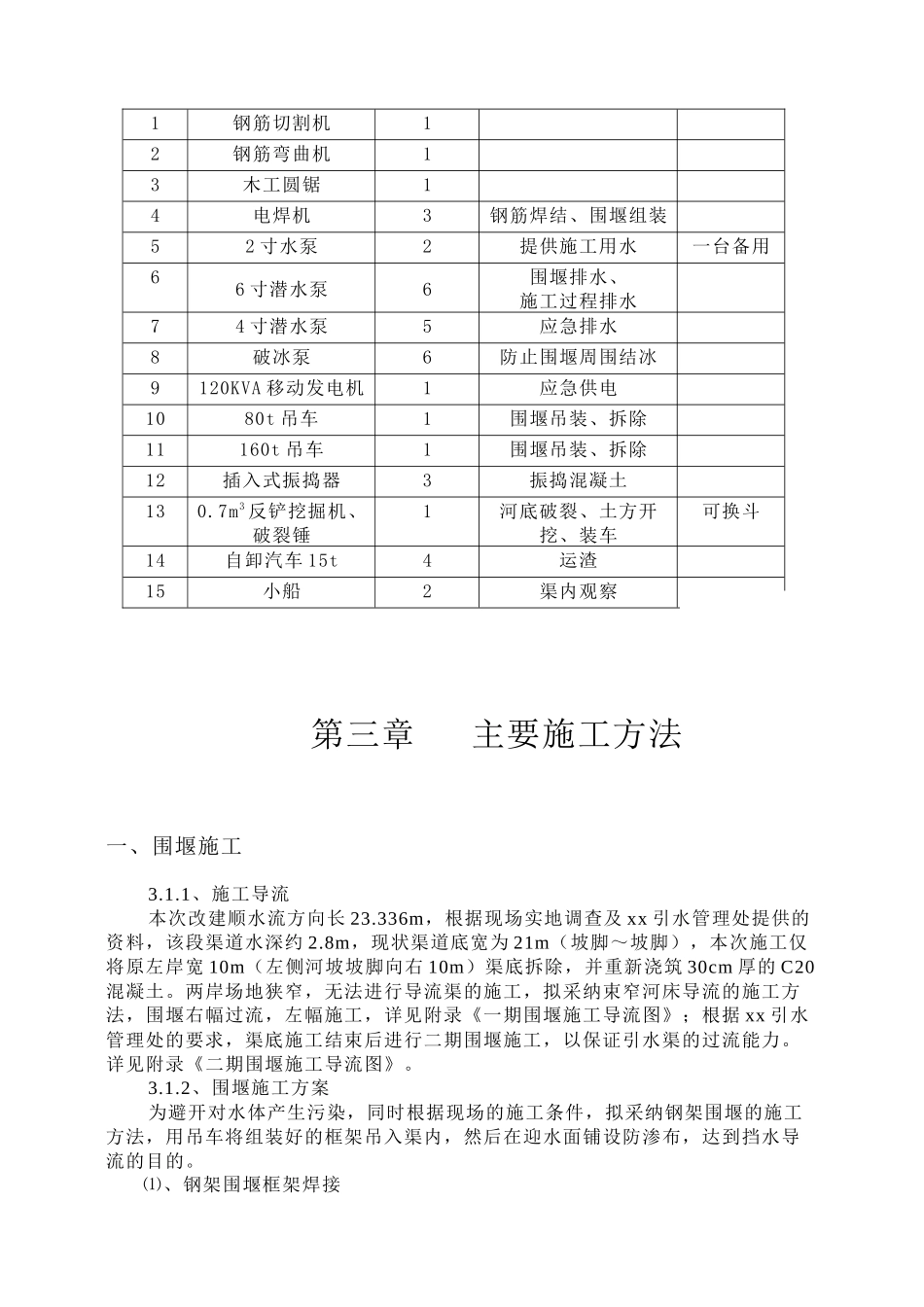

具体布置如下:⑴、生活区布置:拟占用河道右侧绿地及方砖步道,作为临时
