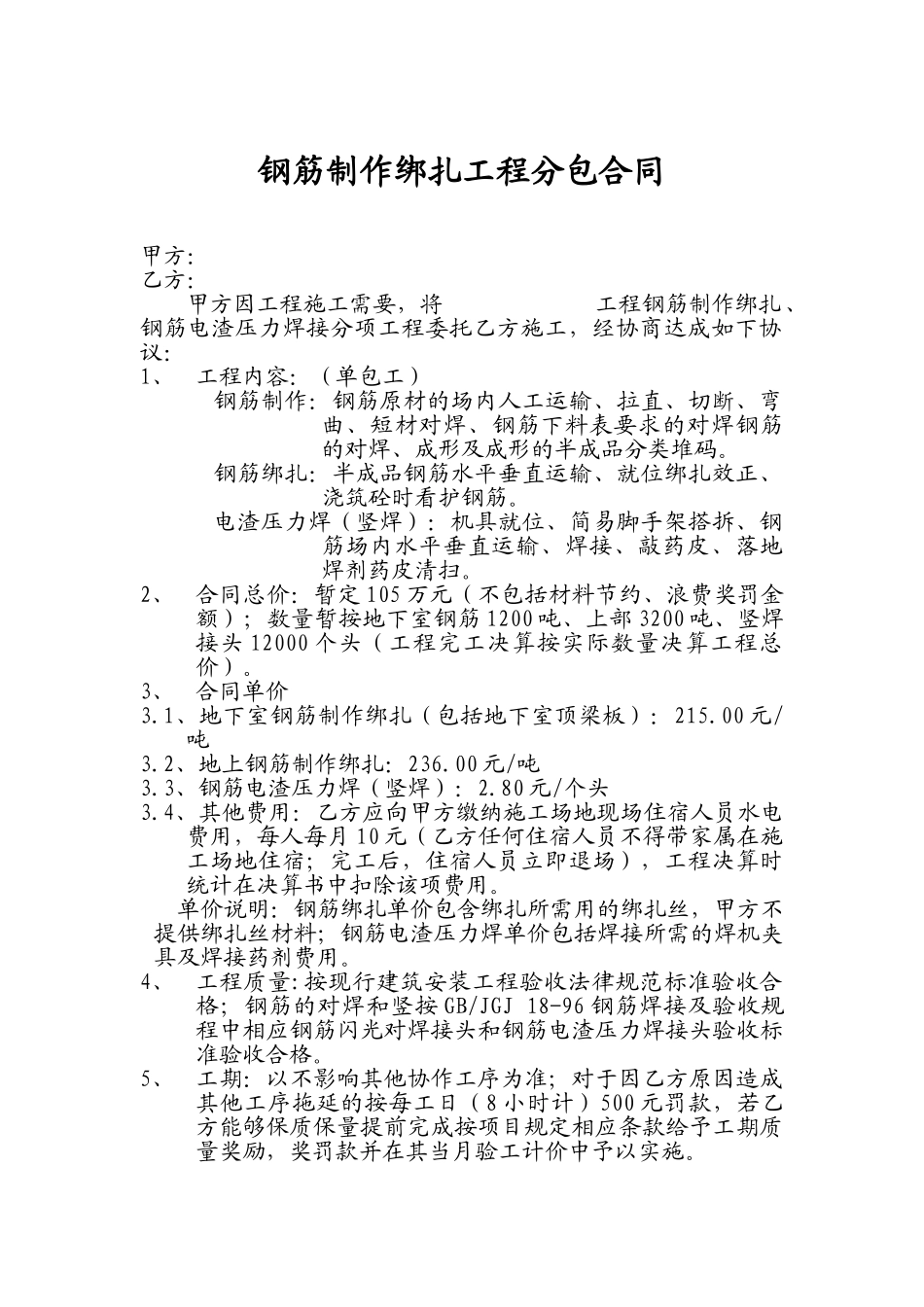

钢筋制作绑扎工程分包合同甲方: 乙方: 甲方因工程施工需要,将 工程钢筋制作绑扎、钢筋电渣压力焊接分项工程委托乙方施工,经协商达成如下协议:1、工程内容:(单包工) 钢筋制作:钢筋原材的场内人工运输、拉直、切断、弯曲、短材对焊、钢筋下料表要求的对焊钢筋的对焊、成形及成形的半成品分类堆码
钢筋绑扎:半成品钢筋水平垂直运输、就位绑扎效正、浇筑砼时看护钢筋
电渣压力焊(竖焊):机具就位、简易脚手架搭拆、钢筋场内水平垂直运输、焊接、敲药皮、落地焊剂药皮清扫
2、合同总价:暂定 105 万元(不包括材料节约、浪费奖罚金额);数量暂按地下室钢筋 1200 吨、上部 3200 吨、竖焊接头 12000 个头(工程完工决算按实际数量决算工程总价)
3、合同单价3
1、地下室钢筋制作绑扎(包括地下室顶梁板):215
00 元/吨3
2、地上钢筋制作绑扎:236
00 元/吨3
3、钢筋电渣压力焊(竖焊):2
80 元/个头3
4、其他费用:乙方应向甲方缴纳施工场地现场住宿人员水电费用,每人每月 10 元(乙方任何住宿人员不得带家属在施工场地住宿;完工后,住宿人员立即退场),工程决算时统计在决算书中扣除该项费用
单价说明:钢筋绑扎单价包含绑扎所需用的绑扎丝,甲方不提供绑扎丝材料;钢筋电渣压力焊单价包括焊接所需的焊机夹具及焊接药剂费用
4、工程质量:按现行建筑安装工程验收法律规范标准验收合格;钢筋的对焊和竖按 GB/JGJ 18-96 钢筋焊接及验收规程中相应钢筋闪光对焊接头和钢筋电渣压力焊接头验收标准验收合格
5、工期:以不影响其他协作工序为准;对于因乙方原因造成其他工序拖延的按每工日(8 小时计)500 元罚款,若乙方能够保质保量提前完成按项目规定相应条款给予工期质量奖励,奖罚款并在其当月验工计价中予以实施

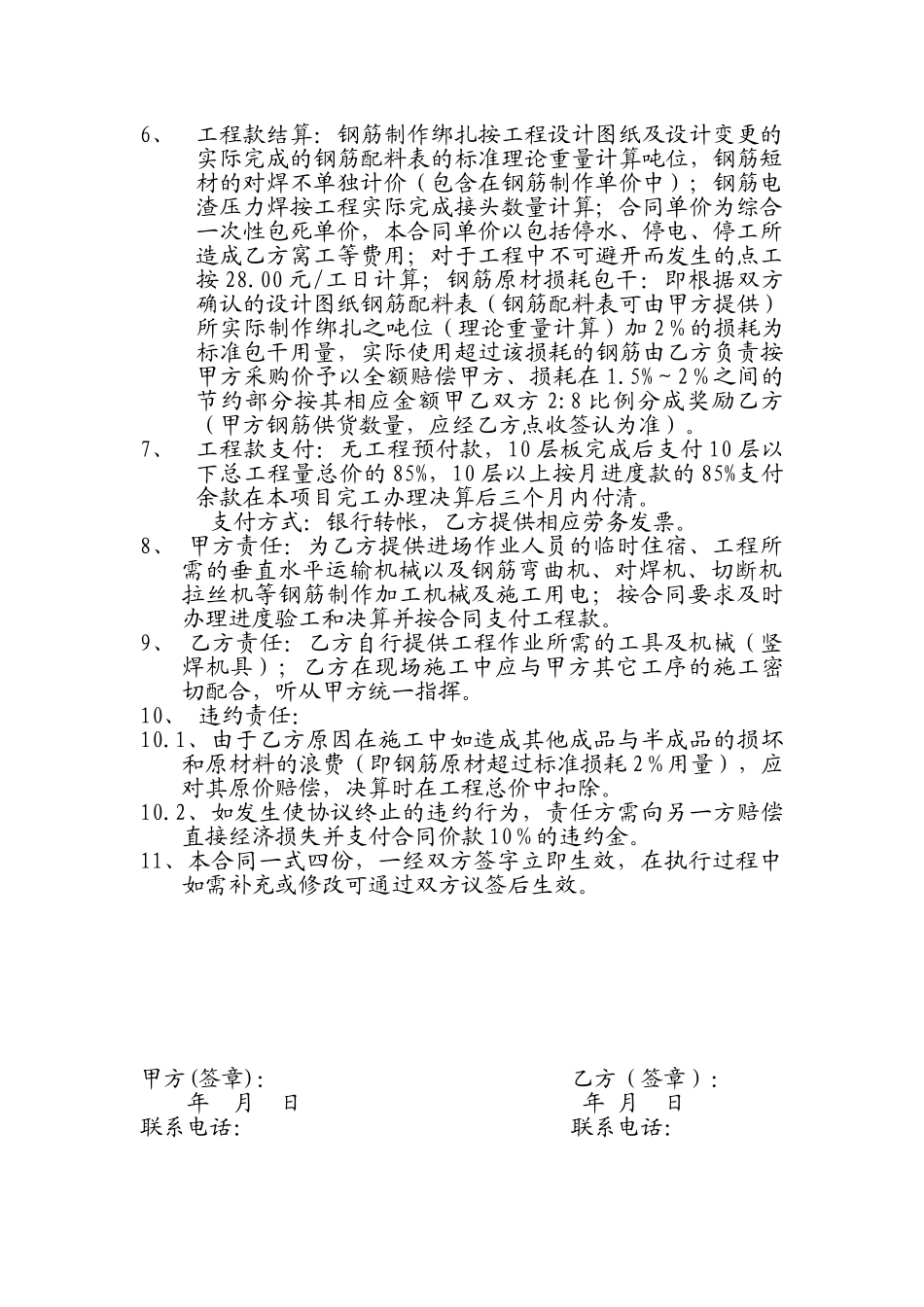

6、工程款结算:钢筋制作绑扎按工程设计图纸及设计变更的实际完成的钢筋配料表的标准
