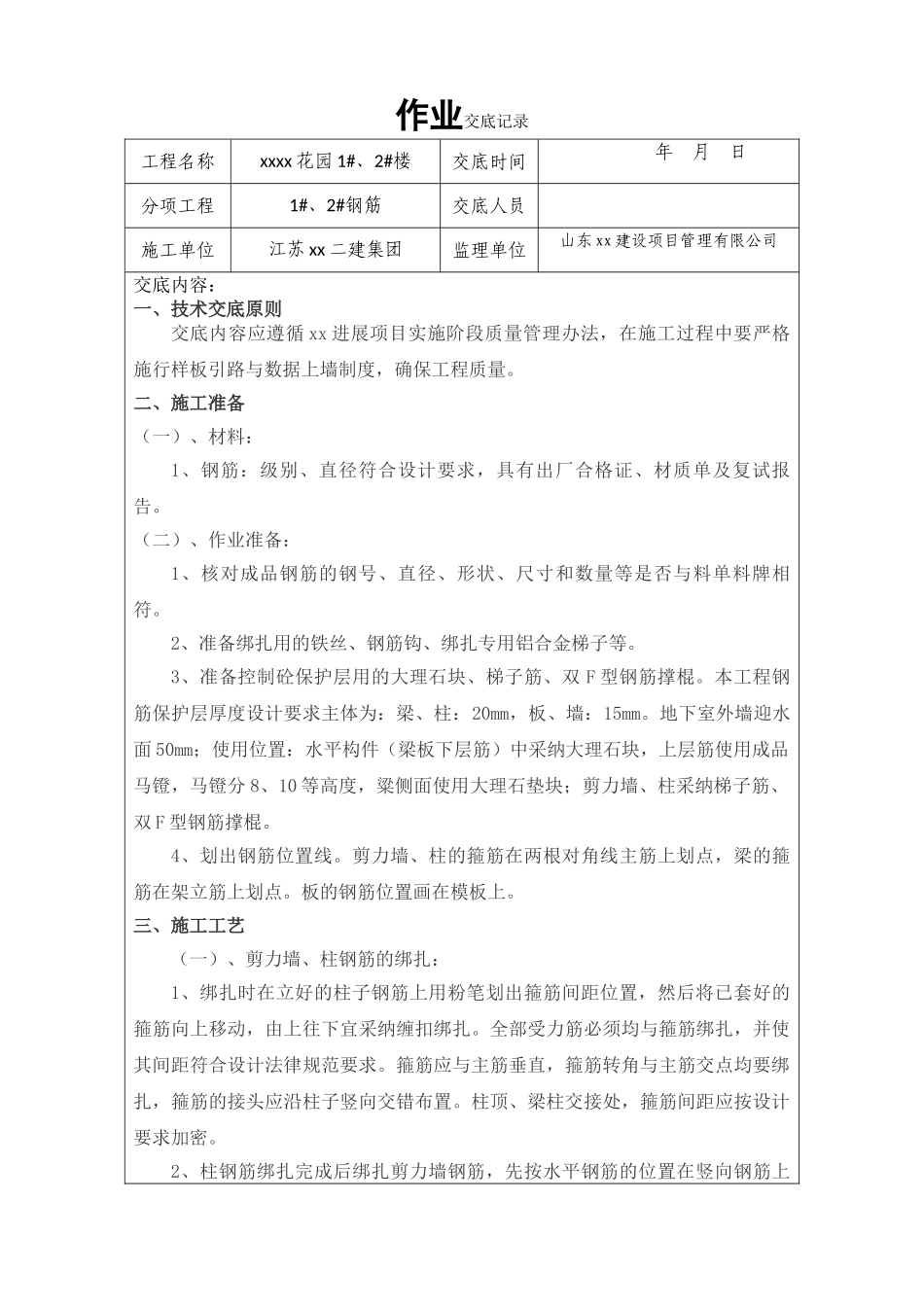

作业交底记录工程名称xxxx 花园 1#、2#楼交底时间 年 月 日分项工程1#、2#钢筋交底人员施工单位江苏 xx 二建集团监理单位山东 xx 建设项目管理有限公司交底内容:一、技术交底原则交底内容应遵循 xx 进展项目实施阶段质量管理办法,在施工过程中要严格施行样板引路与数据上墙制度,确保工程质量
二、施工准备(一)、材料:1、钢筋:级别、直径符合设计要求,具有出厂合格证、材质单及复试报告
(二)、作业准备:1、核对成品钢筋的钢号、直径、形状、尺寸和数量等是否与料单料牌相符
2、准备绑扎用的铁丝、钢筋钩、绑扎专用铝合金梯子等
3、准备控制砼保护层用的大理石块、梯子筋、双 F 型钢筋撑棍
本工程钢筋保护层厚度设计要求主体为:梁、柱:20mm,板、墙:15mm
地下室外墙迎水面 50mm;使用位置:水平构件(梁板下层筋)中采纳大理石块,上层筋使用成品马镫,马镫分 8、10 等高度,粱侧面使用大理石垫块;剪力墙、柱采纳梯子筋、双 F 型钢筋撑棍
4、划出钢筋位置线
剪力墙、柱的箍筋在两根对角线主筋上划点,梁的箍筋在架立筋上划点
板的钢筋位置画在模板上
三、施工工艺(一)、剪力墙、柱钢筋的绑扎:1、绑扎时在立好的柱子钢筋上用粉笔划出箍筋间距位置,然后将已套好的箍筋向上移动,由上往下宜采纳缠扣绑扎
全部受力筋必须均与箍筋绑扎,并使其间距符合设计法律规范要求
箍筋应与主筋垂直,箍筋转角与主筋交点均要绑扎,箍筋的接头应沿柱子竖向交错布置
柱顶、梁柱交接处,箍筋间距应按设计要求加密

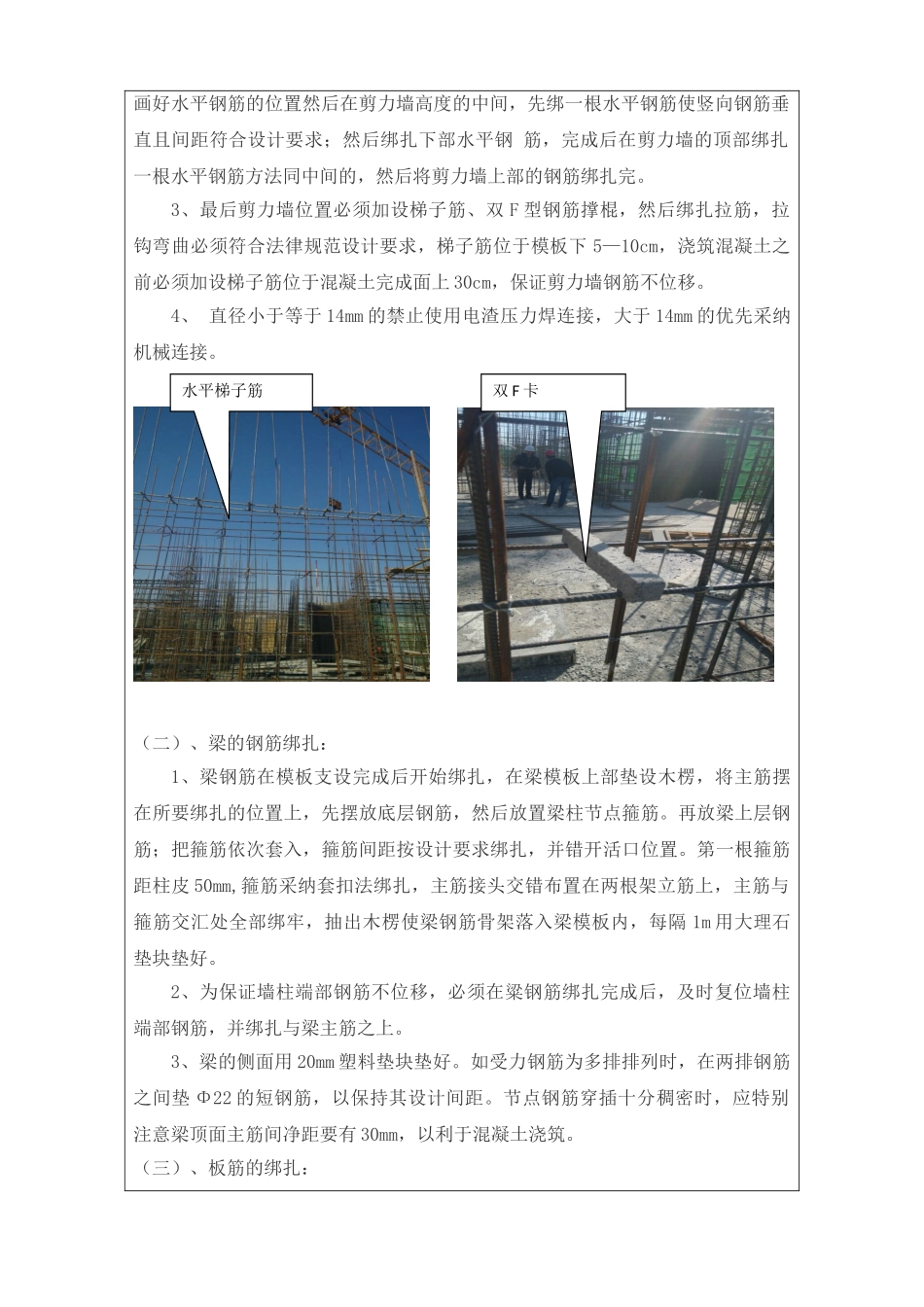

2、柱钢筋绑扎完成后绑扎剪力墙钢筋,先按水平钢筋的位置在竖向钢筋上画好水平钢筋的位置然后在剪力墙高度的中间,先绑一根水平钢筋使竖向钢筋垂直且间距符合设计要求;然后绑扎下部水平钢 筋,完成后在剪力墙的顶部绑扎一根水平钢筋方法同中间的,然后将剪力墙上部的钢筋绑扎完
3、最后剪力墙位置必须加设梯子筋、双 F 型钢
