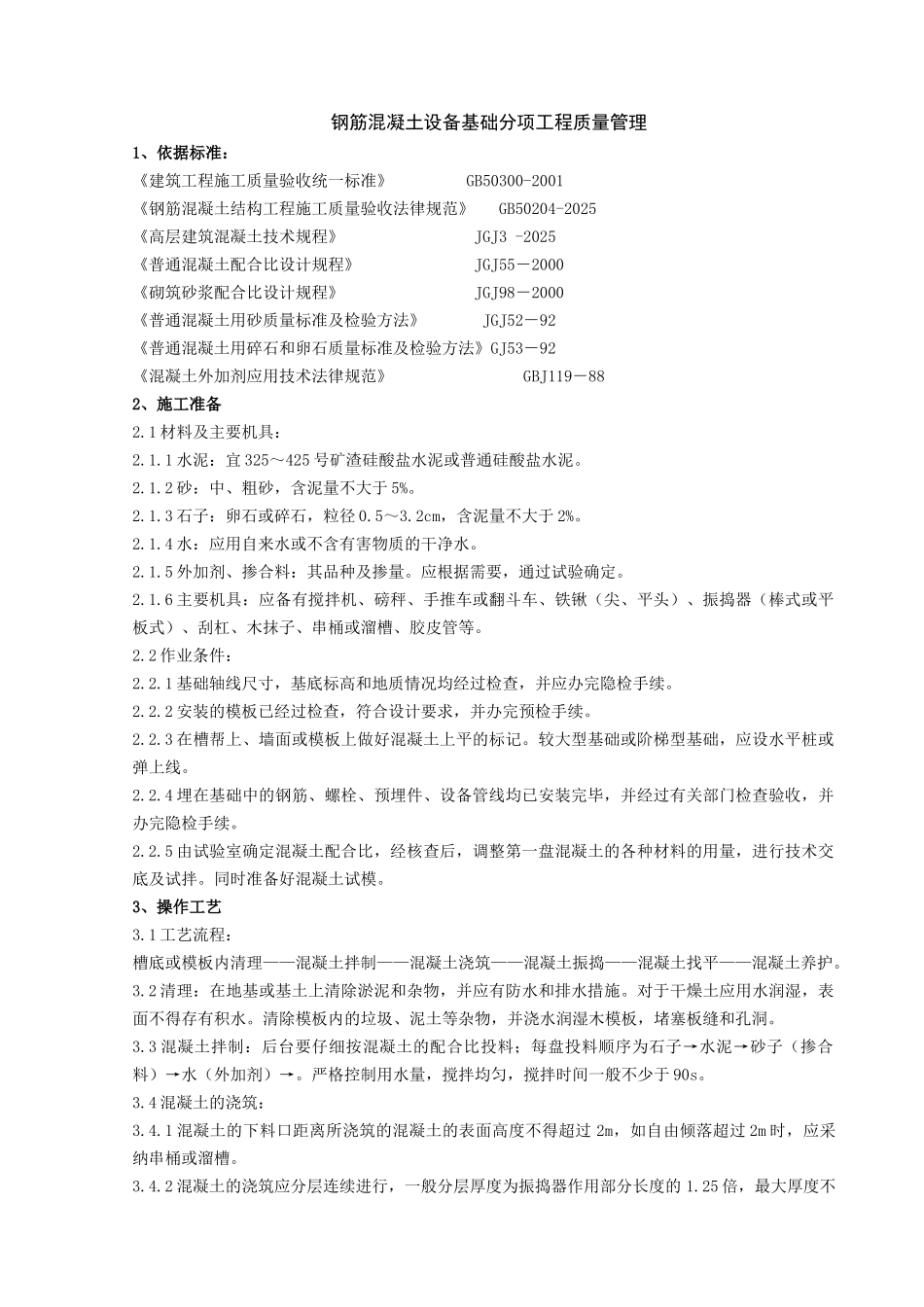

钢筋混凝土设备基础分项工程质量管理1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《钢筋混凝土结构工程施工质量验收法律规范》 GB50204-2025《高层建筑混凝土技术规程》 JGJ3 -2025《普通混凝土配合比设计规程》 JGJ55-2000《砌筑砂浆配合比设计规程》 JGJ98-2000《普通混凝土用砂质量标准及检验方法》 JGJ52-92《普通混凝土用碎石和卵石质量标准及检验方法》GJ53-92《混凝土外加剂应用技术法律规范》 GBJ119-882、施工准备2
1 材料及主要机具:2
1 水泥:宜 325~425 号矿渣硅酸盐水泥或普通硅酸盐水泥
2 砂:中、粗砂,含泥量不大于 5%
3 石子:卵石或碎石,粒径 0
2cm,含泥量不大于 2%
4 水:应用自来水或不含有害物质的干净水
5 外加剂、掺合料:其品种及掺量
应根据需要,通过试验确定
6 主要机具:应备有搅拌机、磅秤、手推车或翻斗车、铁锹(尖、平头)、振捣器(棒式或平板式)、刮杠、木抹子、串桶或溜槽、胶皮管等
2 作业条件:2
1 基础轴线尺寸,基底标高和地质情况均经过检查,并应办完隐检手续
2 安装的模板已经过检查,符合设计要求,并办完预检手续
3 在槽帮上、墙面或模板上做好混凝土上平的标记
较大型基础或阶梯型基础,应设水平桩或弹上线
4 埋在基础中的钢筋、螺栓、预埋件、设备管线均已安装完毕,并经过有关部门检查验收,并办完隐检手续
5 由试验室确定混凝土配合比,经核查后,调整第一盘混凝土的各种材料的用量,进行技术交底及试拌
同时准备好混凝土试模
3、操作工艺3
1 工艺流程:槽底或模板内清理——混凝土拌制——混凝土浇筑——混凝土振捣——混凝土找平——混凝土养护
2 清理:在地基或基土上
