第一章 钢结构概况济南恒隆广场钢结构工程钢结构总量约 10000 吨,主体结构从地下一层到地上七层
钢结构工程主要由三个部分组成:从地下一层到地上六层的框架结构体系中的梁柱劲性结构;两个钢结构连廊,即中间钢大桥和钢结构南桥;钢结构异性屋盖结构

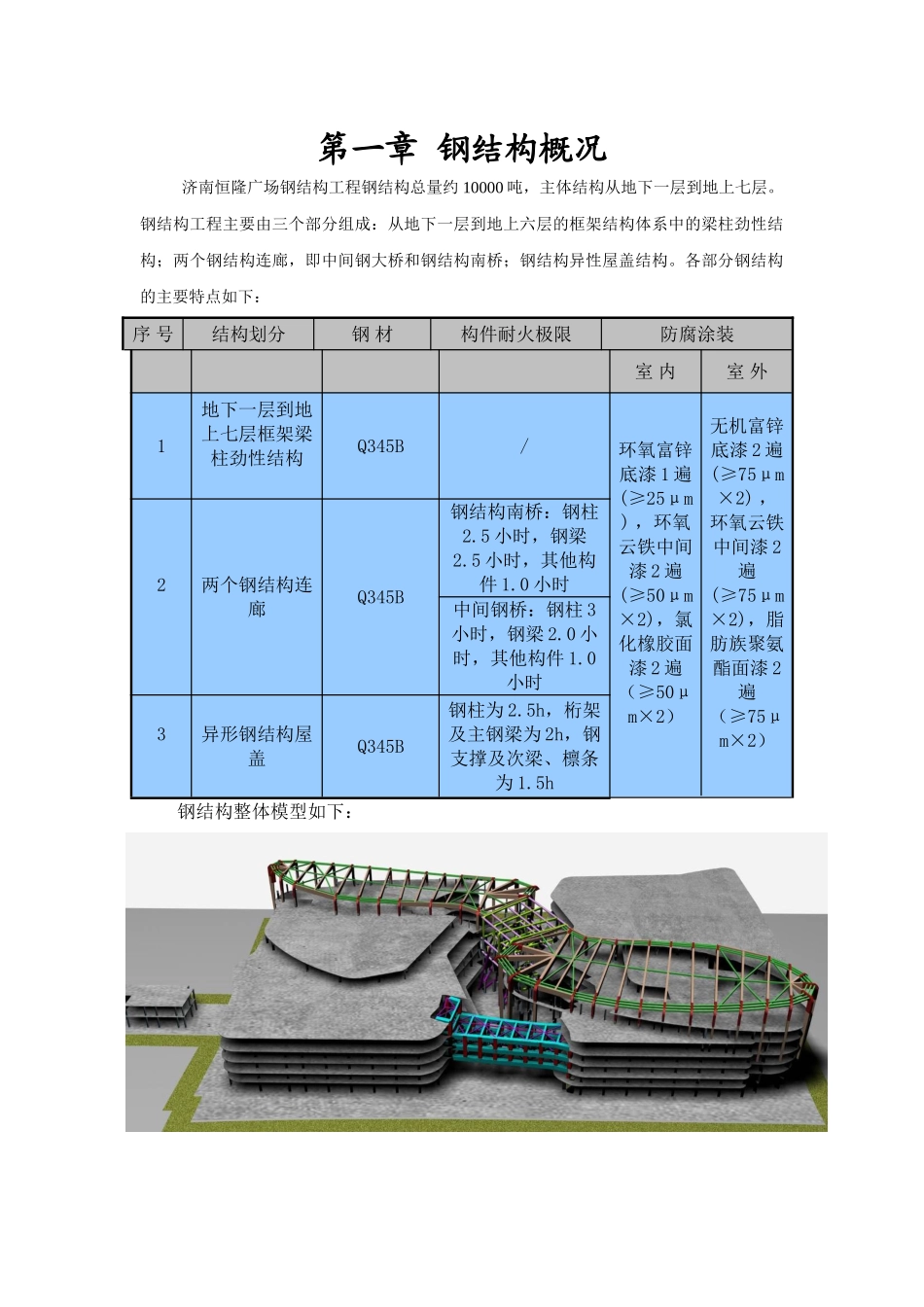

各部分钢结构的主要特点如下:序 号结构划分钢 材构件耐火极限防腐涂装室 内室 外1地下一层到地上七层框架梁柱劲性结构Q345B/环氧富锌底漆 1 遍(≥25μm) ,环氧云铁中间漆 2 遍(≥50μm×2),氯化橡胶面漆 2 遍(≥50μm×2)无机富锌底漆 2 遍(≥75μm×2) ,环氧云铁中间漆 2遍(≥75μm×2),脂肪族聚氨酯面漆 2遍(≥75μm×2)2两个钢结构连廊Q345B钢结构南桥:钢柱2
5 小时,钢梁2
5 小时,其他构件 1
0 小时中间钢桥:钢柱 3小时,钢梁 2
0 小时,其他构件 1
0小时3异形钢结构屋盖Q345B钢柱为 2
5h,桁架及主钢梁为 2h,钢支撑及次梁、檩条为 1

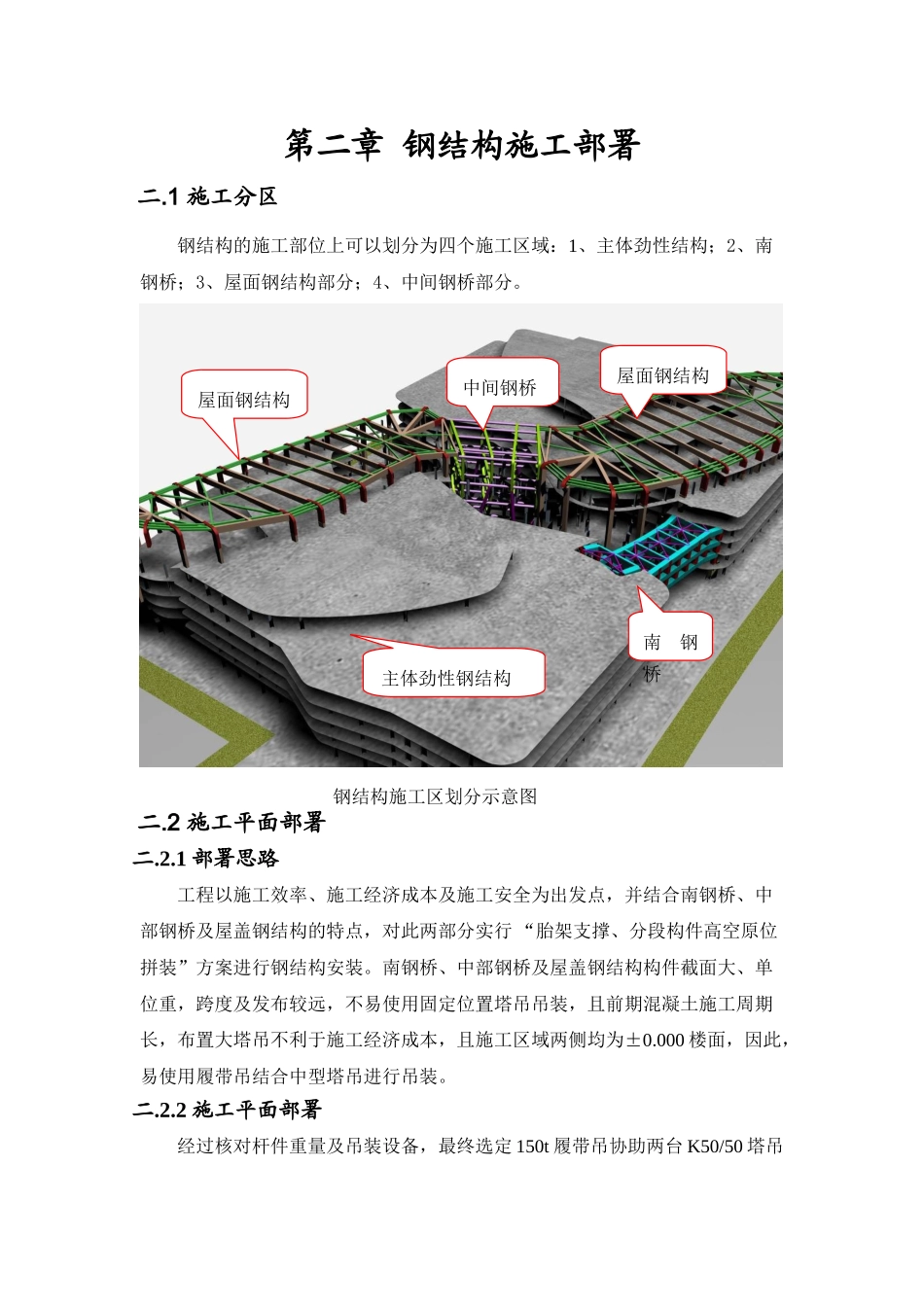

5h钢结构整体模型如下:第二章 钢结构施工部署二
1 施工分区钢结构的施工部位上可以划分为四个施工区域:1、主体劲性结构;2、南钢桥;3、屋面钢结构部分;4、中间钢桥部分
2 施工平面部署二
1 部署思路工程以施工效率、施工经济成本及施工安全为出发点,并结合南钢桥、中部钢桥及屋盖钢结构的特点,对此两部分实行 “胎架支撑、分段构件高空原位拼装”方案进行钢结构安装
南钢桥、中部钢桥及屋盖钢结构构件截面大、单位重,跨度及发布较远,不易使用固定位置塔吊吊装,且前期混凝土施工周期长,布置大塔吊不利于施工经济成本,且施工区域两侧均为±0
000 楼面,因此,易使用履带吊结合中型塔吊进行吊装

2 施工平面部署经过核对杆件重量及吊装设备,最终选定 150t 履带吊协助两台 K50/50 塔吊钢结构施工区划分示意图南钢桥屋面钢结
