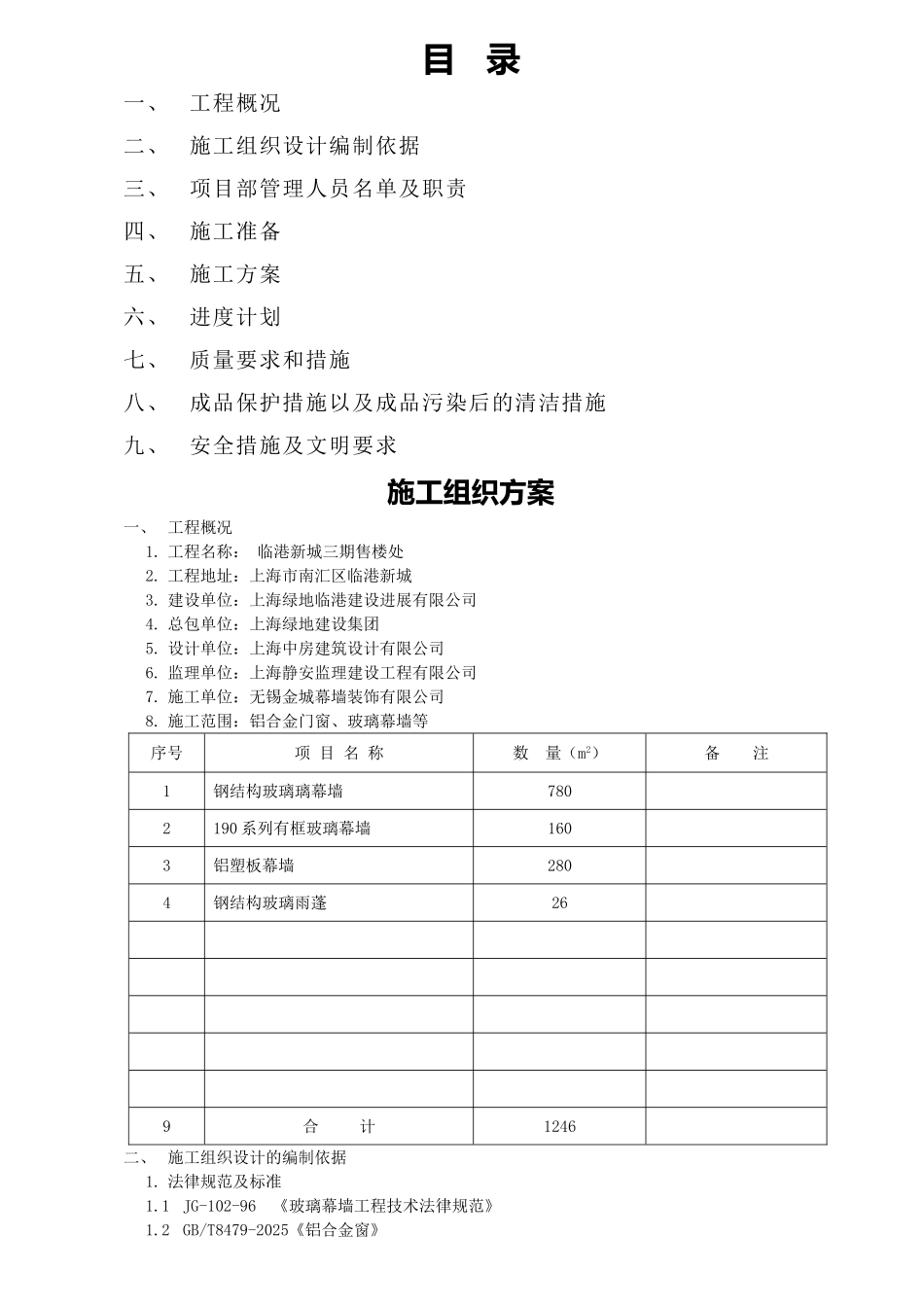

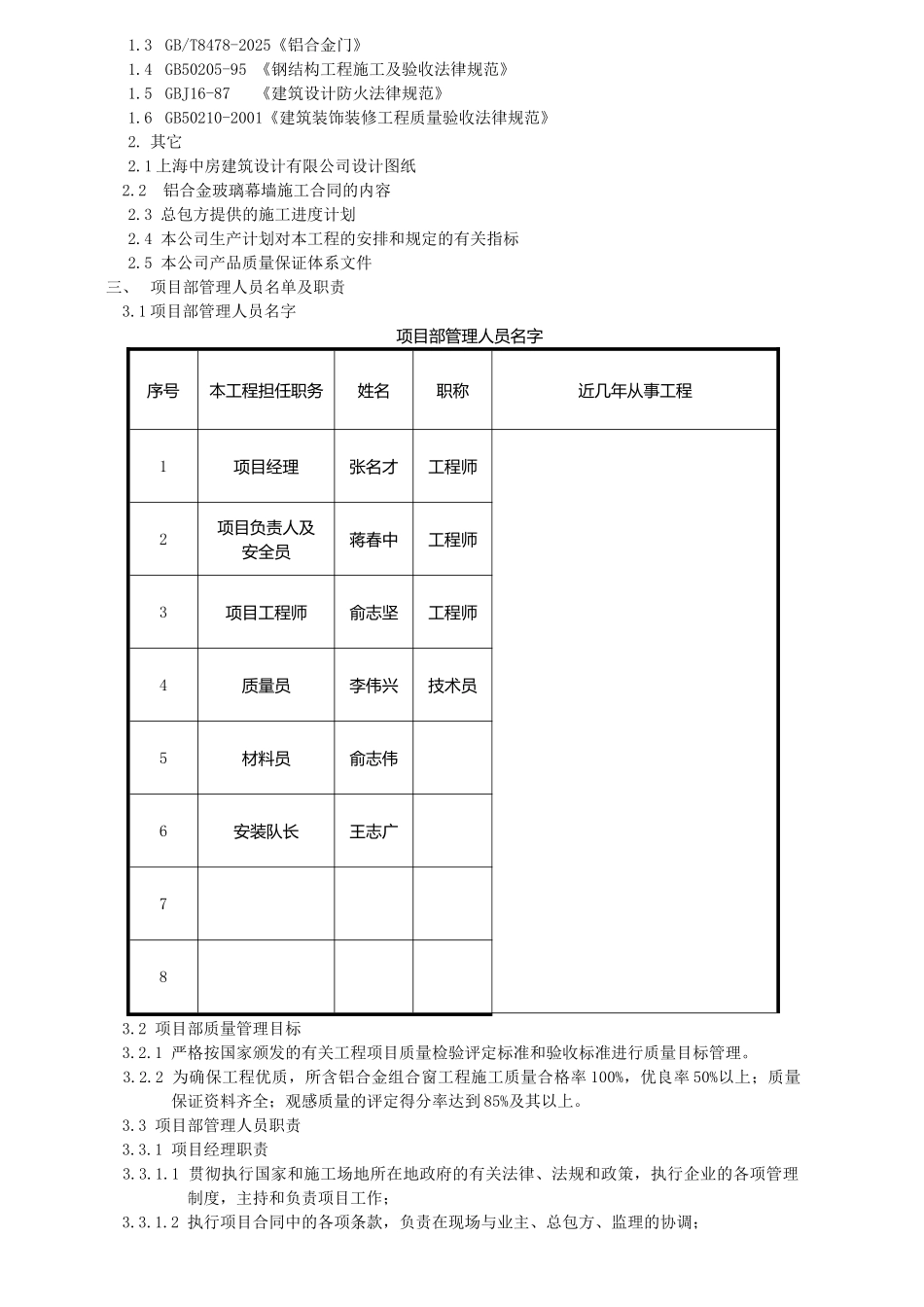

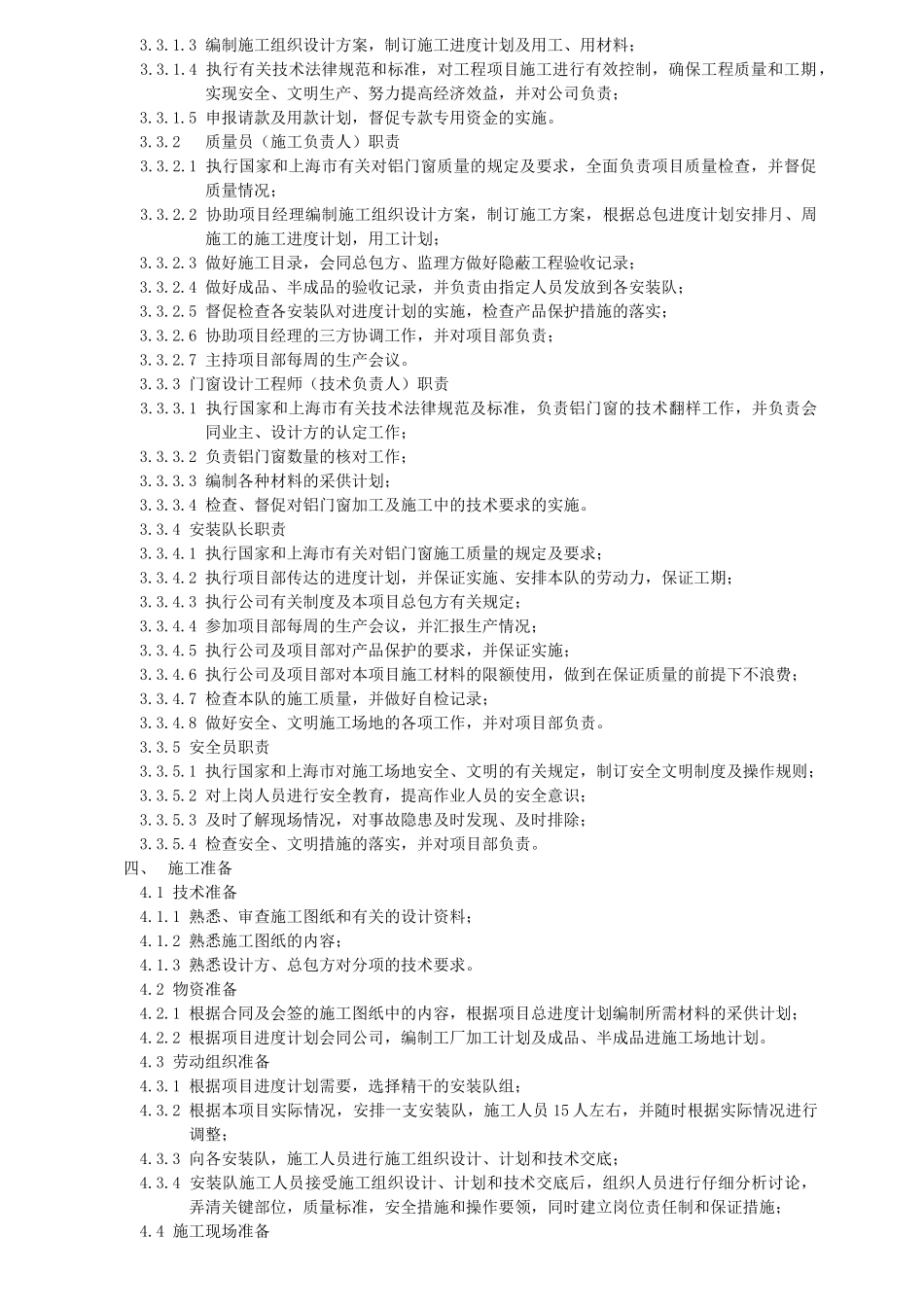

目 录一、工程概况二、施工组织设计编制依据三、项目部管理人员名单及职责四、施工准备五、施工方案六、进度计划七、质量要求和措施八、成品保护措施以及成品污染后的清洁措施九、安全措施及文明要求施工组织方案一、 工程概况1. 工程名称: 临港新城三期售楼处2. 工程地址:上海市南汇区临港新城3. 建设单位:上海绿地临港建设进展有限公司4. 总包单位:上海绿地建设集团5. 设计单位:上海中房建筑设计有限公司6. 监理单位:上海静安监理建设工程有限公司7. 施工单位:无锡金城幕墙装饰有限公司8. 施工范围:铝合金门窗、玻璃幕墙等序号项 目 名 称数 量(m2)备 注1钢结构玻璃璃幕墙7802190 系列有框玻璃幕墙1603铝塑板幕墙2804钢结构玻璃雨蓬269合 计1246二、 施工组织设计的编制依据1. 法律规范及标准1.1 JG-102-96 《玻璃幕墙工程技术法律规范》1.2 GB/T8479-2025《铝合金窗》1.3 GB/T8478-2025《铝合金门》1.4 GB50205-95 《钢结构工程施工及验收法律规范》1.5 GBJ16-87 《建筑设计防火法律规范》1.6 GB50210-2001《建筑装饰装修工程质量验收法律规范》2. 其它2.1 上海中房建筑设计有限公司设计图纸2.2 铝合金玻璃幕墙施工合同的内容2.3 总包方提供的施工进度计划2.4 本公司生产计划对本工程的安排和规定的有关指标2.5 本公司产品质量保证体系文件三、 项目部管理人员名单及职责 3.1 项目部管理人员名字项目部管理人员名字序号本工程担任职务姓名职称近几年从事工程1项目经理张名才工程师2项目负责人及安全员蒋春中工程师3项目工程师俞志坚工程师4质量员李伟兴技术员5材料员俞志伟6安装队长王志广78 3.2 项目部质量管理目标 3.2.1 严格按国家颁发的有关工程项目质量检验评定标准和验收标准进行质量目标管理。 3.2.2 为确保工程优质,所含铝合金组合窗工程施工质量合格率 100%,优良率 50%以上;质量保证资料齐全;观感质量的评定得分率达到 85%及其以上。 3.3 项目部管理人员职责 3.3.1 项目经理职责 3.3.1.1 贯彻执行国家和施工场地所在地政府的有关法律、法规和政策,执行企业的各项管理制度,主持和负责项目工作; 3.3.1.2 执行项目合同中的各项条款,负责在现场与业主、总包方、监理的协调; 3.3.1.3 编制施工组织设计方案,制订施工进度计划及用工、用材料; 3.3.1.4 执行有关技术法律规范和标准,对工程项目施工进行有效控制,确保工程质量和工期,实现安全、文明生产、努...
