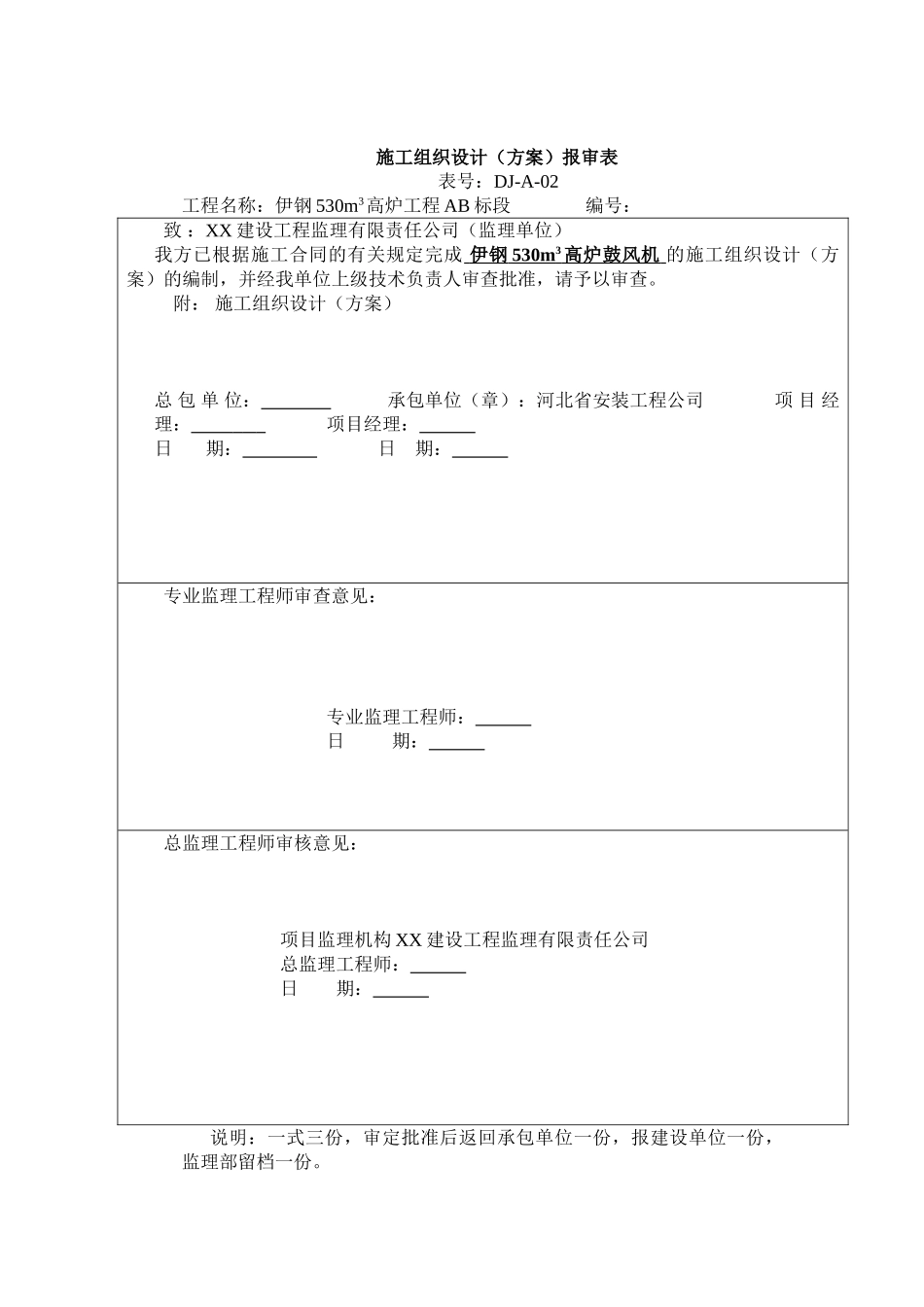

施工组织设计(方案)报审表 表号:DJ-A-02工程名称:伊钢 530m3高炉工程 AB 标段 编号: 致 :XX 建设工程监理有限责任公司(监理单位)我方已根据施工合同的有关规定完成 伊钢 530m 3 高炉鼓风机 的施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查
附: 施工组织设计(方案)总 包 单 位: 承包单位(章):河北省安装工程公司 项 目 经 理: 项目经理: 日 期: 日 期: 专业监理工程师审查意见: 专业监理工程师: 日 期: 总监理工程师审核意见: 项目监理机构 XX 建设工程监理有限责任公司 总监理工程师: 日 期: 说明:一式三份,审定批准后返回承包单位一份,报建设单位一份,监理部留档一份
新疆新疆XXXX钢铁有限公司钢铁有限公司530m530m33工程工程ABAB标段标段高炉鼓风机系统安装方案高炉鼓风机系统安装方案编制人: 审核人: 审批人: 河北省 XX 安装工程公司
AV50+MPG5
5 同轴机组安装方案 一、前言现代化钢铁厂高炉配套鼓风机设备,它决定高炉的产量和质量
随着科学技术的进步和进展,鼓风机达到高速连续运转,其产品质量要求高精度,因此,相对应的鼓风机设备的安装精度提出了更高的要求
电动鼓风机组一般由动力电机、增速机及鼓风机
TRT透平机组成
伊钢530立方#高炉电动鼓风机站鼓风机设备型号为AV50-14,透平机型号为MPG5
5-242/150电机型号为YGF1000-4
设备体积庞大,部、构件繁多,而设备要求的高转速、高精度、及其施工现在的条件导致安装难度较大
二、工程特点本工程的特点主要是体现施工场地狭小、土建砌体未完,施工工种繁多且多为交叉作业、工程量大、施工配合和技术要求复杂、油路管道系统复杂、施工质量要求高,现场灰尘较大等,具体体现在以下几点: 1、工程量大、配合面广 由于本工
