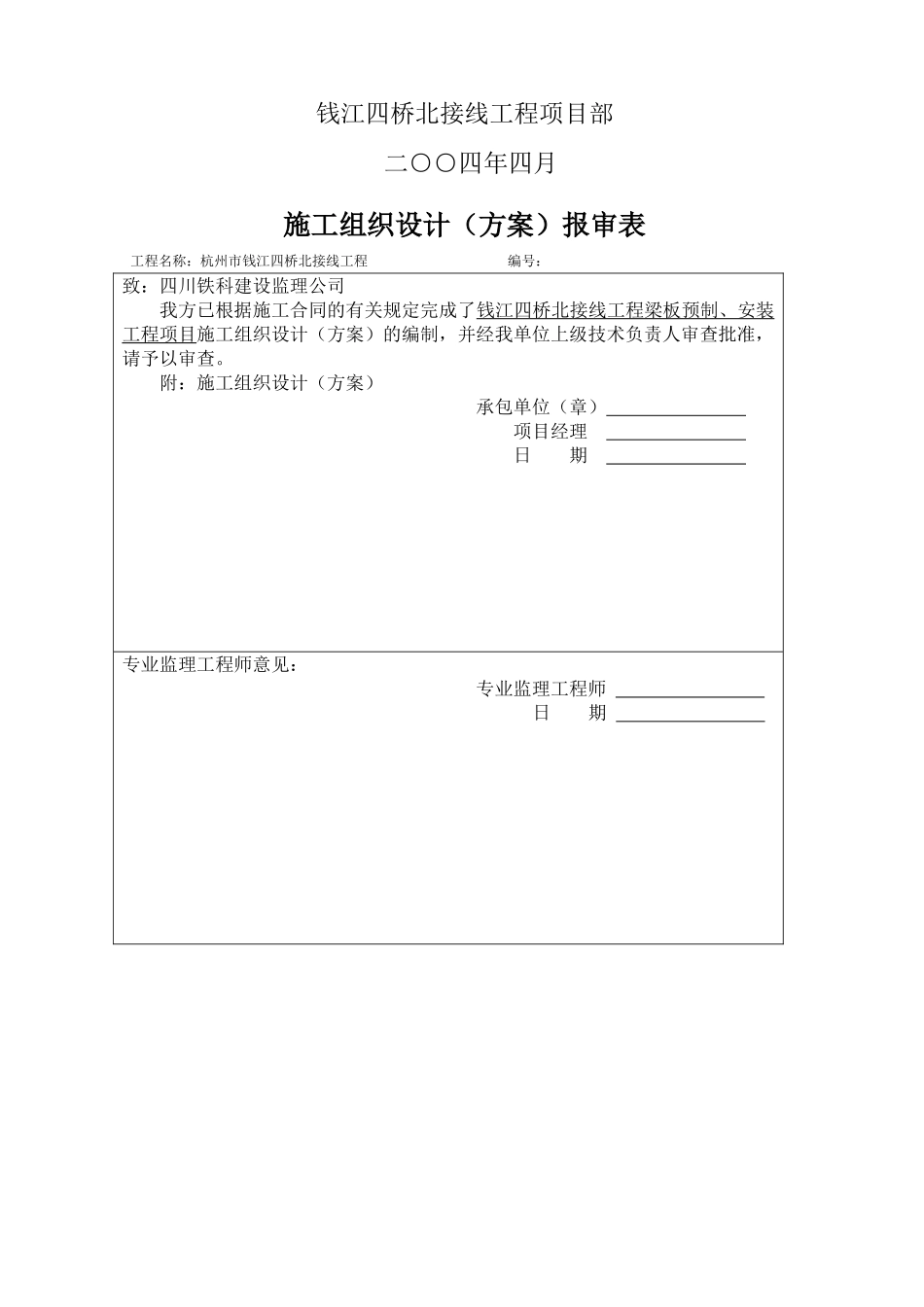

钱 江 四 桥 北 接 线 工 程梁板预制、安装项目施工方案编制:审核:批准:杭州市市政工程集团有限公司钱江四桥北接线工程项目部 二○○四年四月施工组织设计(方案)报审表工程名称:杭州市钱江四桥北接线工程 编号:致:四川铁科建设监理公司我方已根据施工合同的有关规定完成了钱江四桥北接线工程梁板预制、安装工程项目施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查

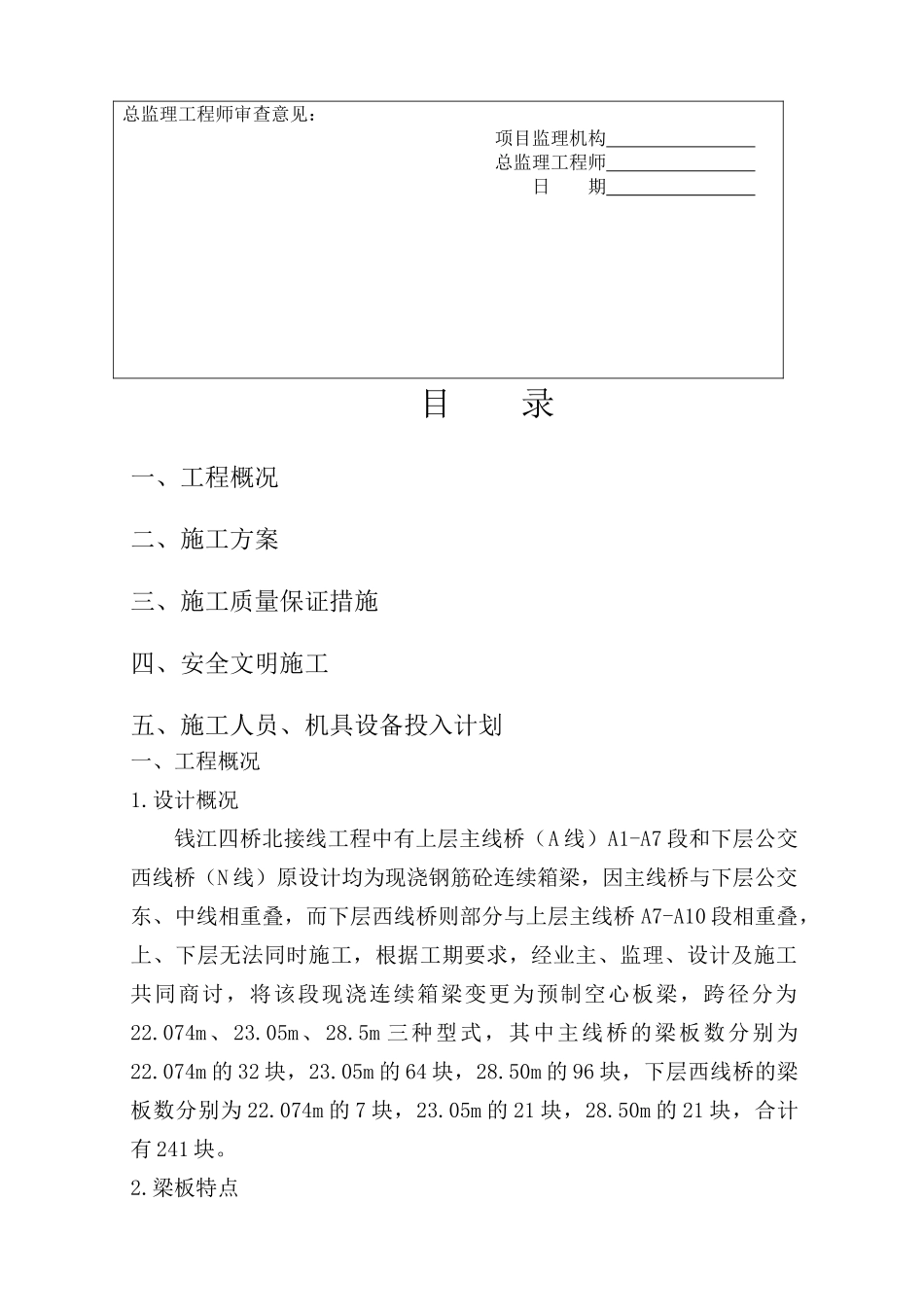

附:施工组织设计(方案)承包单位(章) 项目经理 日 期 专业监理工程师意见:专业监理工程师 日 期 总监理工程师审查意见:项目监理机构 总监理工程师 日 期 目 录一、工程概况二、施工方案三、施工质量保证措施四、安全文明施工五、施工人员、机具设备投入计划一、工程概况1
设计概况钱江四桥北接线工程中有上层主线桥(A 线)A1-A7 段和下层公交西线桥(N 线)原设计均为现浇钢筋砼连续箱梁,因主线桥与下层公交东、中线相重叠,而下层西线桥则部分与上层主线桥 A7-A10 段相重叠,上、下层无法同时施工,根据工期要求,经业主、监理、设计及施工共同商讨,将该段现浇连续箱梁变更为预制空心板梁,跨径分为22
074m、23
05m、28
5m 三种型式,其中主线桥的梁板数分别为22
074m 的 32 块,23
05m 的 64 块,28
50m 的 96 块,下层西线桥的梁板数分别为 22
074m 的 7 块,23
05m 的 21 块,28
50m 的 21 块,合计有 241 块
梁板特点本次梁板设计两端 160cm 范围内均为实心段且配筋密集,梁高150cm,端部的 60cm 范围内梁高变为 70cm,故梁板芯模无法跟一般梁板一样进行抽拔
若采纳顶部开“天窗”的方法拆除芯模,则除芯模材料损耗较大外,势必严重影响施工进度,故本方案考虑采纳每块梁板芯模一次性消耗的方法
场地条件本工程施工场地狭窄
