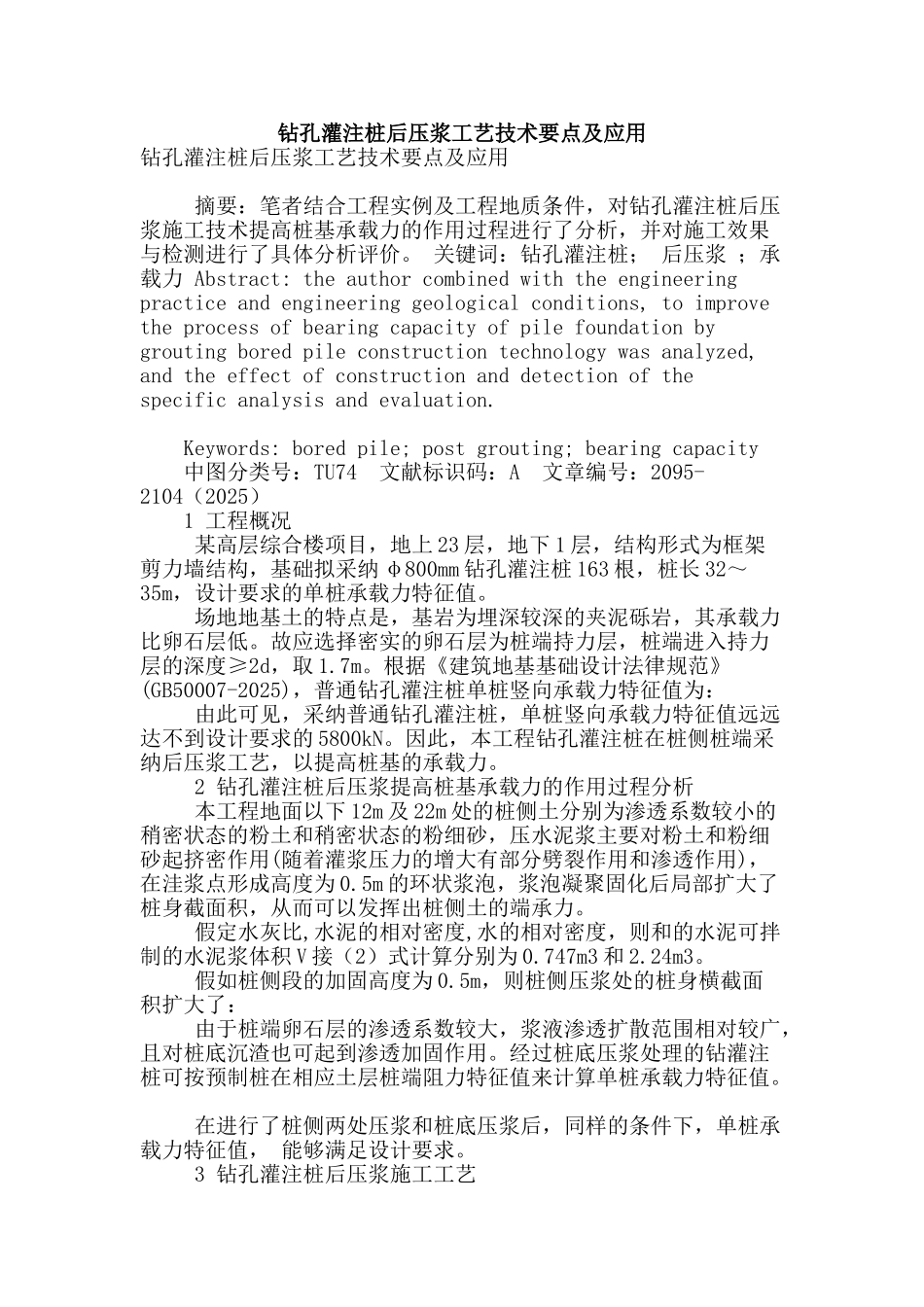

钻孔灌注桩后压浆工艺技术要点及应用钻孔灌注桩后压浆工艺技术要点及应用 摘要:笔者结合工程实例及工程地质条件,对钻孔灌注桩后压浆施工技术提高桩基承载力的作用过程进行了分析,并对施工效果与检测进行了具体分析评价
关键词:钻孔灌注桩; 后压浆 ;承载力 Abstract: the author combined with the engineering practice and engineering geological conditions, to improve the process of bearing capacity of pile foundation by grouting bored pile construction technology was analyzed, and the effect of construction and detection of the specific analysis and evaluation
Keywords: bored pile; post grouting; bearing capacity 中图分类号:TU74 文献标识码:A 文章编号:2095-2104(2025) 1 工程概况 某高层综合楼项目,地上 23 层,地下 1 层,结构形式为框架剪力墙结构,基础拟采纳 φ800mm 钻孔灌注桩 163 根,桩长 32~35m,设计要求的单桩承载力特征值
场地地基土的特点是,基岩为埋深较深的夹泥砾岩,其承载力比卵石层低
故应选择密实的卵石层为桩端持力层,桩端进入持力层的深度≥2d,取 1
根据《建筑地基基础设计法律规范》(GB50007-2025),普通钻孔灌注桩单桩竖向承载力特征值为: 由此可见,采纳普通钻孔灌注桩,单桩竖向承载力特征值远远达不到设计要求的 5800kN

因此,本工程钻孔灌注桩在桩侧
