xx 市行政服务中心(xx)工 程 概 况工程名称:xx 市行政服务中心(xx)建设单位:xxxx 有限公司设计单位:xxxx 设计院施工单位:xxxx 有限公司监理单位:xxxx 有限责任公司xx 市行政服务中心(xx)项目,位于 xx 市 xx 区 xx 大道 xx
总用地规模约 9
92 公顷,总建筑面积 123290m2
主体高度 26
4m 为钢骨框剪结构体系,建筑结构安全等级一级,人防抗力等级六级,建筑物耐火等级一级,基础设计等级甲级
本工程地下一层,地上三~七层
地下一层层高 3
9 米,局部5
1m,一至二层层高 9m ,其中夹层 4
5m,三至七层层高 5
本工程设计标高±0
000 相当于绝对高程 21
工程合同范围及履约情况:本标段范围的是 xx 市行政服务中心(xx)工程土建工程,包括基坑开挖、破桩头、地下室与主体结构、粗装修、部分机电安装工程及整个工程建设的全部施工管理
合同工期要求 360 天,质量目标:确保楚天杯,争创鲁班奖,目前施工进度情况为 5 层结构施工,主体、结构质量优良,整体质量情况优良
地基基础和地下空间工程技术1

1 灌注桩后注浆技术1

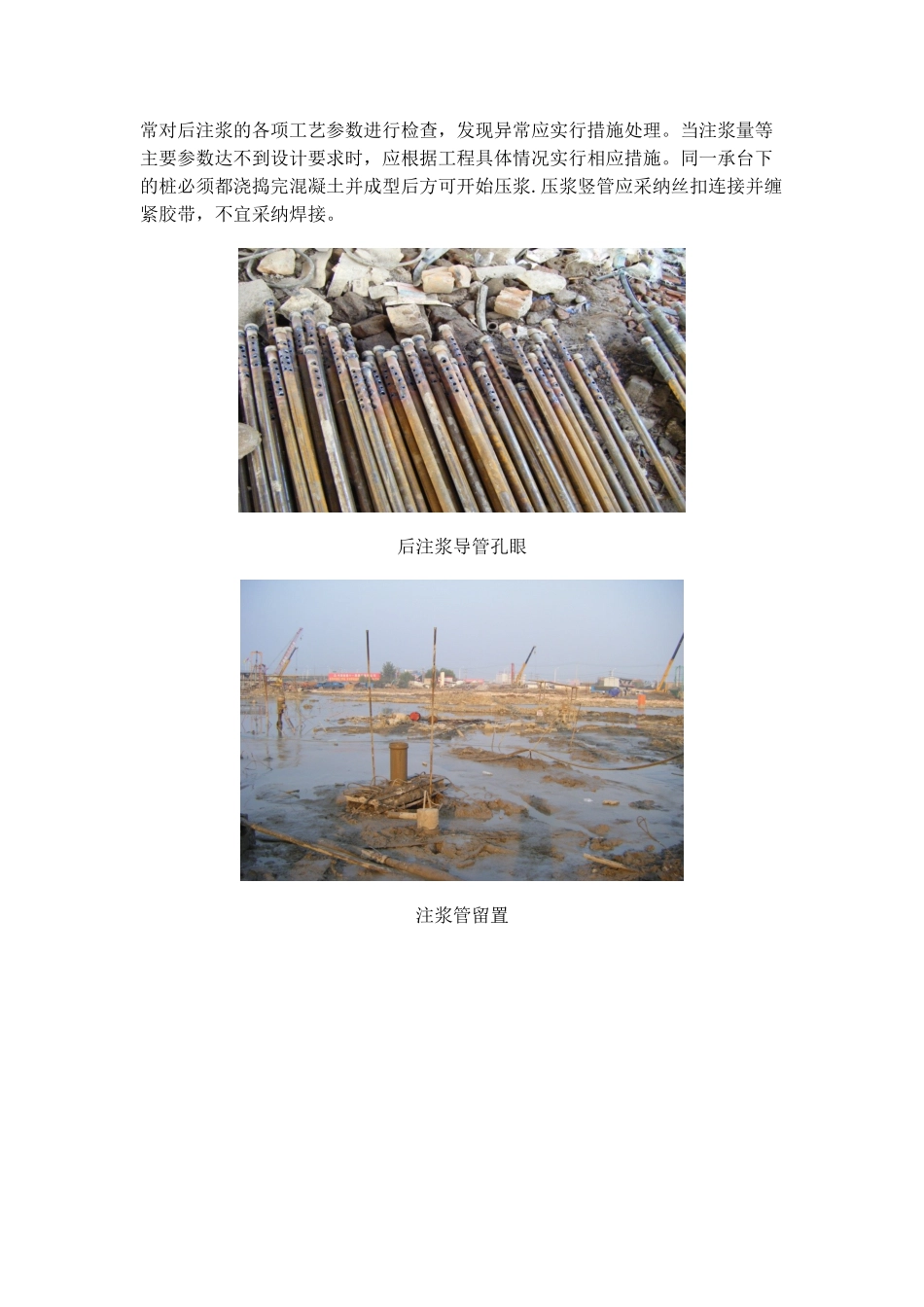

工程概况xx 市行政服务中心工程重要性等级为二级,场地等级为二级,地基等级为二级,勘察等级为乙级,建筑桩基设计等级为乙级
结构类型为砼框架结构,基础采纳直径 800 钻孔灌注桩基础,为保证灌注桩的成桩质量和提高承载力
注浆竖管采纳直径不小于 25mm 且壁厚不小于 3mm 钢管
注浆管上部露出自然地面 300mm,桩端注浆量初定约为 2
0 吨(水泥用量)
固化剂选用标号32
5 的普通硅酸盐水泥
水灰比控制在 0
7,终止 2
0MPa~4
注浆参数以压浆量控制为主,压力控制为辅
后注浆工艺施工操作压浆顺序:压浆时首先应采纳低压(低档)压入水灰比为 0
