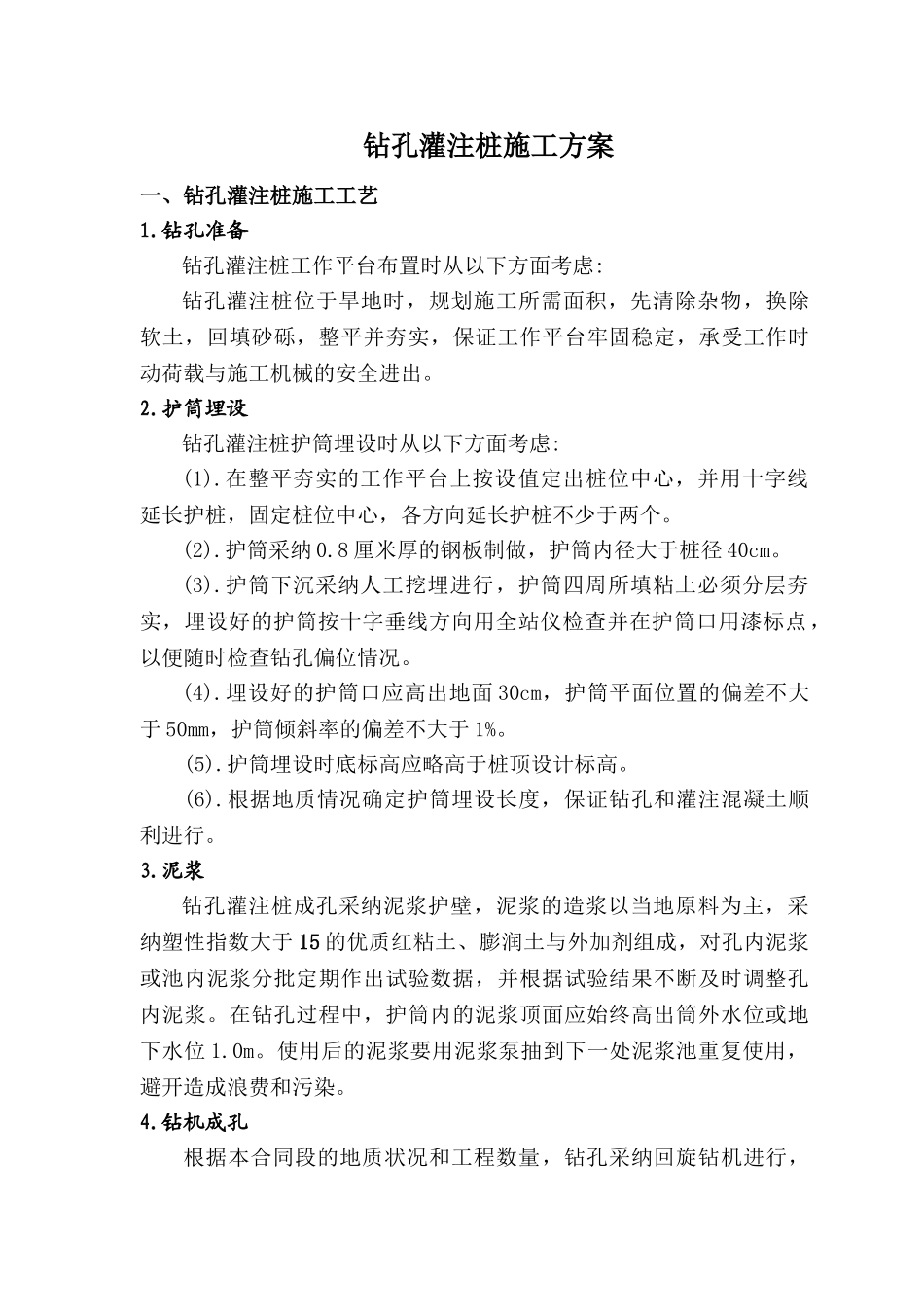

钻孔灌注桩施工方案一、钻孔灌注桩施工工艺1
钻孔准备钻孔灌注桩工作平台布置时从以下方面考虑:钻孔灌注桩位于旱地时,规划施工所需面积,先清除杂物,换除软土,回填砂砾,整平并夯实,保证工作平台牢固稳定,承受工作时动荷载与施工机械的安全进出
护筒埋设钻孔灌注桩护筒埋设时从以下方面考虑:(1)
在整平夯实的工作平台上按设值定出桩位中心,并用十字线延长护桩,固定桩位中心,各方向延长护桩不少于两个
护筒采纳 0
8 厘米厚的钢板制做,护筒内径大于桩径 40cm
护筒下沉采纳人工挖埋进行,护筒四周所填粘土必须分层夯实,埋设好的护筒按十字垂线方向用全站仪检查并在护筒口用漆标点,以便随时检查钻孔偏位情况
埋设好的护筒口应高出地面 30cm,护筒平面位置的偏差不大于 50mm,护筒倾斜率的偏差不大于 1%
护筒埋设时底标高应略高于桩顶设计标高
根据地质情况确定护筒埋设长度,保证钻孔和灌注混凝土顺利进行
泥浆钻孔灌注桩成孔采纳泥浆护壁,泥浆的造浆以当地原料为主,采纳塑性指数大于 15 的优质红粘土、膨润土与外加剂组成,对孔内泥浆或池内泥浆分批定期作出试验数据,并根据试验结果不断及时调整孔内泥浆
在钻孔过程中,护筒内的泥浆顶面应始终高出筒外水位或地下水位 1
使用后的泥浆要用泥浆泵抽到下一处泥浆池重复使用,避开造成浪费和污染
钻机成孔根据本合同段的地质状况和工程数量,钻孔采纳回旋钻机进行,钻孔前钻孔设备要检查完好,并且由有经验的施工员主持钻孔和填写钻孔记录,钻孔记录按每个工作班做好交接记录
成孔的过程控制主要是控制孔壁的稳定性及其钻孔的垂直度
孔壁的垂直度的控制,在成孔过程中勤于检测孔斜率,一般地,每 5 米应检测一次孔径、钻孔偏位情况及钻孔倾斜度,孔斜控制在 1%之内,发现孔斜实行措施予以校正,并做好钻孔记录与交接班记录

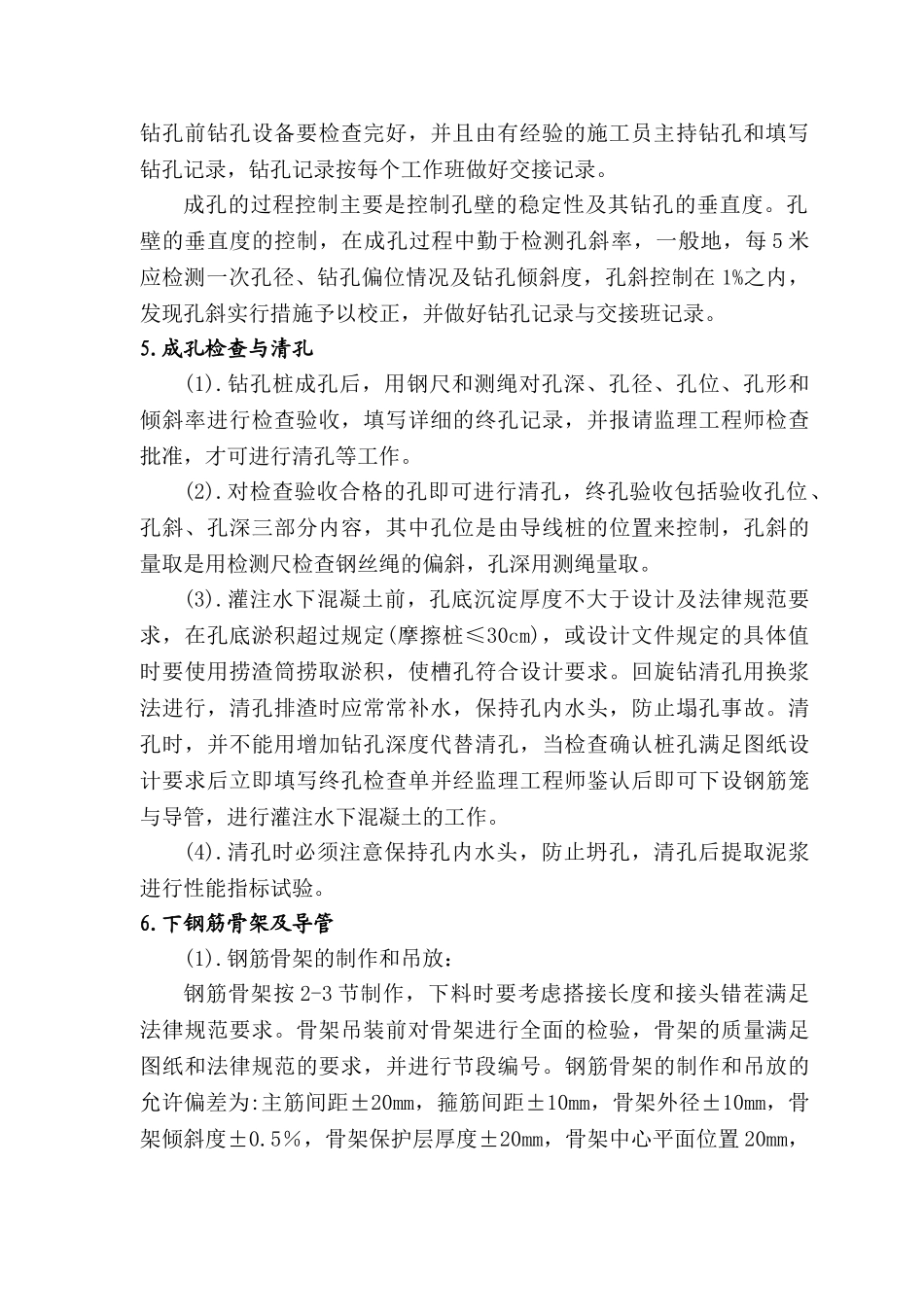

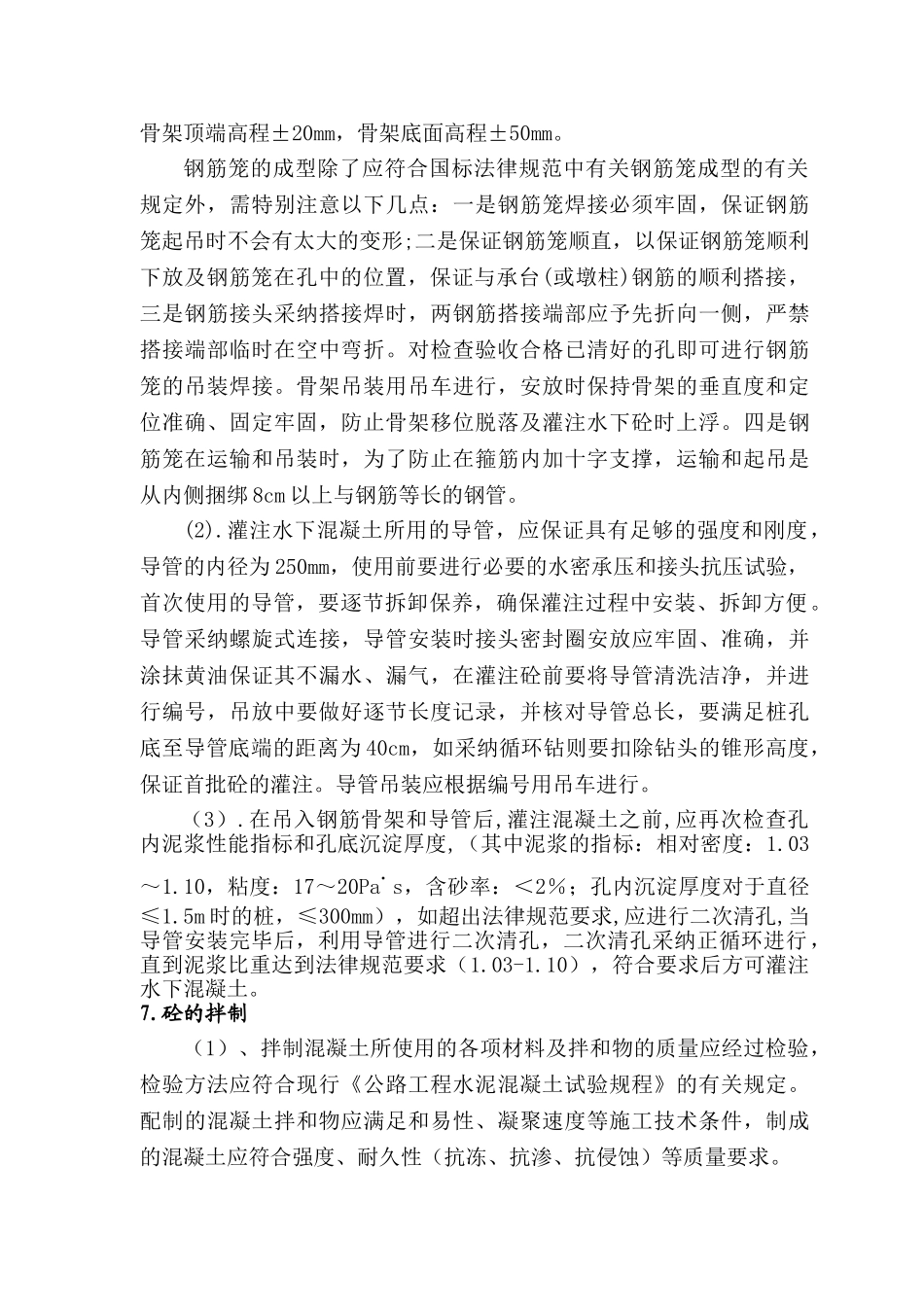

成孔检查与清
