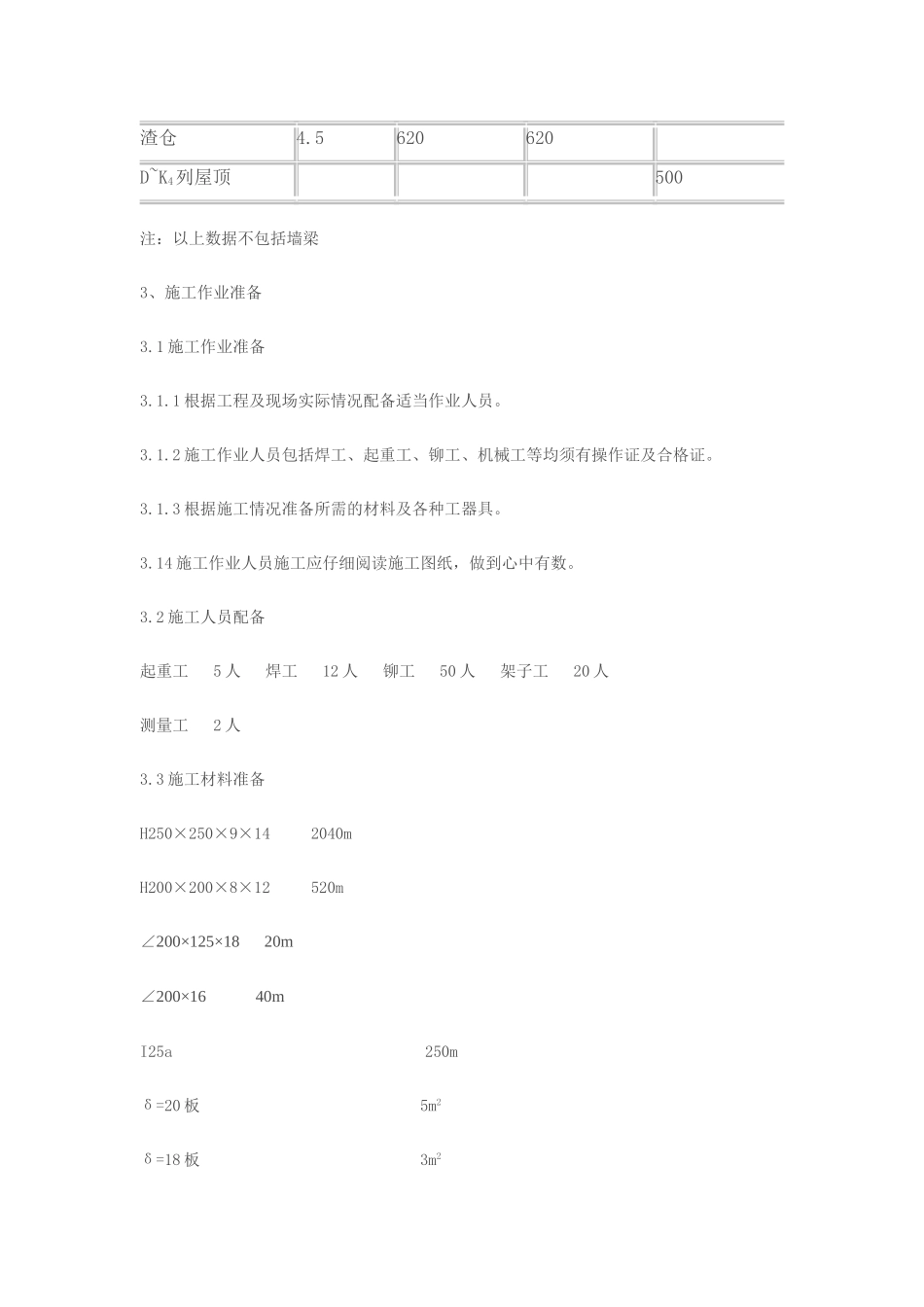

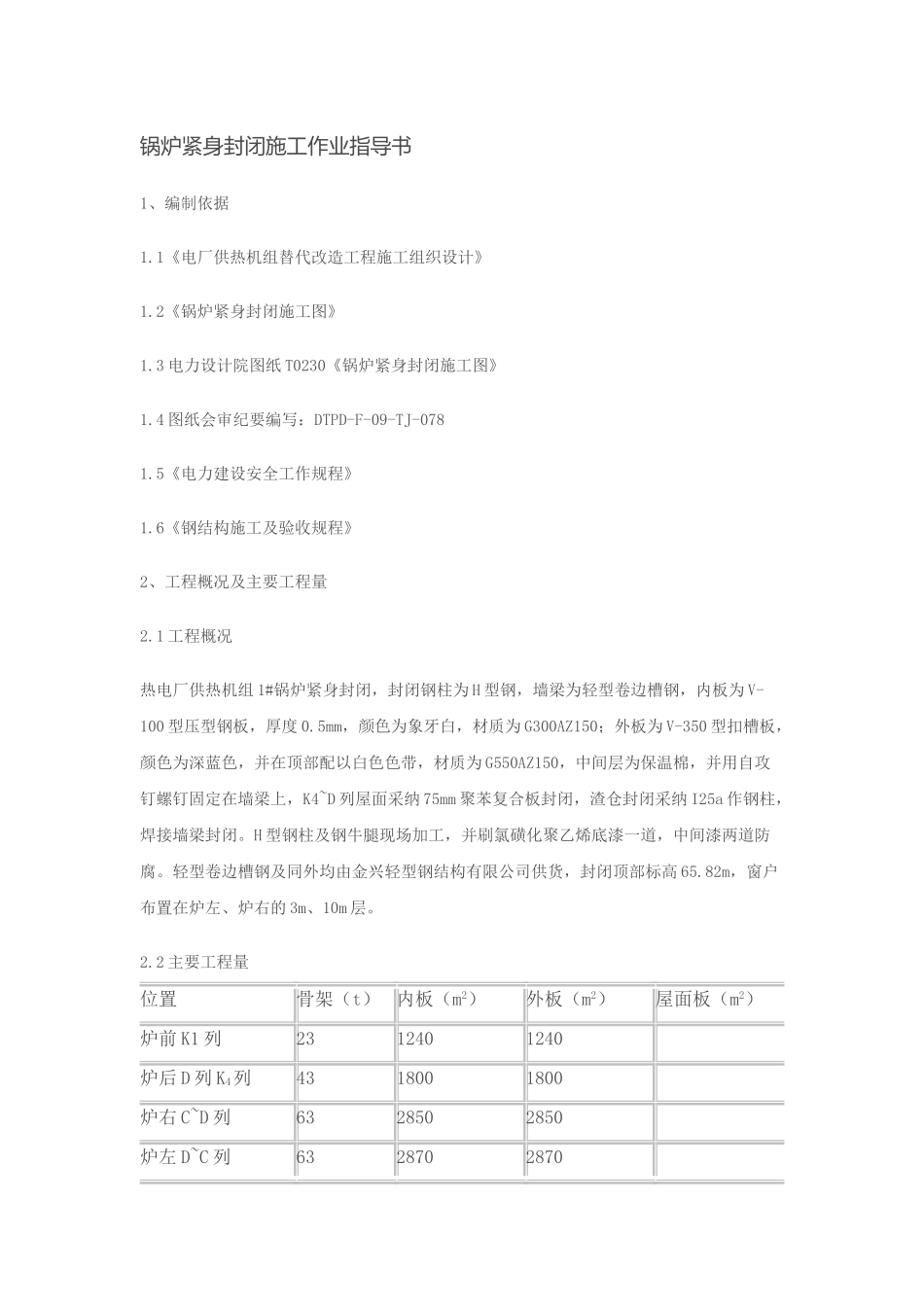

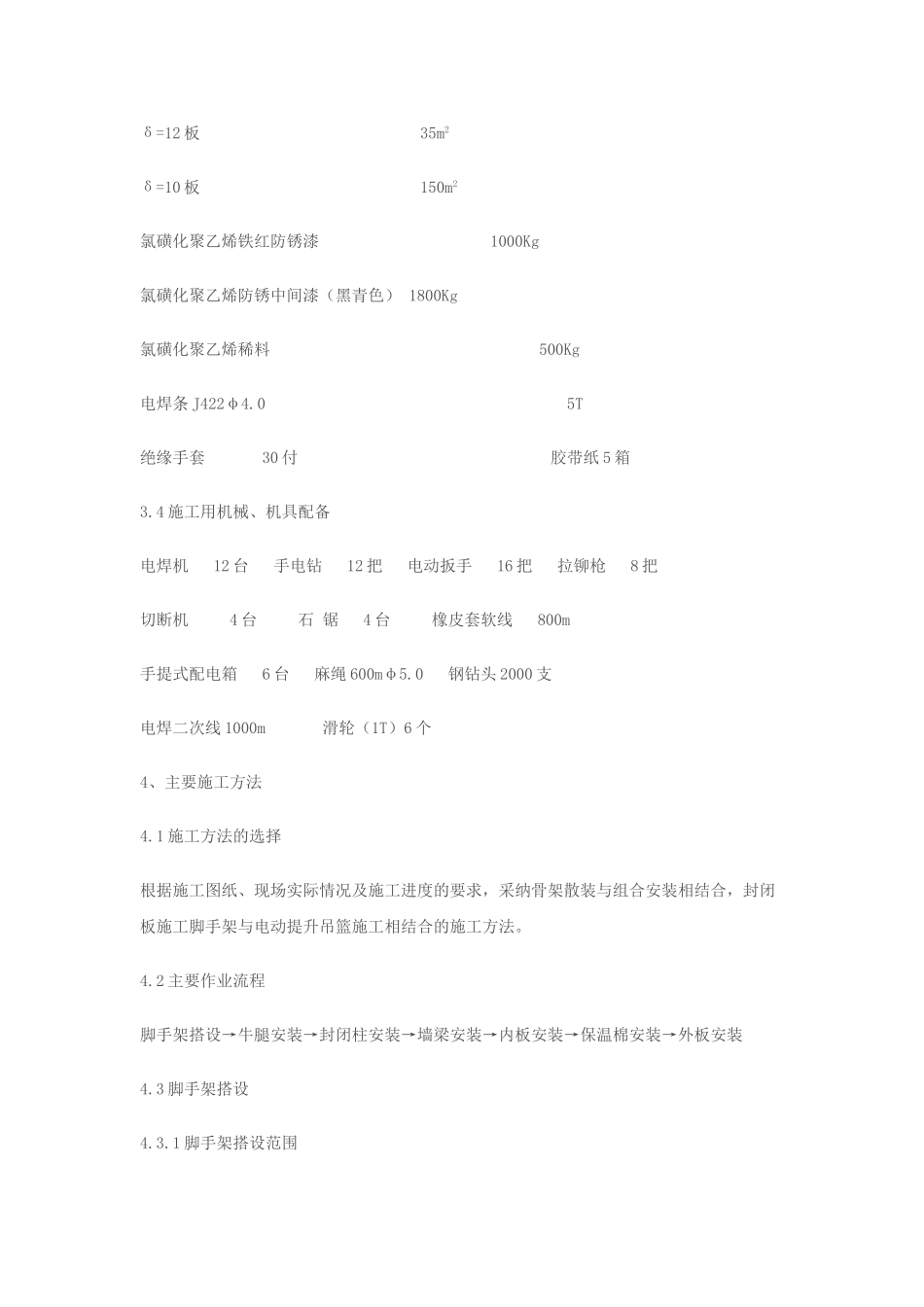

锅炉紧身封闭施工作业指导书1、编制依据1.1《电厂供热机组替代改造工程施工组织设计》1.2《锅炉紧身封闭施工图》1.3 电力设计院图纸 T0230《锅炉紧身封闭施工图》1.4 图纸会审纪要编写:DTPD-F-09-TJ-0781.5《电力建设安全工作规程》1.6《钢结构施工及验收规程》2、工程概况及主要工程量2.1 工程概况热电厂供热机组 1#锅炉紧身封闭,封闭钢柱为 H 型钢,墙梁为轻型卷边槽钢,内板为 V-100 型压型钢板,厚度 0.5mm,颜色为象牙白,材质为 G300AZ150;外板为 V-350 型扣槽板,颜色为深蓝色,并在顶部配以白色色带,材质为 G550AZ150,中间层为保温棉,并用自攻钉螺钉固定在墙梁上,K4~D 列屋面采纳 75mm 聚苯复合板封闭,渣仓封闭采纳 I25a 作钢柱,焊接墙梁封闭。H 型钢柱及钢牛腿现场加工,并刷氯磺化聚乙烯底漆一道,中间漆两道防腐。轻型卷边槽钢及同外均由金兴轻型钢结构有限公司供货,封闭顶部标高 65.82m,窗户布置在炉左、炉右的 3m、10m 层。2.2 主要工程量位置骨架(t)内板(m2)外板(m2)屋面板(m2)炉前 K1 列2312401240 炉后 D 列 K4列4318001800 炉右 C~D 列6328502850 炉左 D~C 列6328702870 渣仓4.5620620 D~K4列屋顶 500注:以上数据不包括墙梁3、施工作业准备3.1 施工作业准备3.1.1 根据工程及现场实际情况配备适当作业人员。3.1.2 施工作业人员包括焊工、起重工、铆工、机械工等均须有操作证及合格证。3.1.3 根据施工情况准备所需的材料及各种工器具。3.14 施工作业人员施工应仔细阅读施工图纸,做到心中有数。3.2 施工人员配备起重工 5 人 焊工 12 人 铆工 50 人 架子工 20 人 测量工 2 人3.3 施工材料准备H250×250×9×14 2040mH200×200×8×12 520m∠200×125×18 20m∠200×16 40mI25a 250mδ=20 板 5m2δ=18 板 3m2δ=12 板 35m2δ=10 板 150m2氯磺化聚乙烯铁红防锈漆 1000Kg氯磺化聚乙烯防锈中间漆(黑青色) 1800Kg氯磺化聚乙烯稀料 500Kg电焊条 J422φ4.0 5T绝缘手套 30 付 胶带纸 5 箱3.4 施工用机械、机具配备电焊机 12 台 手电钻 12 把 电动扳手 16 把 拉铆枪 8 把切断机 4 台 石 锯 4 台 橡皮套软线 800m 手提式配电箱 6 台 麻绳 600mφ5.0 钢钻头 2000 支电焊二次线 1000m 滑轮(1T)6 个4、主要施工方法4.1 施工方法的选择根据施工图纸、现场实际情况及施工进度的要求,采纳骨架散装与...
