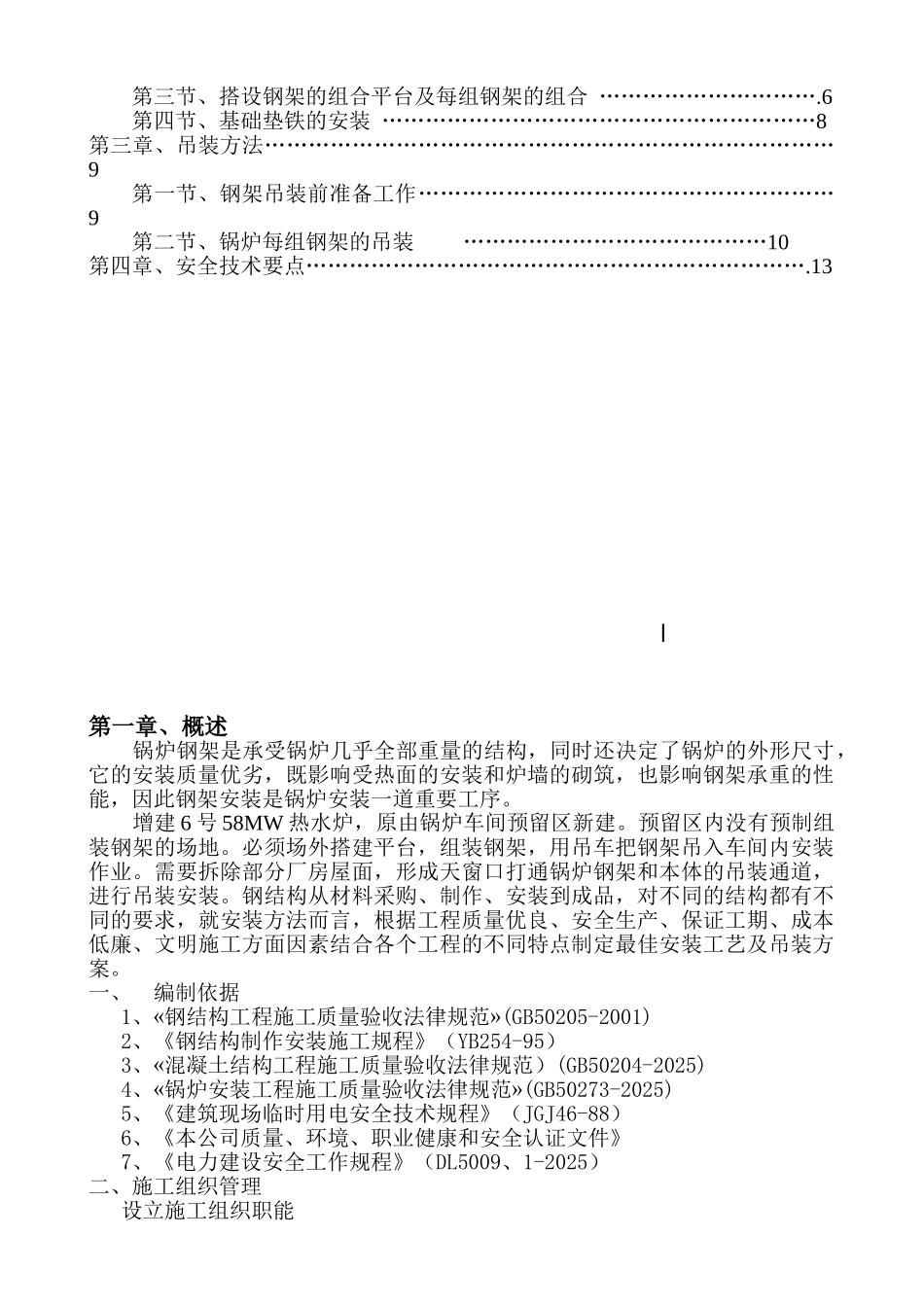

某热电有限公司增建 6 号 58MW 热水炉安装工程6 号炉钢架吊装安装施工方案某电力建设安装工程集团有限公司2011 年 4 月 3 日 编制人: 安全员: 审核人: 批准人:目 录第一章、概述………………………………………………………………………...1第二章、准备工作……………………………………………………………………4第一节、锅炉设备基础的验收 ……………………………………………….4第二节、锅炉钢架、梁、柱的检查与校正 ….……………………...5第三节、搭设钢架的组合平台及每组钢架的组合 ………………………….6第四节、基础垫铁的安装 ……………………………………………………8第三章、吊装方法……………………………………………………………………9第一节、钢架吊装前准备工作…………………………………………………9第二节、锅炉每组钢架的吊装 ……………………………………10第四章、安全技术要点…………………………………………………………….13第一章、概述锅炉钢架是承受锅炉几乎全部重量的结构,同时还决定了锅炉的外形尺寸,它的安装质量优劣,既影响受热面的安装和炉墙的砌筑,也影响钢架承重的性能,因此钢架安装是锅炉安装一道重要工序。增建 6 号 58MW 热水炉,原由锅炉车间预留区新建。预留区内没有预制组装钢架的场地。必须场外搭建平台,组装钢架,用吊车把钢架吊入车间内安装作业。需要拆除部分厂房屋面,形成天窗口打通锅炉钢架和本体的吊装通道,进行吊装安装。钢结构从材料采购、制作、安装到成品,对不同的结构都有不同的要求,就安装方法而言,根据工程质量优良、安全生产、保证工期、成本低廉、文明施工方面因素结合各个工程的不同特点制定最佳安装工艺及吊装方案。一、编制依据1、«钢结构工程施工质量验收法律规范»(GB50205-2001)2、《钢结构制作安装施工规程》(YB254-95)3、«混凝土结构工程施工质量验收法律规范)(GB50204-2025)4、«锅炉安装工程施工质量验收法律规范»(GB50273-2025)5、《建筑现场临时用电安全技术规程》(JGJ46-88)6、《本公司质量、环境、职业健康和安全认证文件》7、《电力建设安全工作规程》(DL5009、1-2025)二、施工组织管理 设立施工组织职能施工负责人:负责对施工组工作的安排和管理技术负责人:负责现场吊装技术施工工作进行指导。施工组:负责钢架的位置找正和焊接施工、安全员:负责各项工作中的安全布置并及时做好安全交底工作,根...
