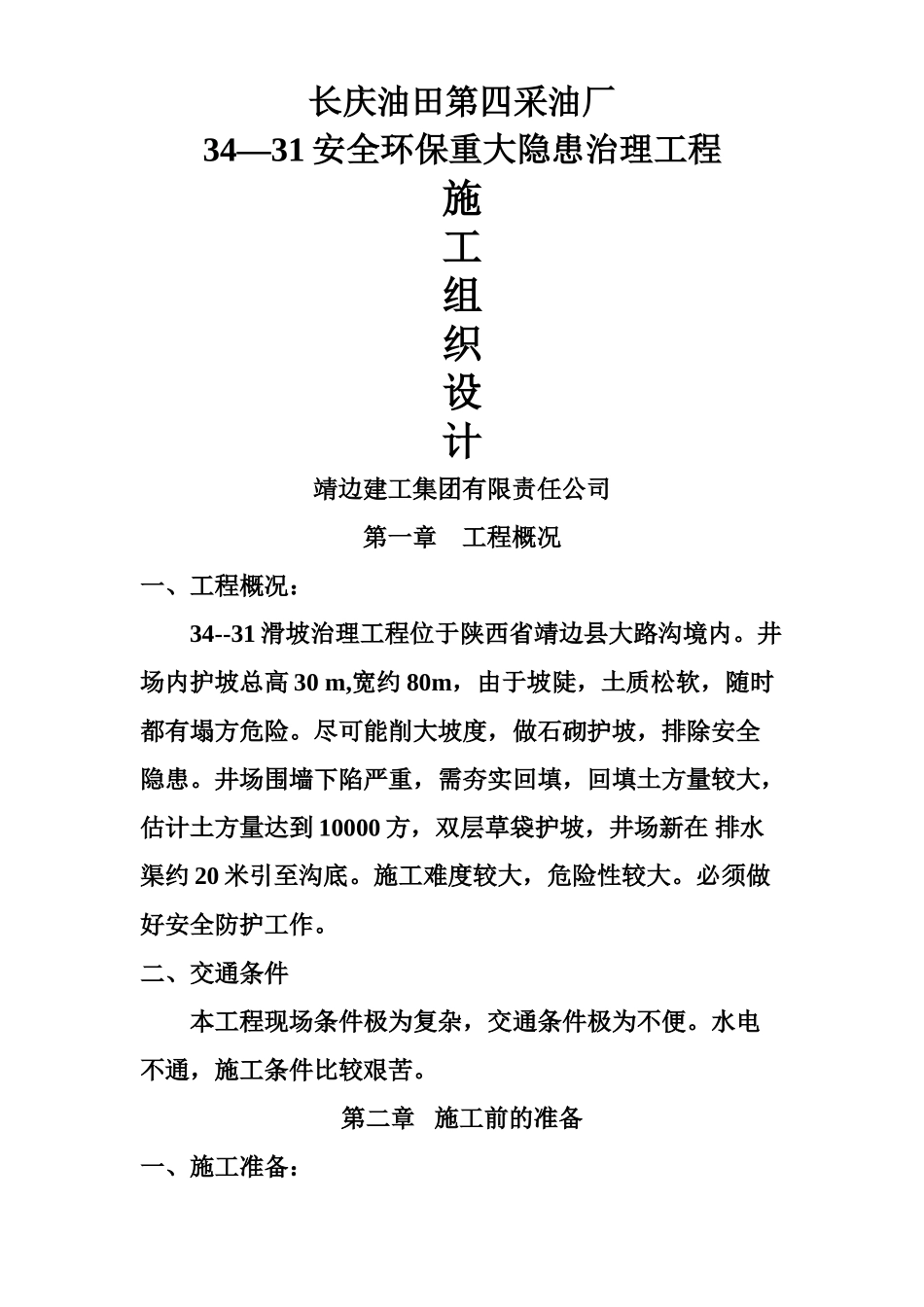

长庆油田第四采油厂34—31 安全环保重大隐患治理工程施工组织设计靖边建工集团有限责任公司第一章 工程概况一、工程概况:34--31 滑坡治理工程位于陕西省靖边县大路沟境内
井场内护坡总高 30 m,宽约 80m,由于坡陡,土质松软,随时都有塌方危险
尽可能削大坡度,做石砌护坡,排除安全隐患
井场围墙下陷严重,需夯实回填,回填土方量较大,估计土方量达到 10000 方,双层草袋护坡,井场新在 排水渠约 20 米引至沟底
施工难度较大,危险性较大
必须做好安全防护工作
二、交通条件本工程现场条件极为复杂,交通条件极为不便
水电不通,施工条件比较艰苦
第二章 施工前的准备一、施工准备:1、测量准备:水准仪测量标高,定位放坡

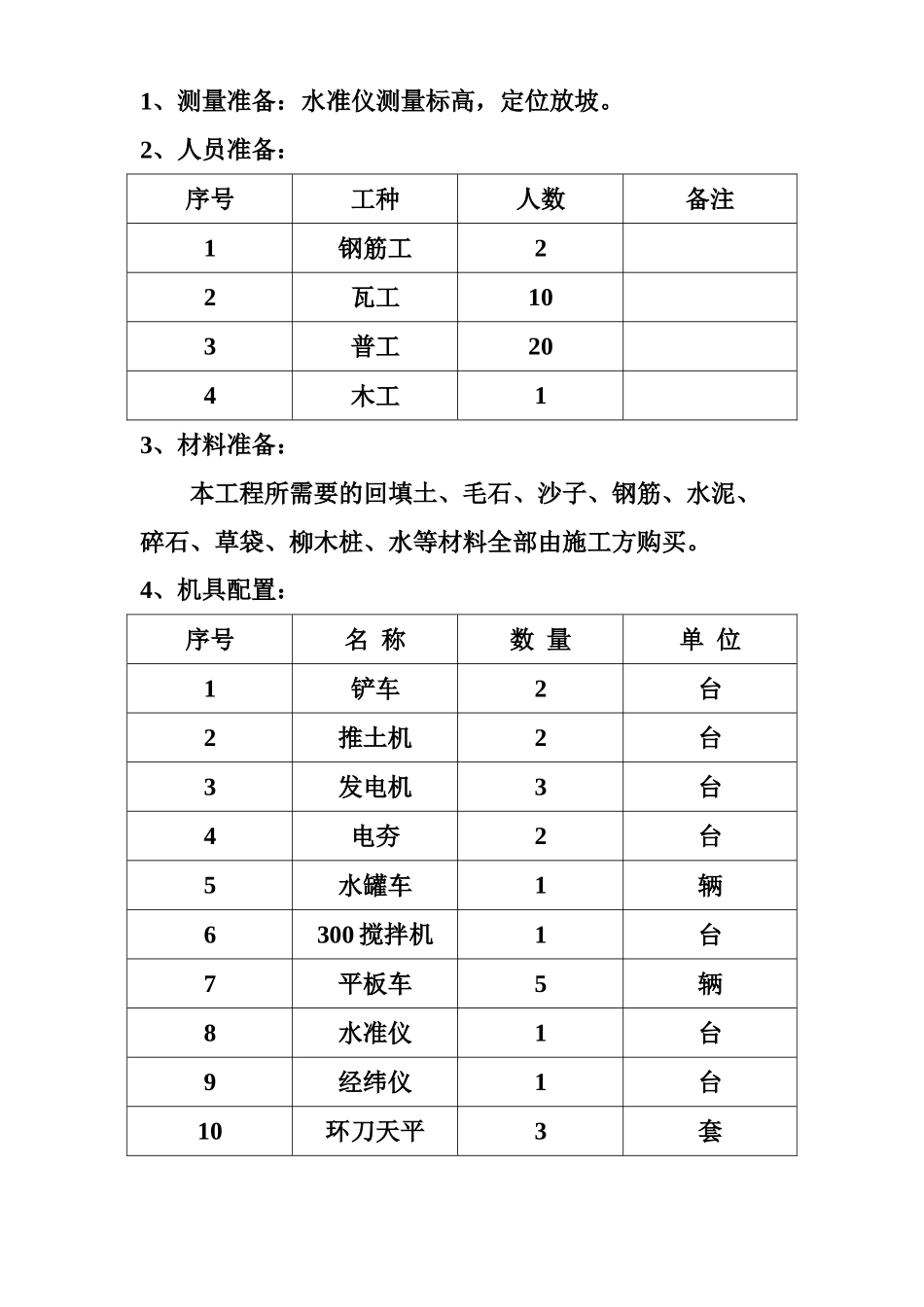

2、人员准备:序号工种人数备注1钢筋工22瓦工103普工204木工13、材料准备:本工程所需要的回填土、毛石、沙子、钢筋、水泥、碎石、草袋、柳木桩、水等材料全部由施工方购买
4、机具配置:序号名 称数 量单 位1铲车2台2推土机2台3发电机3台4电夯2台5水罐车1辆6300 搅拌机1台7平板车5辆8水准仪1台9经纬仪1台10环刀天平3套所有机具随工程进度提前两天进场
5、管理人员及劳务人员培训记录技术部除规定对工程进行方案、措施(包括书面和口头),一级交底外,由工程部向其回填土操作层进行方案、质量、安全措施交底(包括书面和口头),并由质量部参加
6、工期安排总工期为 60 天,严格根据甲方要求合理安排工期

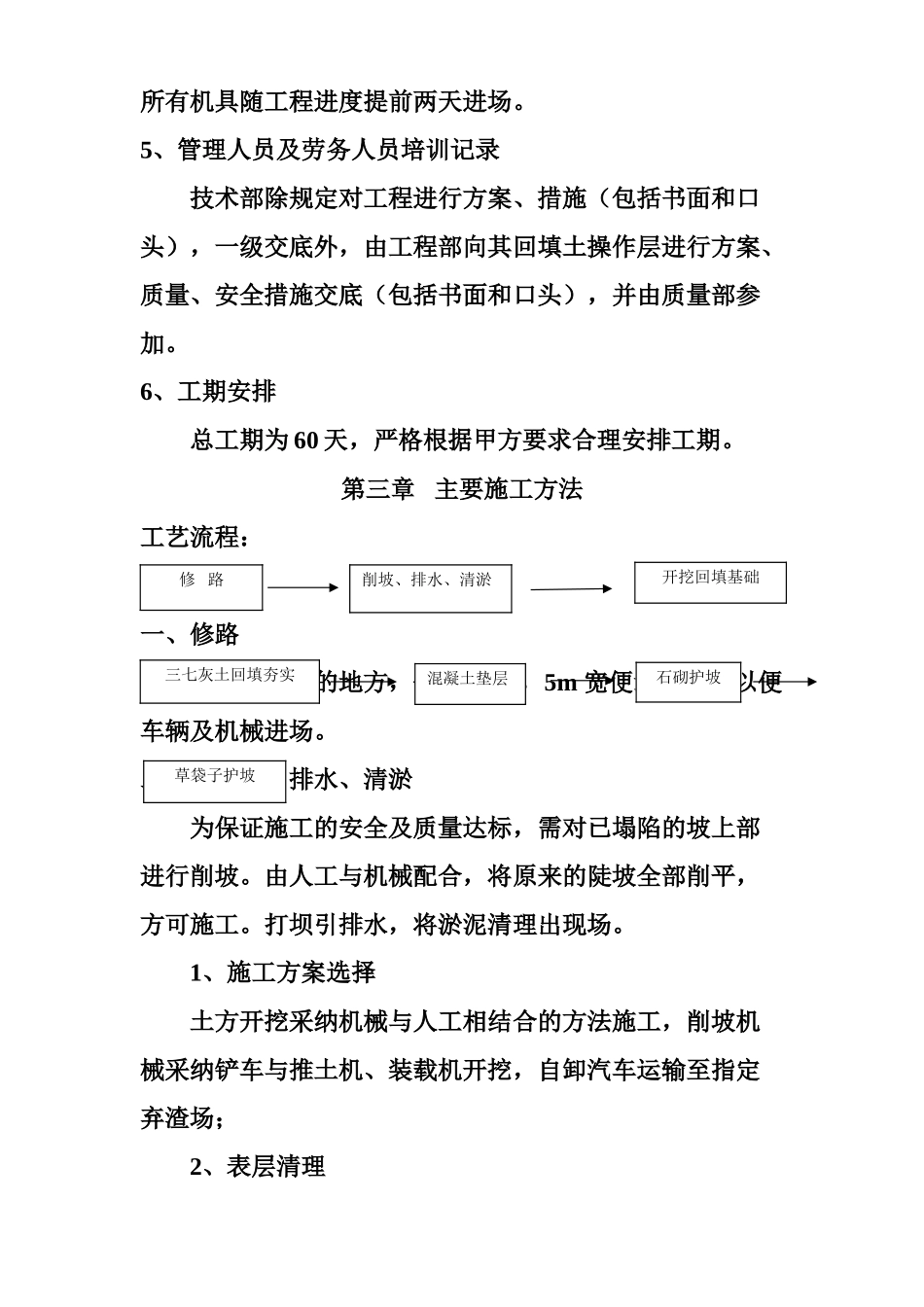

第三章 主要施工方法工艺流程: 一、修路找一处合适的地方,修 1km 长,5m 宽便道一条
以便车辆及机械进场
二、削坡、引排水、清淤为保证施工的安全及质量达标,需对已塌陷的坡上部进行削坡
由人工与机械配合,将原来的陡坡全部削平,方可施工
打坝引排水,将淤泥清理出现场
1、施工方案选择土方开挖采纳机械与人工相结合的方法施工,削坡机械采纳铲车与推土机、装载机
