施 工 组 织 设 计编制依据:《ISO9002 质量控制体系》《建筑装饰工程施工及验收法律规范》JGJ73—91《玻璃幕墙工程技术法律规范》JGJ102---96 一、工程概况及本工程施工特点:(一) 工程概况: 1
工程名称:吉林*****幕墙工程 2
工程地点:吉林省***市 3
施工范围: 1、2、3、4 层铝塑板幕墙、楼顶铝塑板造型
施工工期: 总工期 45 天(二) 工程特点:采纳闪银灰外墙铝塑板做楼梯幕墙、黑金沙大理石做基础部分
充分体现出办公楼的现代化办公氛围
二.施工方案:针对本工程建筑造型设计特点,结合本公司多年从事外装饰工程实际经验,将本工程各分项工程的安装工艺和相应的施工方法说明如下:(一)、施工走向与施工顺序工程整体施工顺序采纳铝塑板幕墙与大理石幕墙同时施
1、铺设双排脚手架
保证脚手架上人员顺利走动,脚手架距采外墙面 400mm,有利骨架、玻璃安装
此项工程应在开工前 1周完成
2、测量放线,确定生根处实际位置并修正
3、立基准单元框,各作业组按工程施工图基准且根据现场实际情况进行,如发现实际情况与图纸不符应立即通知设计员以及时处理,确保工程顺利进行
4、骨架安装,根据本工程情况,将施工人员拟分 4 组进行安装
按已安装基准框由水平进行,三项工作按顺序施工
5、铝塑板、石才安装
6、板面调整、注胶

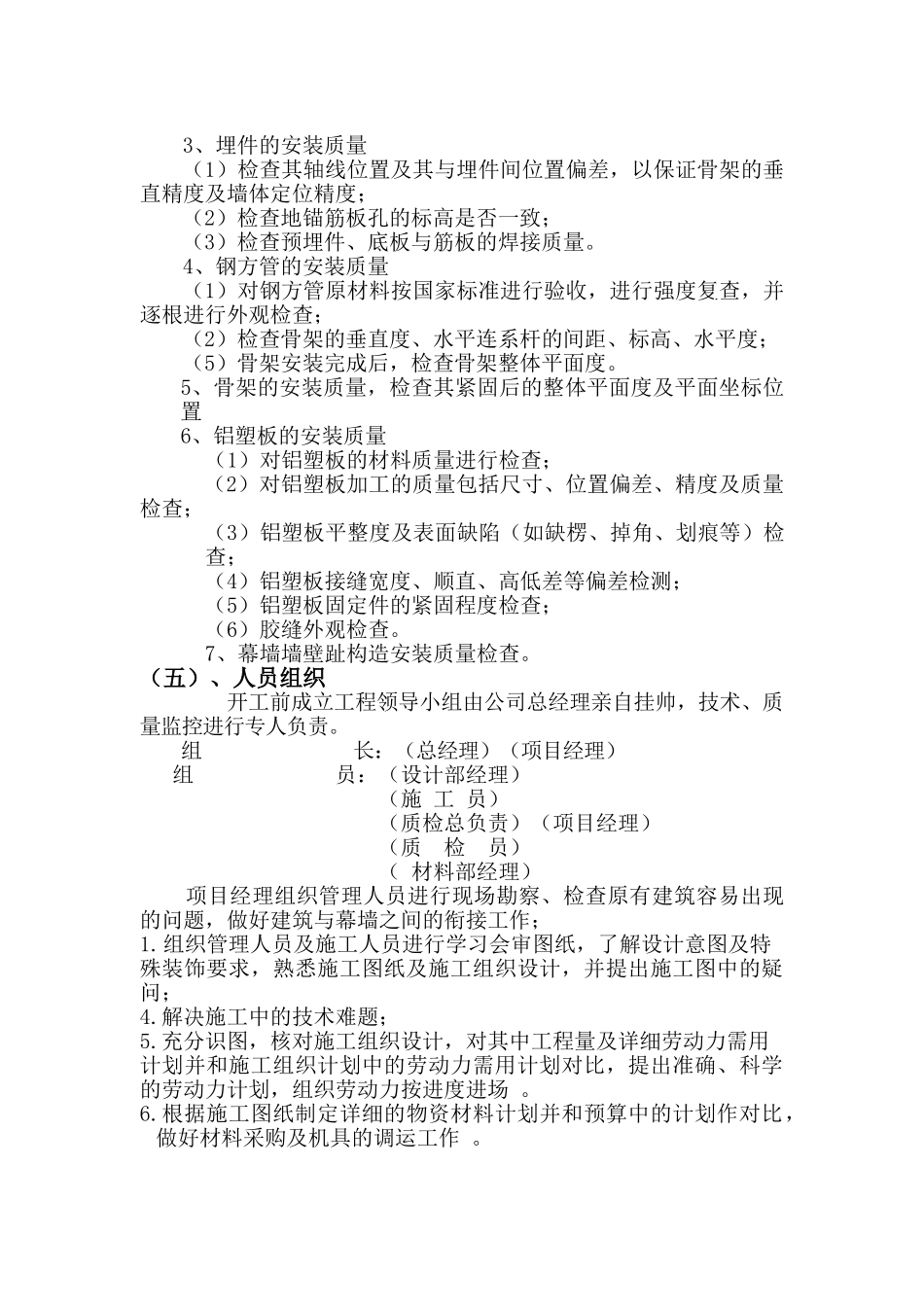

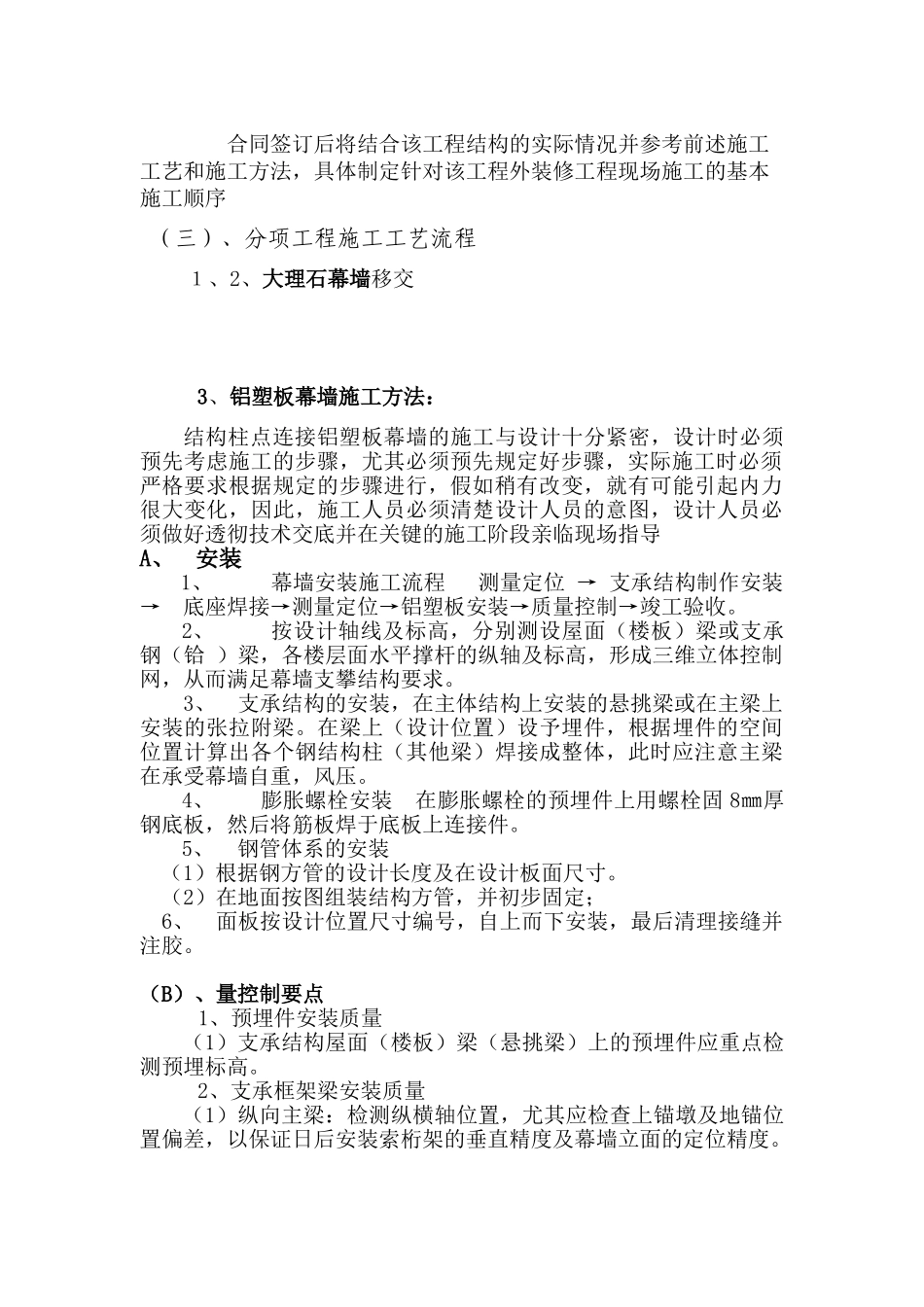

合同签订后将结合该工程结构的实际情况并参考前述施工工艺和施工方法,具体制定针对该工程外装修工程现场施工的基本施工顺序 (三)、分项工程施工工艺流程1、2、大理石幕墙移交 3、铝塑板幕墙施工方法:结构柱点连接铝塑板幕墙的施工与设计十分紧密,设计时必须预先考虑施工的步骤,尤其必须预先规定好步骤,实际施工时必须严格要求根据规定的步骤进行,假如稍有改变,就有可能引起内力很大变化,因此,施工人员必须清楚设计人员的意图,设计人员必须做好透彻技术交底并在关键的
