长沙某高层住宅工程总承包管理方案

长沙某高层住宅工程总承包管理方案_第1页
1/11
长沙某高层住宅工程总承包管理方案_第2页
2/11
长沙某高层住宅工程总承包管理方案_第3页
3/11

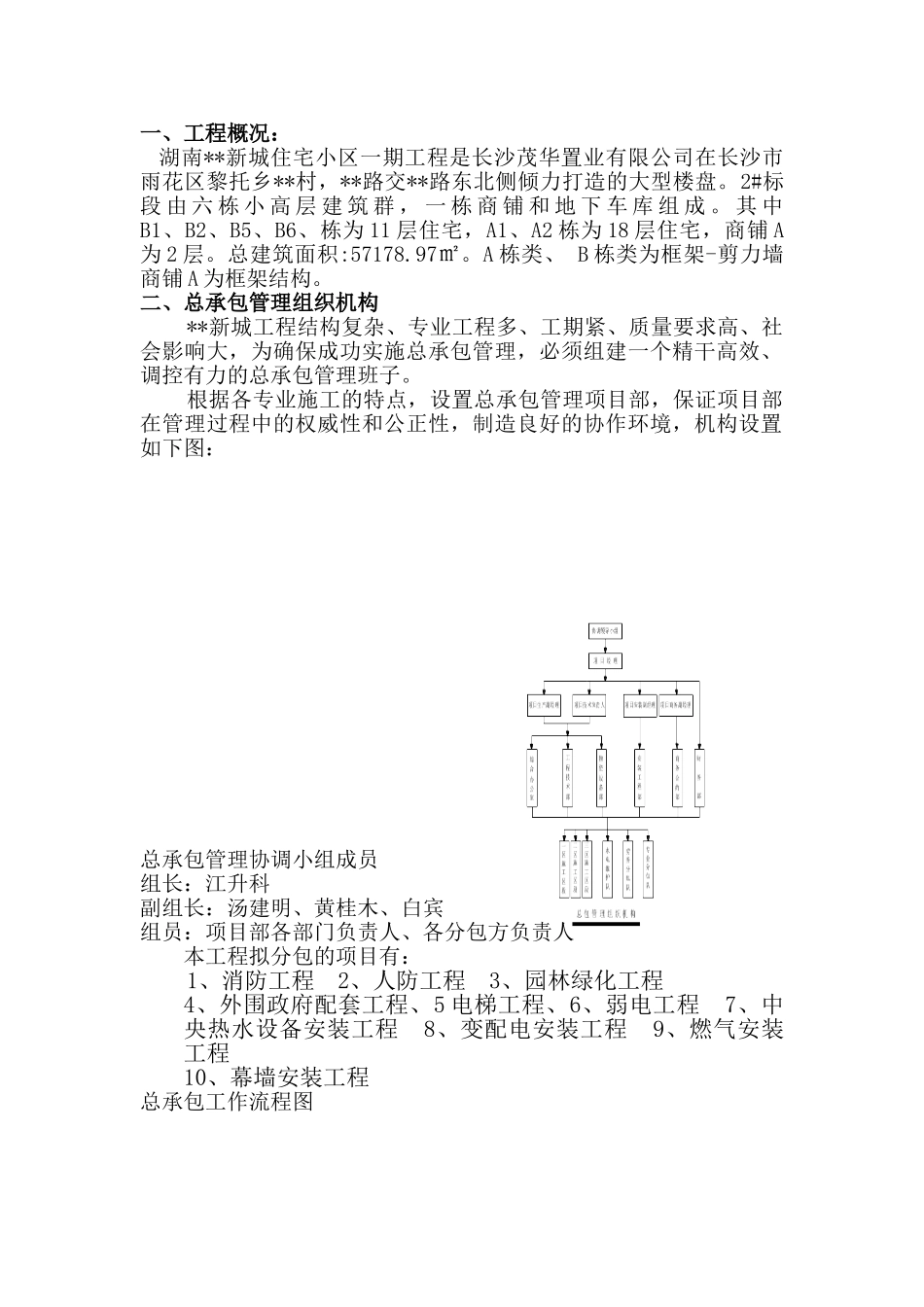

一、工程概况: 湖南**新城住宅小区一期工程是长沙茂华置业有限公司在长沙市雨花区黎托乡**村,**路交**路东北侧倾力打造的大型楼盘。2#标段 由 六 栋 小 高 层 建 筑 群 , 一 栋 商 铺 和 地 下 车 库 组 成 。 其 中B1、B2、B5、B6、栋为 11 层住宅,A1、A2 栋为 18 层住宅,商铺 A为 2 层。总建筑面积:57178.97㎡。A 栋类、 B 栋类为框架-剪力墙商铺 A 为框架结构。二、总承包管理组织机构**新城工程结构复杂、专业工程多、工期紧、质量要求高、社会影响大,为确保成功实施总承包管理,必须组建一个精干高效、调控有力的总承包管理班子。根据各专业施工的特点,设置总承包管理项目部,保证项目部在管理过程中的权威性和公正性,制造良好的协作环境,机构设置如下图: 总承包管理协调小组成员组长:江升科副组长:汤建明、黄桂木、白宾组员:项目部各部门负责人、各分包方负责人本工程拟分包的项目有: 1、消防工程 2、人防工程 3、园林绿化工程4、外围政府配套工程、5 电梯工程、6、弱电工程 7、中央热水设备安装工程 8、变配电安装工程 9、燃气安装工程10、幕墙安装工程总承包工作流程图 总、分承包方文件、资料的审批、执行程序1、分包方文件、资料的审批、执行程序 分包方组织编写文件、资料 分包方或分包方所在企业审批 总包管理部审核 总承包领导小组审定 业主及监理单位审批总包管理部传达、落实文件的执行范围 各分包方执行审批文件2、总承包方文件、资料的审批、执行程序 项目部各职能部门收集、编写文件、资料 项目部领导或公司领导审核、审定 业主及监理单位审批 总包管理部传达落实文件的执行范围 各分包方执行审批文件三、分包单位管理细则1、分包单位进场须知1.1 分包单位进场前须与建设单位和总包单位签订三方协议,并由建设单位组织召开分包进场见面会, 要求分包单位提供现场组织管理机构表及现场管理人员通讯录。若进场一周内没签定三方协议,每拖延一天,罚款 200 元。1.2 分包单位须在进场三天内,提供企业及人员资质,所有施工人员须在总包单位登记注册,办理出入证件。需在一周内与总包安全部门签订安全生产协议、施工消防协议等。没拖延一天,罚款 100元1.3 分包单位在进场一周内须向总包单位申报施工组织设计或专项施工方案。1.4 分包单位在进场一周内,须缴纳施工保证金二万元(设独立施工保证金帐户,具体管理办法详见本手册第 9 条),其中施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

长沙某高层住宅工程总承包管理方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
