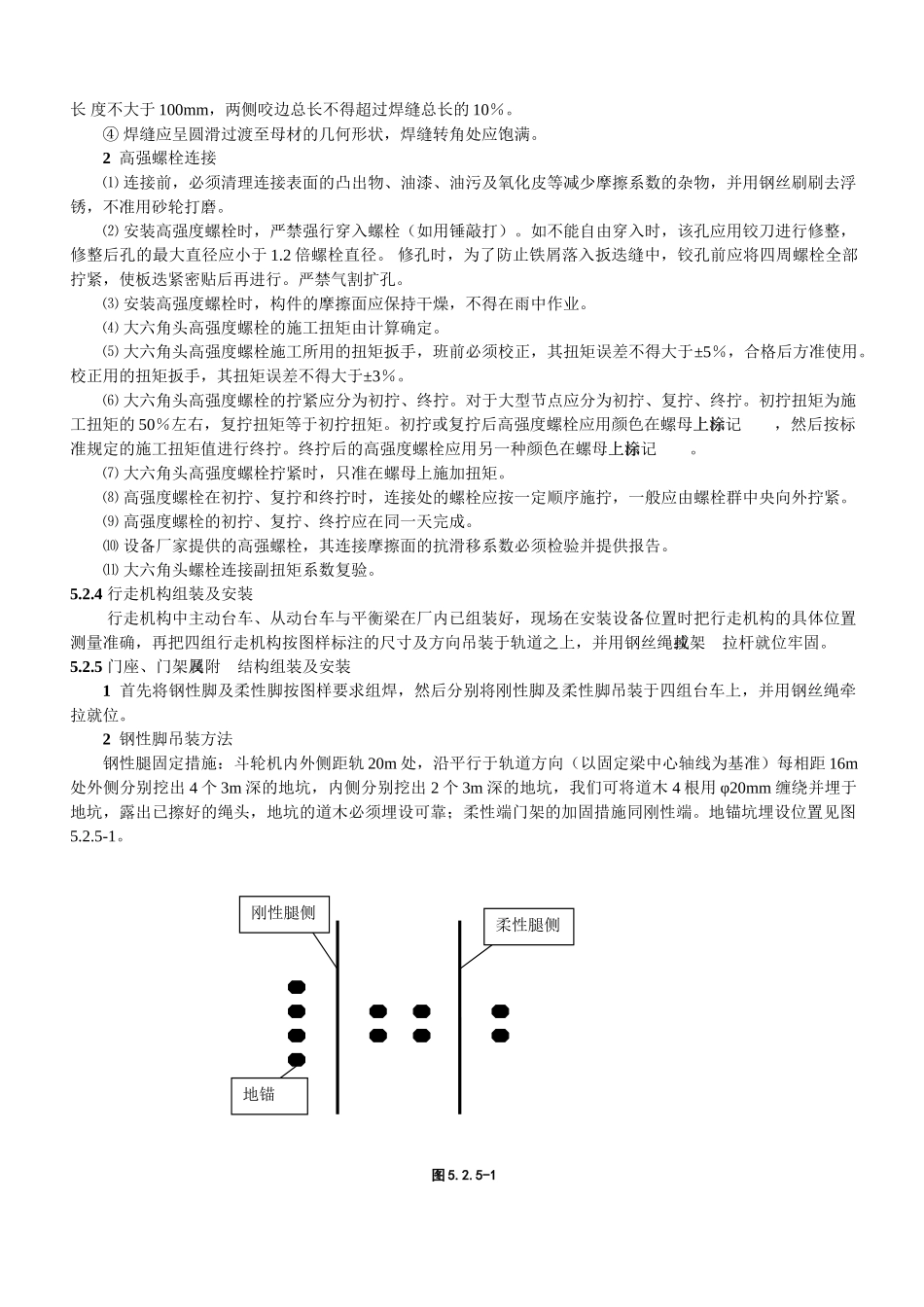

门式斗轮堆取料机安装工法1 前言MDQ1700/1500.60 门式斗轮堆取料机是从系统胶带机堆料至储料场及从储料场取料至系统胶带机的专用堆取物料设备,效率高、安全、可靠,广泛应用于大型火力发电厂、工矿企业、码头等工程。此设备安装的主跨度为 60m、单件构件质量大,最大构件 68.4t,构件数量多、组装、拼接焊接量大、安装精度要求非常高。中国十五冶在山西柳林电厂二期(2×600MW)工程、内蒙古大板电厂一期工程施工中采纳了大跨度门式斗轮机整体吊装技术获得了成功,经提炼形成本工法。山西柳林电厂二期( 2×600MW)工程斗轮堆取料机安装 2025年获得了中国企业新纪录(第十三批)。本工法的关键技术“大跨度门式斗轮机整体吊装技术”于 2025 年 11月份经中国十五冶技术鉴定委员会鉴定,达到国内先进水平,中国十五冶及有色施工行业领先水平。2025 年12 月 经中国十五冶技术中心组织专家对《门式斗轮堆取料机安装工法》进行了评审,同意评审为中国十五冶工法。2025 年 4 月湖北省机电查新检索中心对《大跨度门式斗轮机整体吊装技术》查新,结论认为“大跨度门式斗轮机吊装技术,尚未见国内相关文献报道”。2 工法特点本工法采纳了两台 250t 履带吊双机抬吊技术,利用锚固绳将刚性腿,柔性腿平衡固定方法,活动梁焊接及高强螺栓连接起拱,防止变形,将大量高空作业转入地面。本工法具有技术先进、工艺简单、施工方便,经济合理,安全可靠,安装精度高,工程质量好等特点。3 使用范围本工法适用于大型门式斗轮堆取料机安装及大型设备吊装施工。4 工艺原理本工法安装是典型的机电一体化设备安装,设备安装结合了大型龙门吊及皮带机安装的传统施工工艺,采纳双机抬吊技术,利用锚固绳将刚性腿,柔性腿平衡固定方法,活动梁焊接及高强螺栓连接起拱,防止变形。5 施工工艺流程及操作要点5.1 施工工艺流程主要施工工艺流程:设备构件验收→轨道精度复核→设备构件连接→主机组装及安装→尾车组装及安装→主机、尾车组装→试车。具体见施工工艺流程图 5.1图 5.1 施工工艺流程图5.2 操作要点5.2.1 设备构件验收设备构件验收应按业主的要求进行,设备构件数量、质量应符合要求,随机技术资料应齐全完整。大件要求直接运至安装现场验收以减少二次搬运。5.2.2 轨道精度复核安装前应对行走轨道的精度进行复核测量,其精度符合要求。5.2.3 设备构件连接设备构件连接方式主要为焊接、高强螺栓连接。1 焊接⑴ 重要构件的焊接接口处应...
