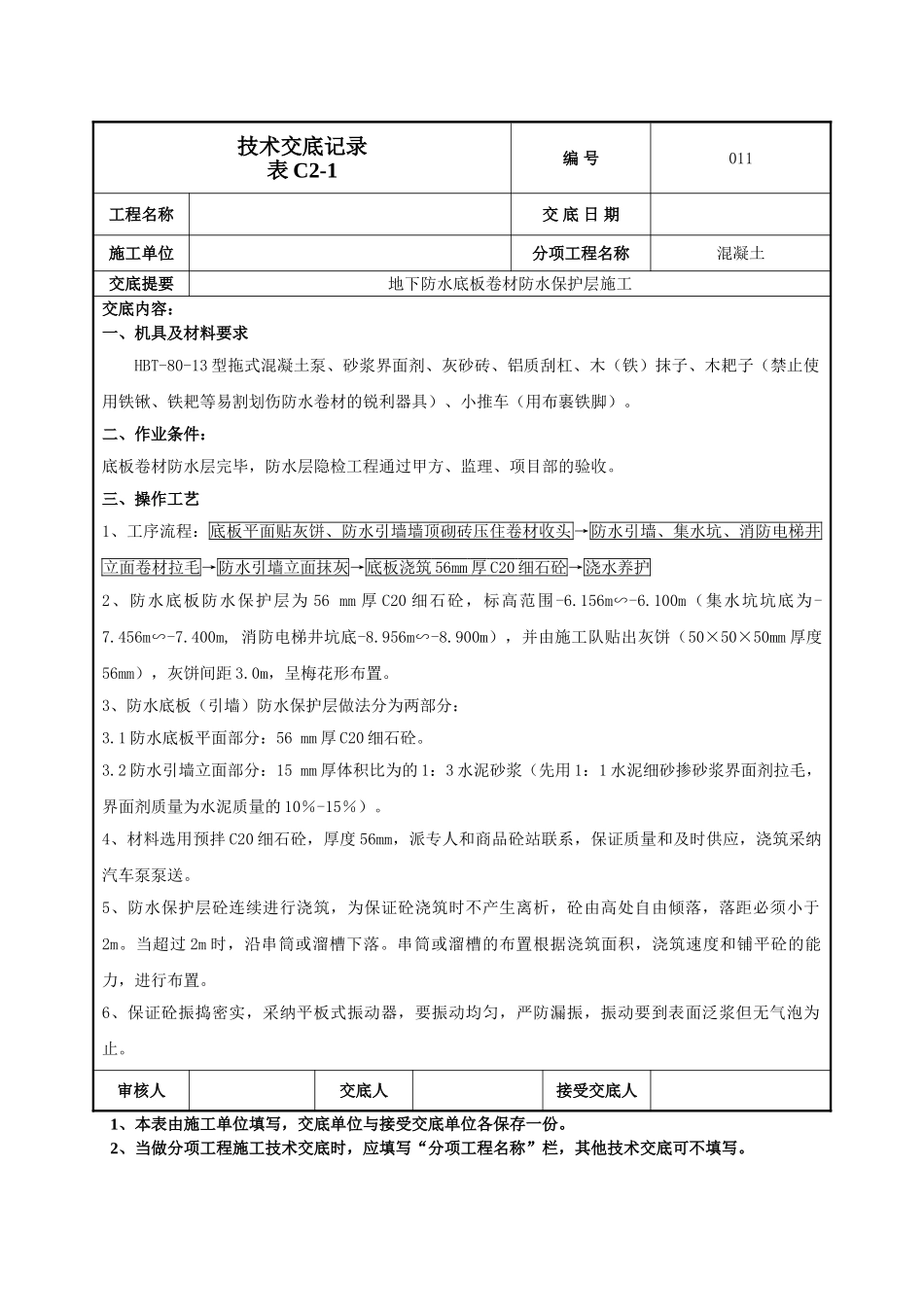

技术交底记录表 C2-1编 号011工程名称交 底 日 期施工单位分项工程名称混凝土交底提要地下防水底板卷材防水保护层施工交底内容: 一、机具及材料要求HBT-80-13 型拖式混凝土泵、砂浆界面剂、灰砂砖、铝质刮杠、木(铁)抹子、木耙子(禁止使用铁锹、铁耙等易割划伤防水卷材的锐利器具)、小推车(用布裹铁脚)。二、作业条件:底板卷材防水层完毕,防水层隐检工程通过甲方、监理、项目部的验收。三、操作工艺1、工序流程:底板平面贴灰饼、防水引墙墙顶砌砖压住卷材收头→防水引墙、集水坑、消防电梯井立面卷材拉毛→防水引墙立面抹灰→底板浇筑 56mm 厚 C20 细石砼→浇水养护2、防水底板防水保护层为 56 mm 厚 C20 细石砼,标高范围-6.156m∽-6.100m(集水坑坑底为-7.456m∽-7.400m, 消防电梯井坑底-8.956m∽-8.900m),并由施工队贴出灰饼(50×50×50mm 厚度56mm),灰饼间距 3.0m,呈梅花形布置。3、防水底板(引墙)防水保护层做法分为两部分:3.1 防水底板平面部分:56 mm 厚 C20 细石砼。3.2 防水引墙立面部分:15 mm 厚体积比为的 1:3 水泥砂浆(先用 1:1 水泥细砂掺砂浆界面剂拉毛,界面剂质量为水泥质量的 10%-15%)。4、材料选用预拌 C20 细石砼,厚度 56mm,派专人和商品砼站联系,保证质量和及时供应,浇筑采纳汽车泵泵送。5、防水保护层砼连续进行浇筑,为保证砼浇筑时不产生离析,砼由高处自由倾落,落距必须小于2m。当超过 2m 时,沿串筒或溜槽下落。串筒或溜槽的布置根据浇筑面积,浇筑速度和铺平砼的能力,进行布置。6、保证砼振捣密实,采纳平板式振动器,要振动均匀,严防漏振,振动要到表面泛浆但无气泡为止。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2-1编 号011工程名称交 底 日 期施工单位分项工程名称混凝土交底提要地下防水底板卷材防水保护层施工交底内容: 7、砼随打随抹平,待混凝土初凝后,用木抹子赶压两遍、拍实,抹平出麻面,防止产生裂缝。浇筑过程中严格控制标高,拉线找平。8、砼浇筑完毕后,要及时进行养护,待初凝后进行浇水养护,同时由专人负责成品保护,严禁上人踩压。9、防水引墙立面部分:先用 1:1 水泥细砂掺水泥用量 10%-15%砂浆界面剂拉毛(甩点均匀,厚度一致(3-5mm)),拉毛达到一定强度后(用...
