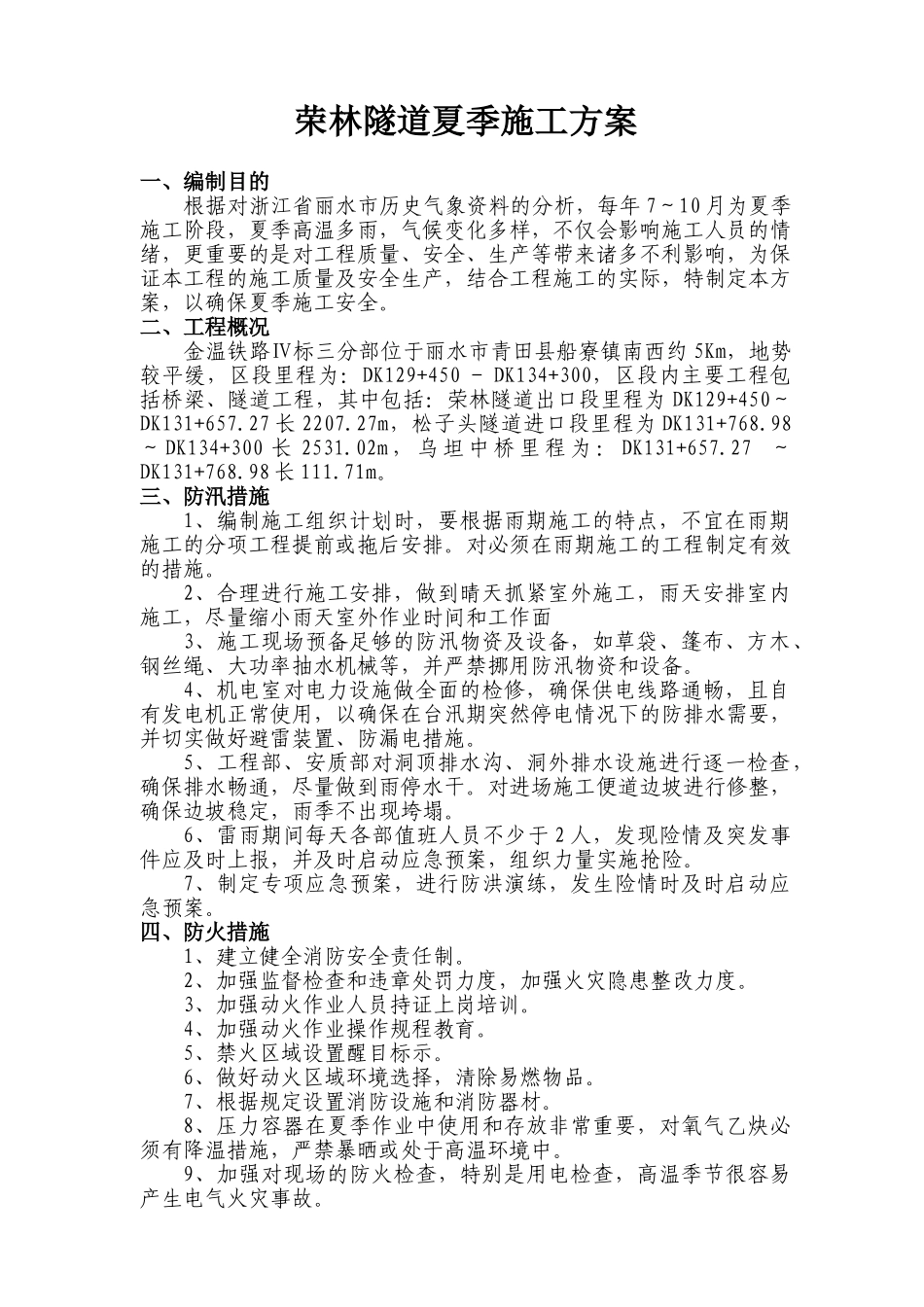

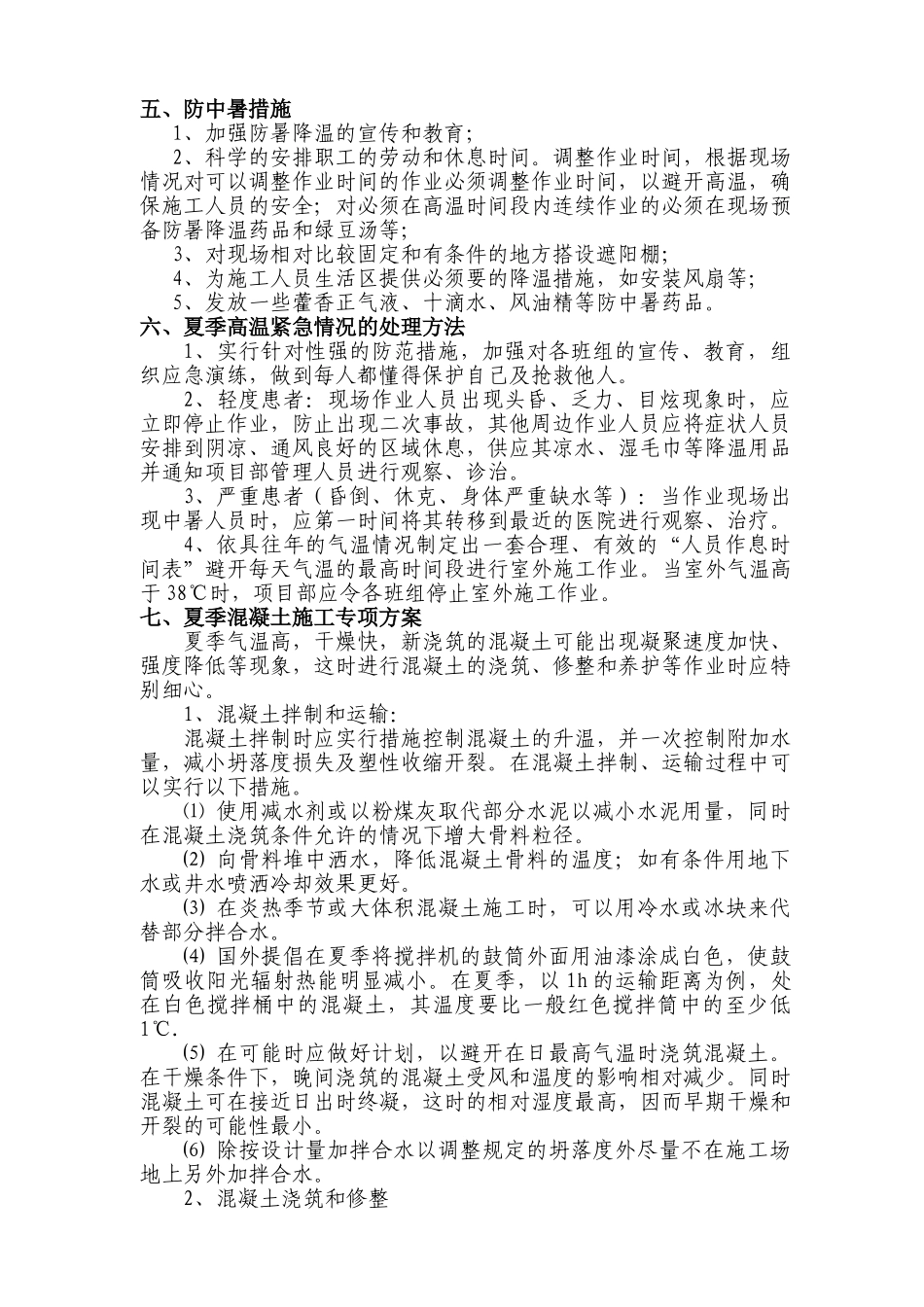

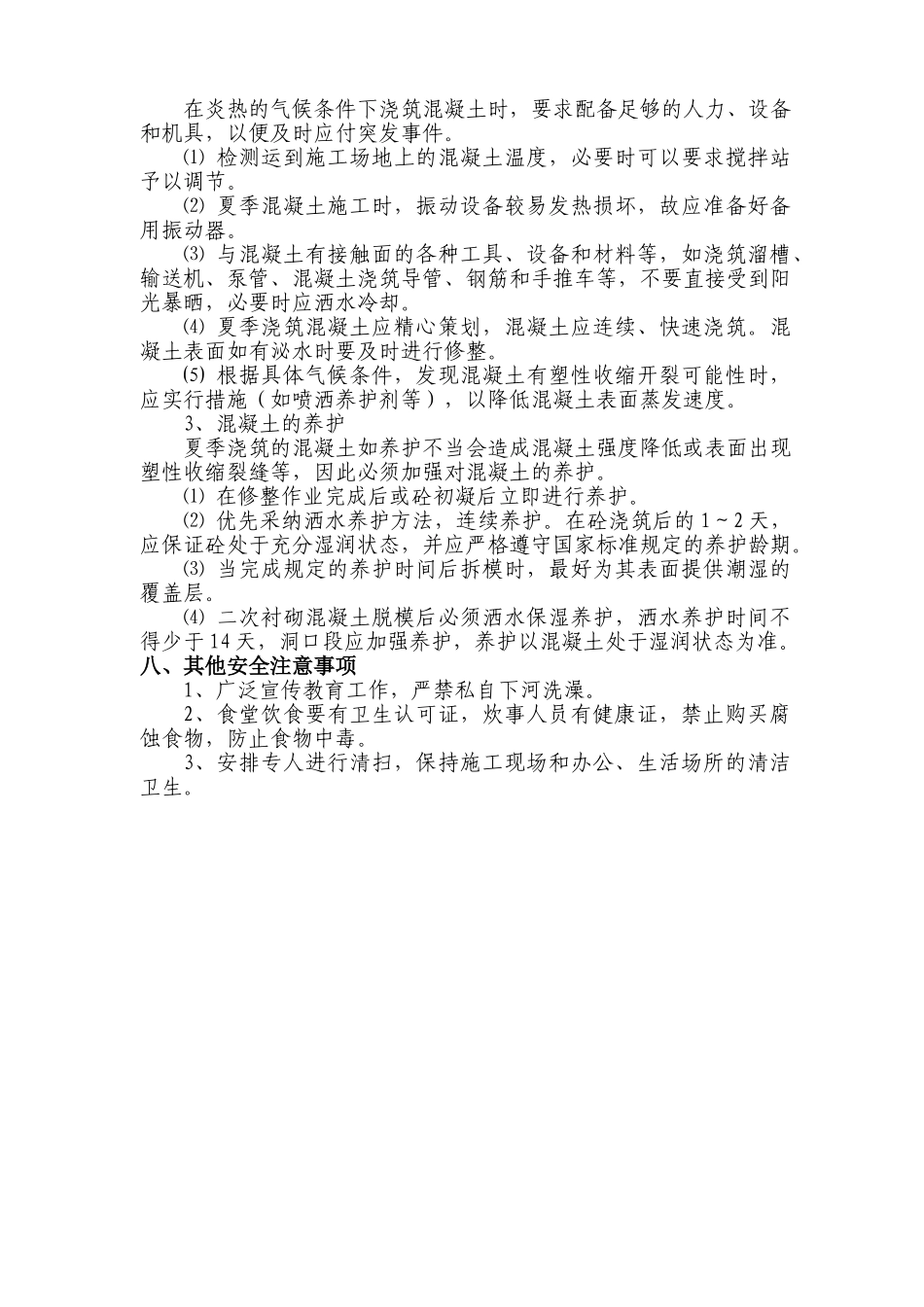

荣林隧道夏季施工方案一、编制目的根据对浙江省丽水市历史气象资料的分析,每年 7~10 月为夏季施工阶段,夏季高温多雨,气候变化多样,不仅会影响施工人员的情绪,更重要的是对工程质量、安全、生产等带来诸多不利影响,为保证本工程的施工质量及安全生产,结合工程施工的实际,特制定本方案,以确保夏季施工安全
二、工程概况金温铁路Ⅳ标三分部位于丽水市青田县船寮镇南西约 5Km,地势较平缓,区段里程为:DK129+450 - DK134+300,区段内主要工程包括桥梁、隧道工程,其中包括:荣林隧道出口段里程为 DK129+450~DK131+657
27 长 2207
27m,松子头隧道进口段里程为 DK131+768
98~ DK134+300 长 2531
02m , 乌 坦 中 桥 里 程 为 : DK131+657
27 ~DK131+768
98 长 111
三、防汛措施1、编制施工组织计划时,要根据雨期施工的特点,不宜在雨期施工的分项工程提前或拖后安排
对必须在雨期施工的工程制定有效的措施
2、合理进行施工安排,做到晴天抓紧室外施工,雨天安排室内施工,尽量缩小雨天室外作业时间和工作面3、施工现场预备足够的防汛物资及设备,如草袋、篷布、方木、钢丝绳、大功率抽水机械等,并严禁挪用防汛物资和设备
4、机电室对电力设施做全面的检修,确保供电线路通畅,且自有发电机正常使用,以确保在台汛期突然停电情况下的防排水需要,并切实做好避雷装置、防漏电措施
5、工程部、安质部对洞顶排水沟、洞外排水设施进行逐一检查,确保排水畅通,尽量做到雨停水干
对进场施工便道边坡进行修整,确保边坡稳定,雨季不出现垮塌
6、雷雨期间每天各部值班人员不少于 2 人,发现险情及突发事件应及时上报,并及时启动应急预案,组织力量实施抢险
7、制定专项应急预案,进行防洪演练,发生险情时及时启动应急预案
四、防火措施1、
