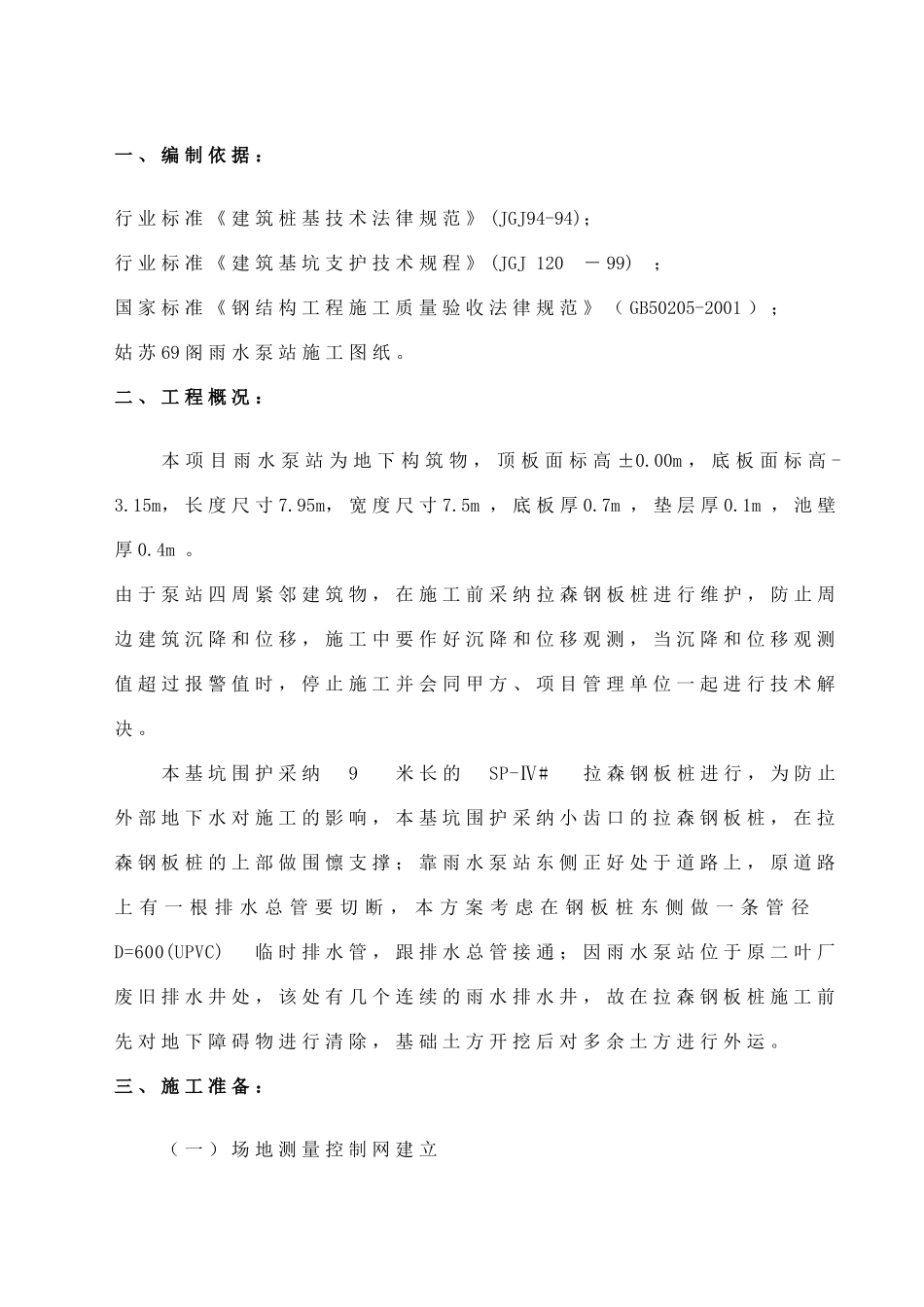

姑苏 69 阁工程雨水泵站基坑围护施工方案Xx 建设集团有限公司2012 年4 月22日目 录一、编制依据二、工程概况三、施工准备:四、施工工期及质量目标五、拉森桩及钢支撑主要施工方法:六、安全及文明施工保证措施雨 水 泵 站 基 坑 围 护一 、 编 制 依 据 :行 业 标 准 《 建 筑 桩 基 技 术 法 律 规 范 》 (JGJ94-94);行 业 标 准 《 建 筑 基 坑 支 护 技 术 规 程 》 (JGJ 120- 99);国 家 标 准 《 钢 结 构 工 程 施 工 质 量 验 收 法 律 规 范 》 ( GB50205-2001 ) ;姑 苏 69 阁 雨 水 泵 站 施 工 图 纸 。二 、 工 程 概 况 :本 项 目 雨 水 泵 站 为 地 下 构 筑 物 , 顶 板 面 标 高 ±0.00m , 底 板 面 标 高 -3.15m, 长 度 尺 寸 7.95m, 宽 度 尺 寸 7.5m , 底 板 厚 0.7m , 垫 层 厚 0.1m , 池 壁厚 0.4m 。由 于 泵 站 四 周 紧 邻 建 筑 物 , 在 施 工 前 采 纳 拉 森 钢 板 桩 进 行 维 护 , 防 止 周边 建 筑 沉 降 和 位 移 , 施 工 中 要 作 好 沉 降 和 位 移 观 测 , 当 沉 降 和 位 移 观 测值 超 过 报 警 值 时 , 停 止 施 工 并 会 同 甲 方 、 项 目 管 理 单 位 一 起 进 行 技 术 解决 。本 基 坑 围 护 采 纳9米 长 的SP-Ⅳ#拉 森 钢 板 桩 进 行 , 为 防 止外 部 地 下 水 对 施 工 的 影 响 , 本 基 坑 围 护 采 纳 小 齿 口 的 拉 森 钢 板 桩 , 在 拉森 钢 板 桩 的 上 部 做 围 懔 支 撑 ; 靠 雨 水 泵 站 东 侧 正 好 处 于 道 路 上 , 原 道 路上 有 一 根 排 水 总 管 要 切 断 , 本 方 案 考 虑 在 钢 板 桩 东 侧 做 一 条 管 径D=600(UPVC)临 时 排 水 管 , 跟 排 水 总 管 接 通 ; 因 雨 水 泵 站 位 于 原 二 叶 厂废 旧 排 水 井 处 , 该 处 有 几 个 连 续 的 雨 水 排 水 井 , 故 在 拉 森 钢 板 桩 施 工 前先 对 地 下 障 碍 物 进 行 清 除 , 基 础 土 方 开 挖 后 对 多 余 土 方 进 行 外 运 。三 、 施...
