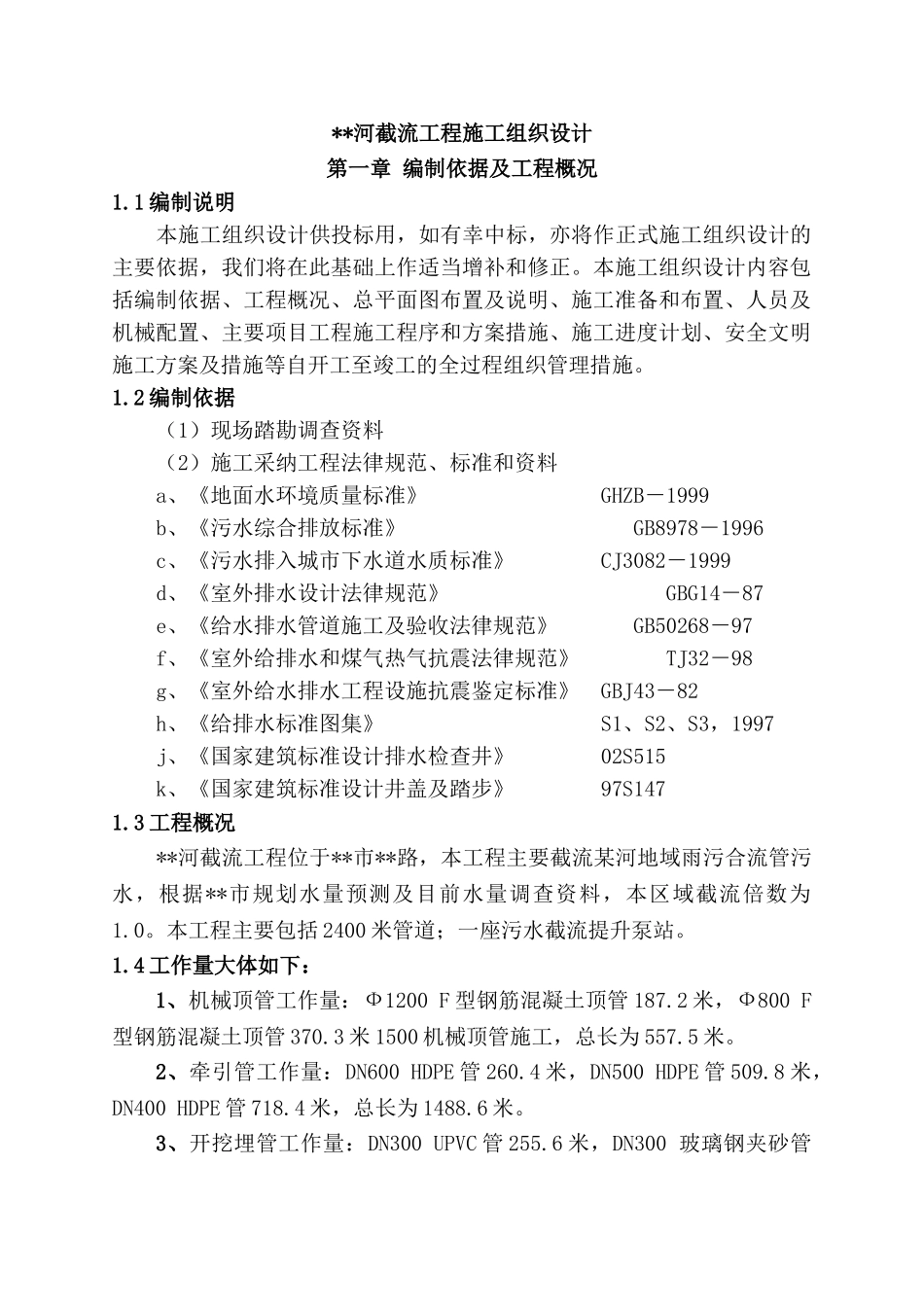

**河截流工程施工组织设计第一章 编制依据及工程概况1
1 编制说明本施工组织设计供投标用,如有幸中标,亦将作正式施工组织设计的主要依据,我们将在此基础上作适当增补和修正
本施工组织设计内容包括编制依据、工程概况、总平面图布置及说明、施工准备和布置、人员及机械配置、主要项目工程施工程序和方案措施、施工进度计划、安全文明施工方案及措施等自开工至竣工的全过程组织管理措施
2 编制依据(1)现场踏勘调查资料(2)施工采纳工程法律规范、标准和资料a、《地面水环境质量标准》GHZB-1999b、《污水综合排放标准》GB8978-1996c、《污水排入城市下水道水质标准》CJ3082-1999d、《室外排水设计法律规范》GBG14-87e、《给水排水管道施工及验收法律规范》GB50268-97f、《室外给排水和煤气热气抗震法律规范》TJ32-98g、《室外给水排水工程设施抗震鉴定标准》GBJ43-82h、《给排水标准图集》S1、S2、S3,1997j、《国家建筑标准设计排水检查井》02S515k、《国家建筑标准设计井盖及踏步》97S1471
3 工程概况 **河截流工程位于**市**路,本工程主要截流某河地域雨污合流管污水,根据**市规划水量预测及目前水量调查资料,本区域截流倍数为1
本工程主要包括 2400 米管道;一座污水截流提升泵站
4 工作量大体如下: 1、机械顶管工作量:Ф1200 F 型钢筋混凝土顶管 187
2 米,Ф800 F型钢筋混凝土顶管 370
3 米 1500 机械顶管施工,总长为 557
2、牵引管工作量:DN600 HDPE 管 260
4 米,DN500 HDPE 管 509
8 米,DN400 HDPE 管 718
4 米,总长为 1488
3、开挖埋管工作量:DN300 UPVC 管 255
6 米,DN300 玻璃钢夹砂
