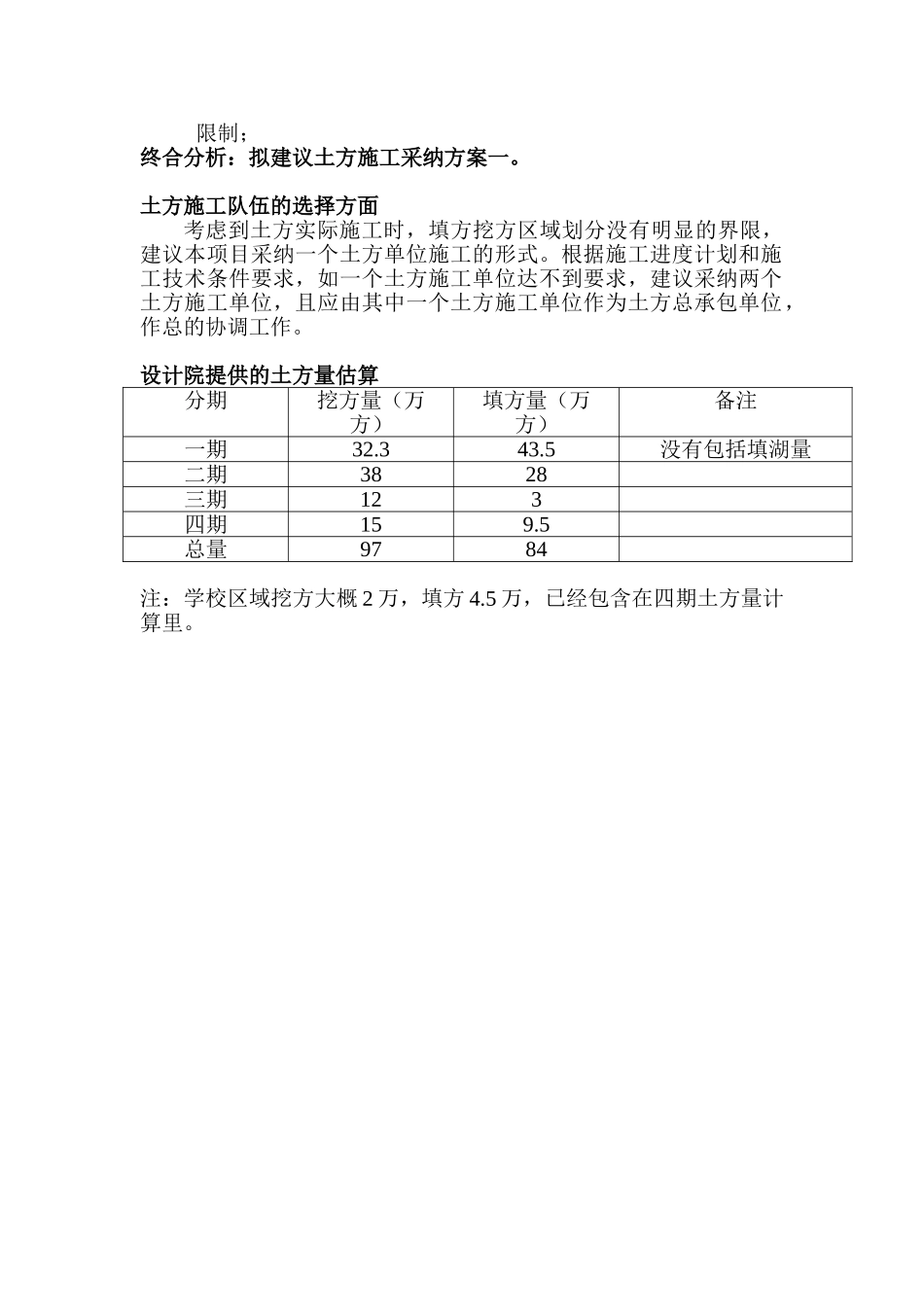

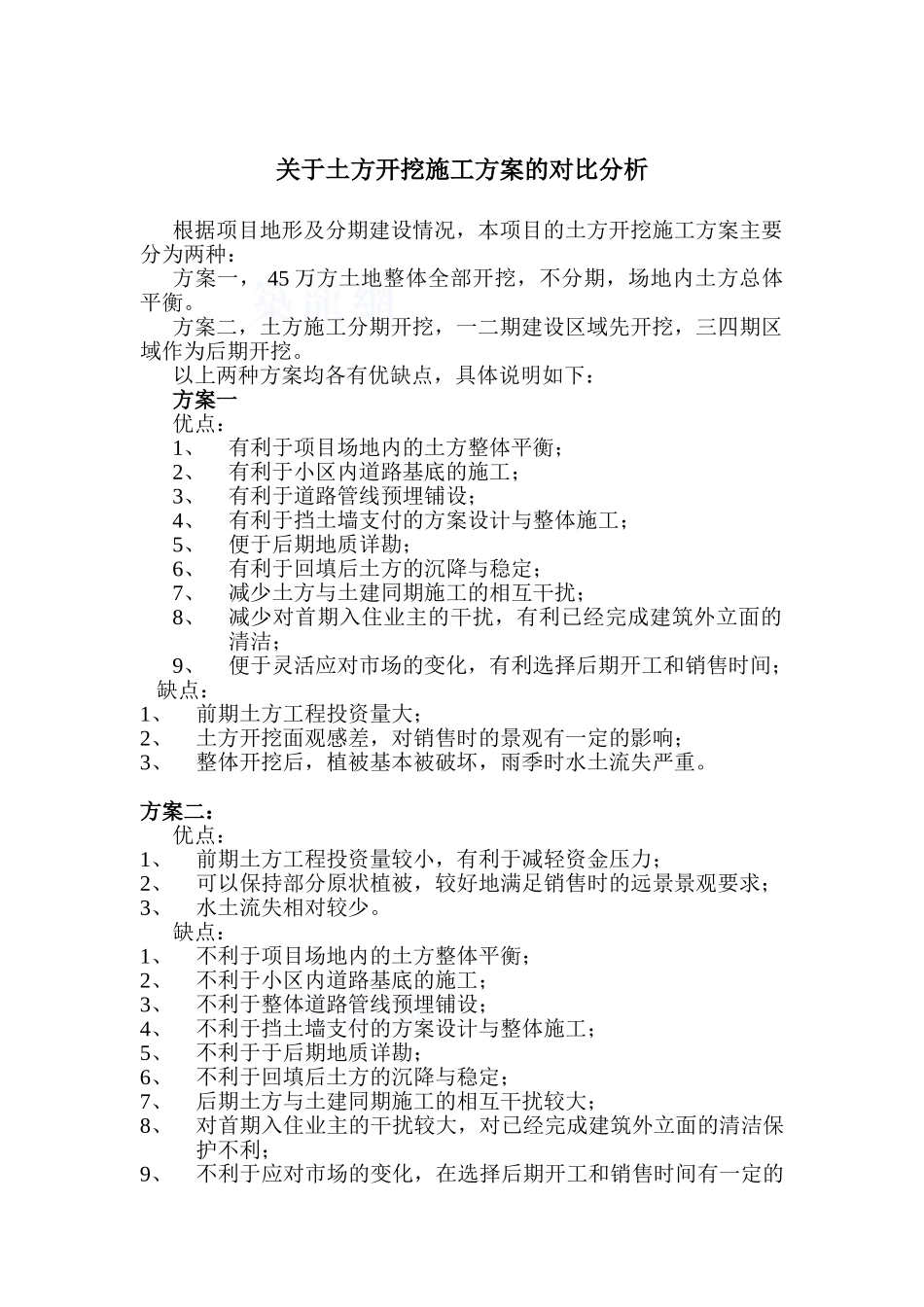

关于土方开挖施工方案的对比分析根据项目地形及分期建设情况,本项目的土方开挖施工方案主要分为两种:方案一, 45 万方土地整体全部开挖,不分期,场地内土方总体平衡。方案二,土方施工分期开挖,一二期建设区域先开挖,三四期区域作为后期开挖。以上两种方案均各有优缺点,具体说明如下:方案一优点:1、有利于项目场地内的土方整体平衡;2、有利于小区内道路基底的施工;3、有利于道路管线预埋铺设;4、有利于挡土墙支付的方案设计与整体施工;5、便于后期地质详勘;6、有利于回填后土方的沉降与稳定;7、减少土方与土建同期施工的相互干扰;8、减少对首期入住业主的干扰,有利已经完成建筑外立面的清洁;9、便于灵活应对市场的变化,有利选择后期开工和销售时间; 缺点:1、前期土方工程投资量大;2、土方开挖面观感差,对销售时的景观有一定的影响;3、整体开挖后,植被基本被破坏,雨季时水土流失严重。方案二:优点:1、前期土方工程投资量较小,有利于减轻资金压力;2、可以保持部分原状植被,较好地满足销售时的远景景观要求;3、水土流失相对较少。 缺点:1、不利于项目场地内的土方整体平衡;2、不利于小区内道路基底的施工;3、不利于整体道路管线预埋铺设;4、不利于挡土墙支付的方案设计与整体施工;5、不利于于后期地质详勘;6、不利于回填后土方的沉降与稳定;7、后期土方与土建同期施工的相互干扰较大;8、对首期入住业主的干扰较大,对已经完成建筑外立面的清洁保护不利;9、不利于应对市场的变化,在选择后期开工和销售时间有一定的限制;终合分析:拟建议土方施工采纳方案一。土方施工队伍的选择方面考虑到土方实际施工时,填方挖方区域划分没有明显的界限,建议本项目采纳一个土方单位施工的形式。根据施工进度计划和施工技术条件要求,如一个土方施工单位达不到要求,建议采纳两个土方施工单位,且应由其中一个土方施工单位作为土方总承包单位,作总的协调工作。设计院提供的土方量估算分期挖方量(万方)填方量(万方)备注一期32.343.5没有包括填湖量二期3828三期123四期159.5总量9784注:学校区域挖方大概 2 万,填方 4.5 万,已经包含在四期土方量计算里。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

项目关于土方施工方案的对比分析案例

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
