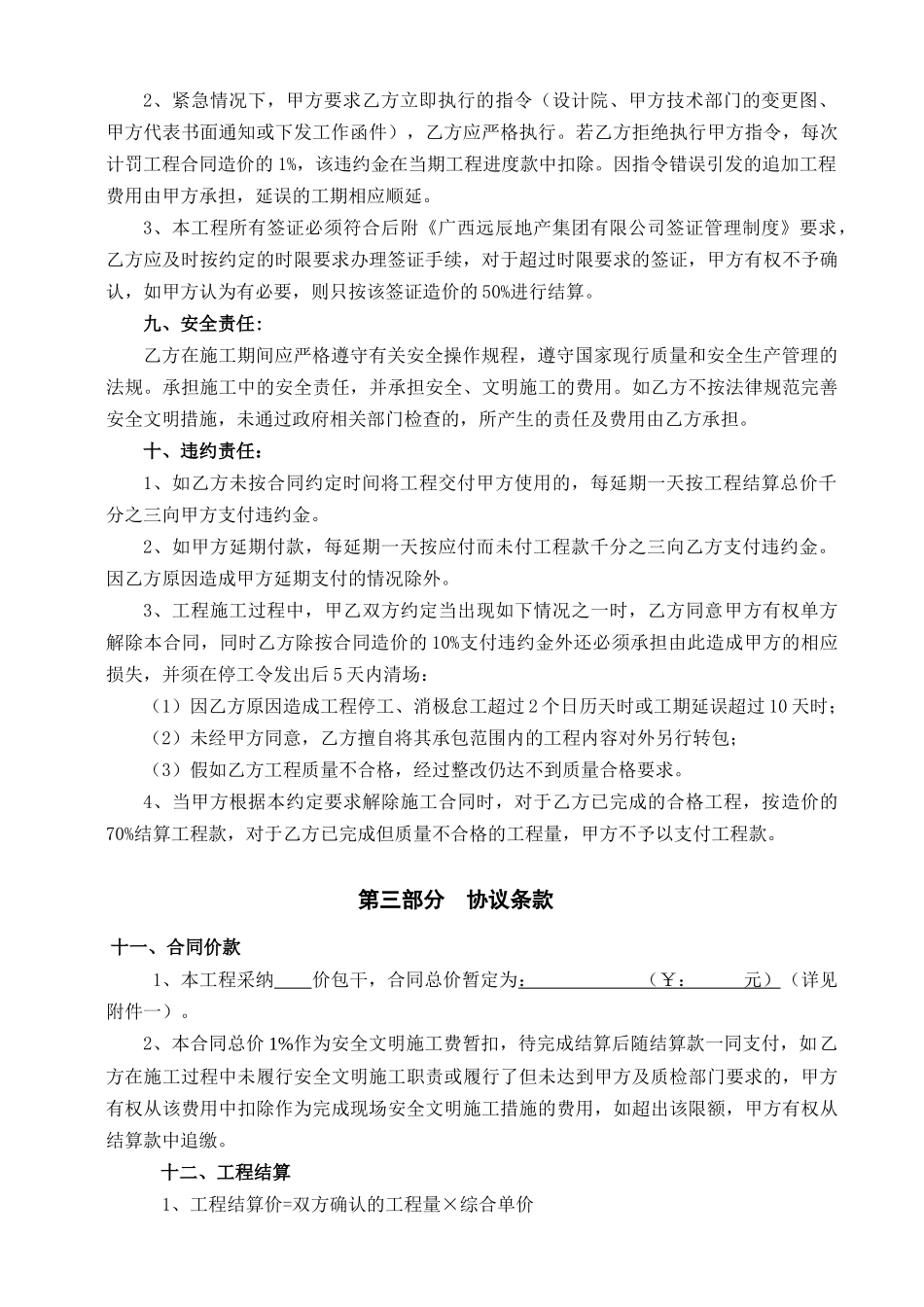

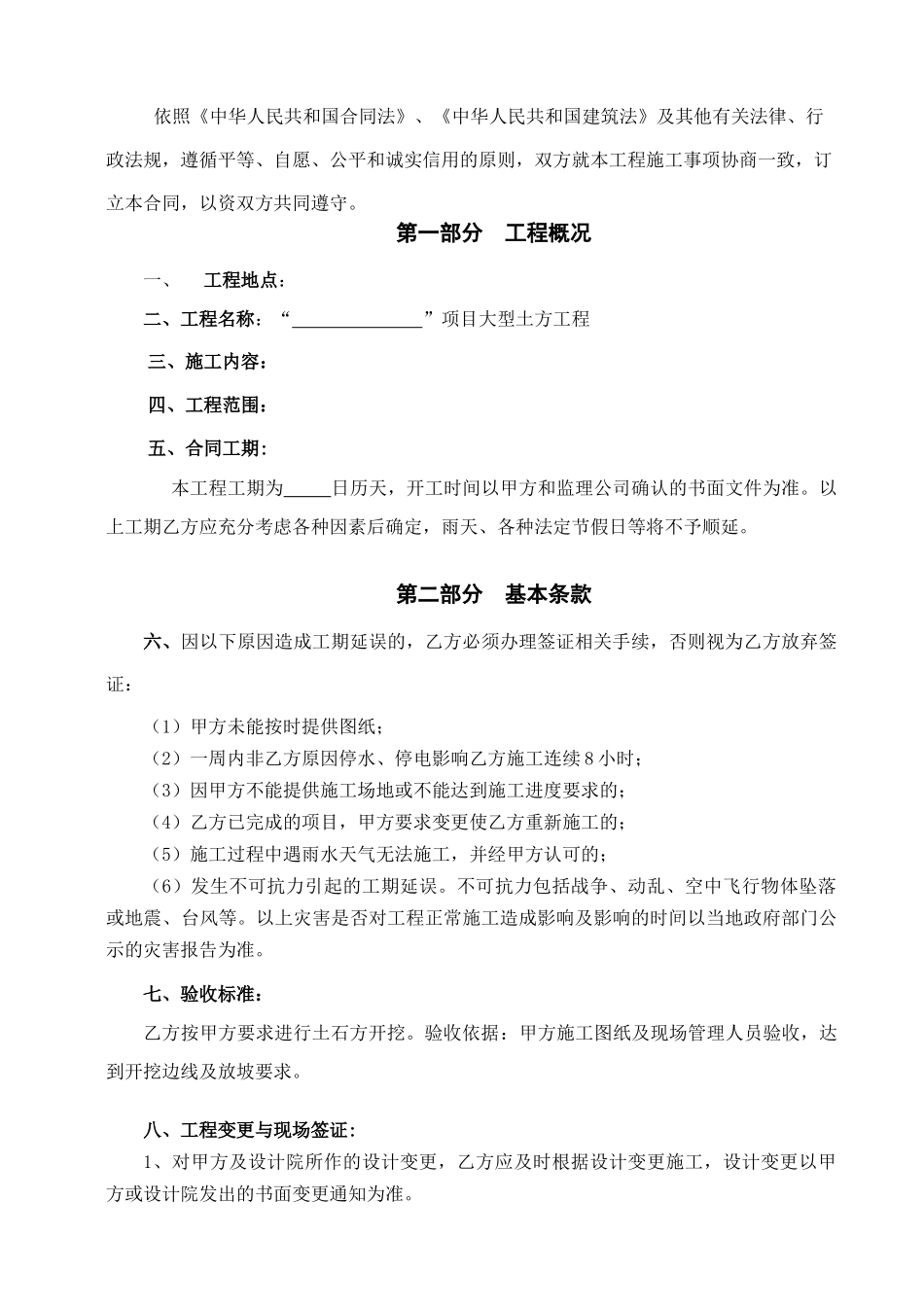

【【范本编号:**】】 “ ”项目大型土方工程施工合同 合同编号: 甲方: 乙方: 签订日期: 年 月 日甲方: 乙方: 依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就本工程施工事项协商一致,订立本合同,以资双方共同遵守。第一部分 工程概况一、工程地点:二、工程名称:“ ”项目大型土方工程三、施工内容:四、工程范围:五、合同工期:本工程工期为 日历天,开工时间以甲方和监理公司确认的书面文件为准。以上工期乙方应充分考虑各种因素后确定,雨天、各种法定节假日等将不予顺延。第二部分 基本条款六、因以下原因造成工期延误的,乙方必须办理签证相关手续,否则视为乙方放弃签证:(1)甲方未能按时提供图纸;(2)一周内非乙方原因停水、停电影响乙方施工连续 8 小时;(3)因甲方不能提供施工场地或不能达到施工进度要求的;(4)乙方已完成的项目,甲方要求变更使乙方重新施工的;(5)施工过程中遇雨水天气无法施工,并经甲方认可的;(6)发生不可抗力引起的工期延误。不可抗力包括战争、动乱、空中飞行物体坠落或地震、台风等。以上灾害是否对工程正常施工造成影响及影响的时间以当地政府部门公示的灾害报告为准。七、验收标准:乙方按甲方要求进行土石方开挖。验收依据:甲方施工图纸及现场管理人员验收,达到开挖边线及放坡要求。八、工程变更与现场签证:1、对甲方及设计院所作的设计变更,乙方应及时根据设计变更施工,设计变更以甲方或设计院发出的书面变更通知为准。2、紧急情况下,甲方要求乙方立即执行的指令(设计院、甲方技术部门的变更图、甲方代表书面通知或下发工作函件),乙方应严格执行。若乙方拒绝执行甲方指令,每次计罚工程合同造价的 1%,该违约金在当期工程进度款中扣除。因指令错误引发的追加工程费用由甲方承担,延误的工期相应顺延。3、本工程所有签证必须符合后附《广西远辰地产集团有限公司签证管理制度》要求,乙方应及时按约定的时限要求办理签证手续,对于超过时限要求的签证,甲方有权不予确认,如甲方认为有必要,则只按该签证造价的 50%进行结算。九、安全责任:乙方在施工期间应严格遵守有关安全操作规程,遵守国家现行质量和安全生产管理的法规。承担施工中的安全责任,并承担安全、文明施工的费用。如乙方不按法律规范完善安全文明措施,未通过政府相关部门检查的,所产生的责任及费用由乙方...
