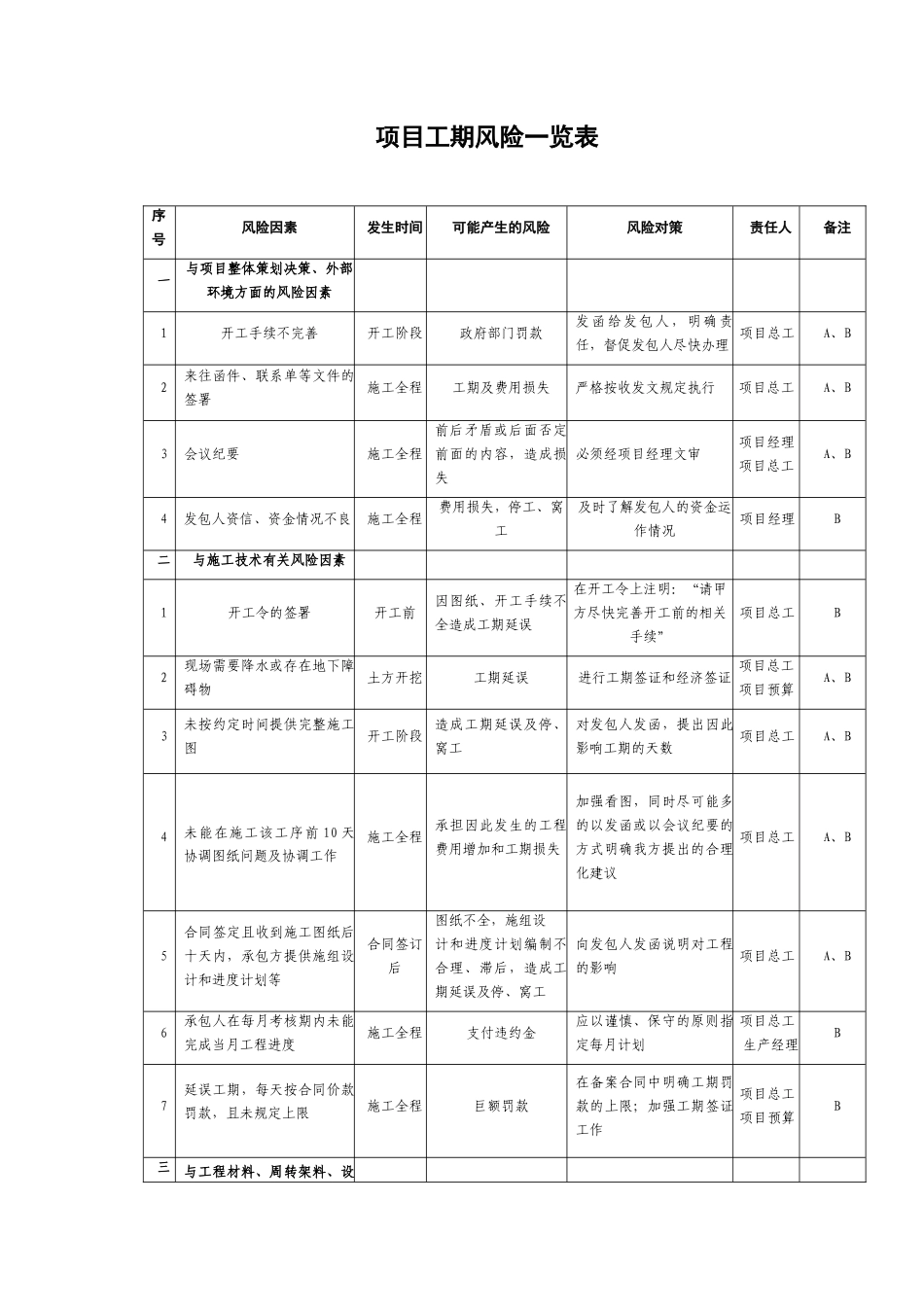

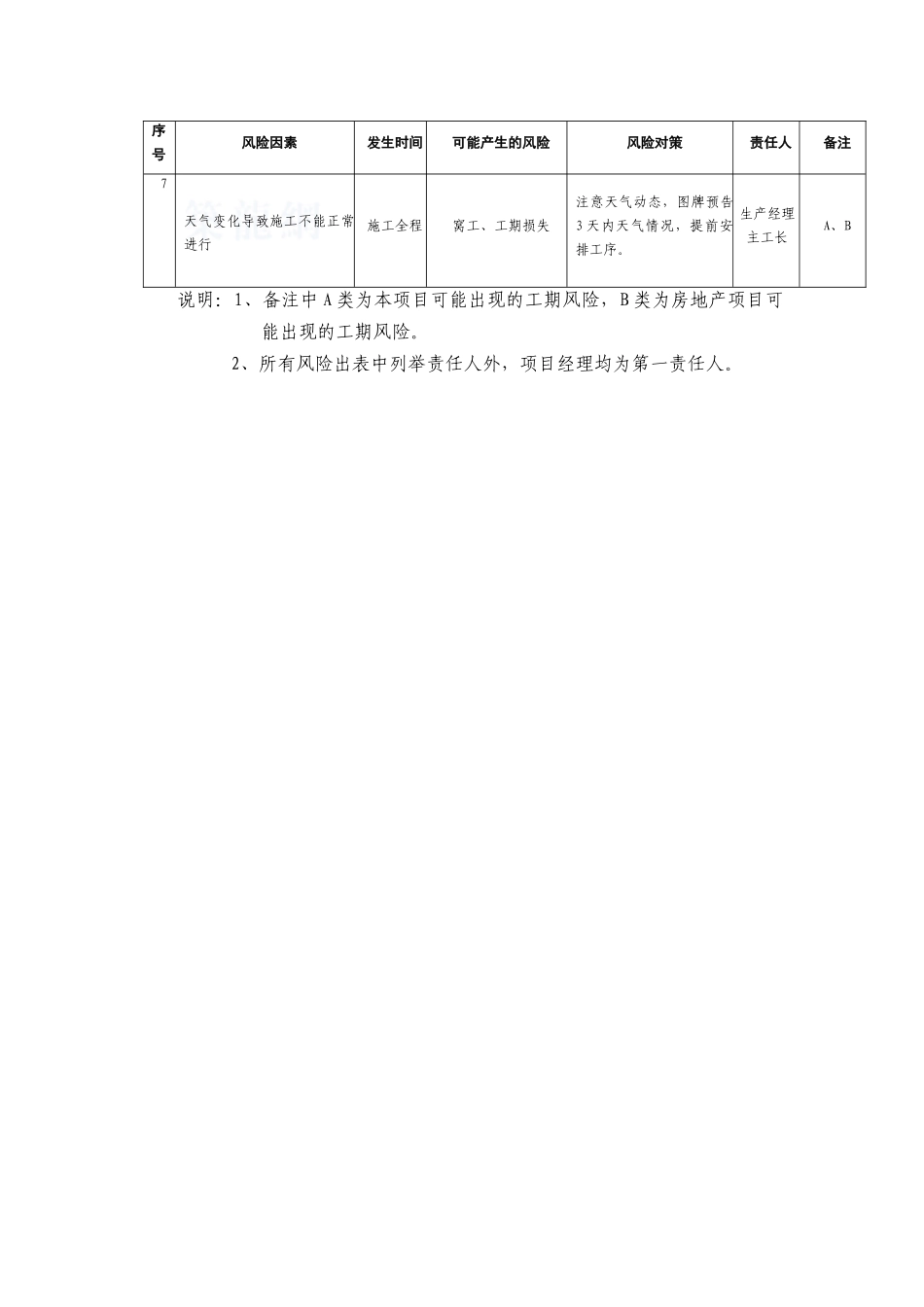

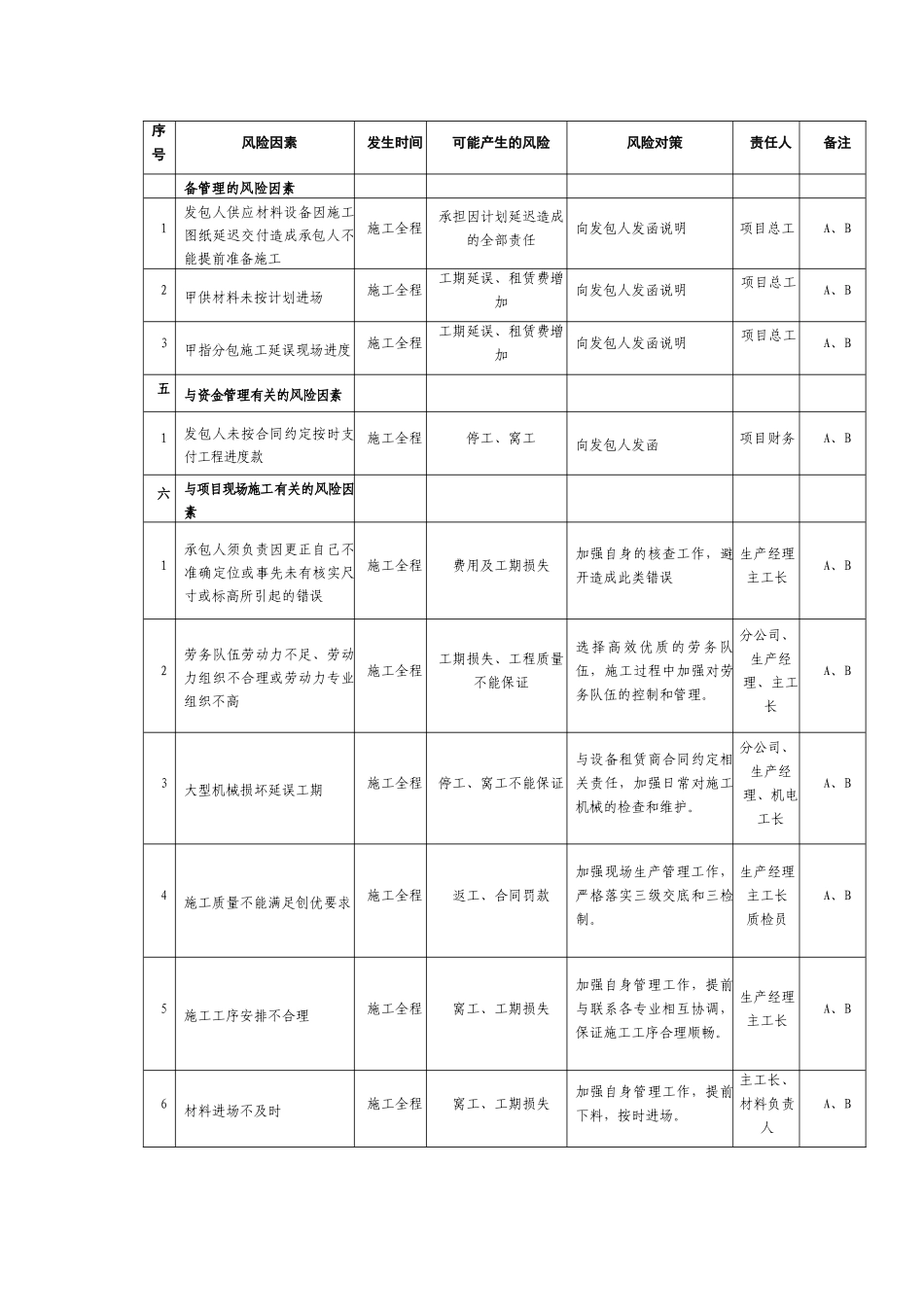

项目工期风险一览表序号风险因素发生时间可能产生的风险风险对策责任人备注一与项目整体策划决策、外部环境方面的风险因素1开工手续不完善开工阶段政府部门罚款发函给发包人,明确责任,督促发包人尽快办理项目总工A、B2来往函件、联系单等文件的签署施工全程工期及费用损失严格按收发文规定执行项目总工A、B3会议纪要施工全程前后矛盾或后面否定前面的内容,造成损失必须经项目经理文审项目经理项目总工A、B4发包人资信、资金情况不良施工全程费用损失,停工、窝工及时了解发包人的资金运作情况项目经理B二与施工技术有关风险因素1开工令的签署开工前因图纸、开工手续不全造成工期延误在开工令上注明:“请甲方尽快完善开工前的相关手续”项目总工B2现场需要降水或存在地下障碍物土方开挖工期延误进行工期签证和经济签证项目总工项目预算A、B3未按约定时间提供完整施工图开工阶段造成工期延误及停、窝工对发包人发函,提出因此影响工期的天数项目总工A、B4未能在施工该工序前 10 天协调图纸问题及协调工作施工全程承担因此发生的工程费用增加和工期损失加强看图,同时尽可能多的以发函或以会议纪要的方式明确我方提出的合理化建议项目总工A、B5合同签定且收到施工图纸后十天内,承包方提供施组设计和进度计划等合同签订后图纸不全,施组设计和进度计划编制不合理、滞后,造成工期延误及停、窝工向发包人发函说明对工程的影响项目总工A、B6承包人在每月考核期内未能完成当月工程进度施工全程支付违约金应以谨慎、保守的原则指定每月计划项目总工生产经理B7延误工期,每天按合同价款罚款,且未规定上限施工全程巨额罚款在备案合同中明确工期罚款的上限;加强工期签证工作项目总工项目预算B三与工程材料、周转架料、设序号风险因素发生时间可能产生的风险风险对策责任人备注备管理的风险因素1发包人供应材料设备因施工图纸延迟交付造成承包人不能提前准备施工施工全程承担因计划延迟造成
