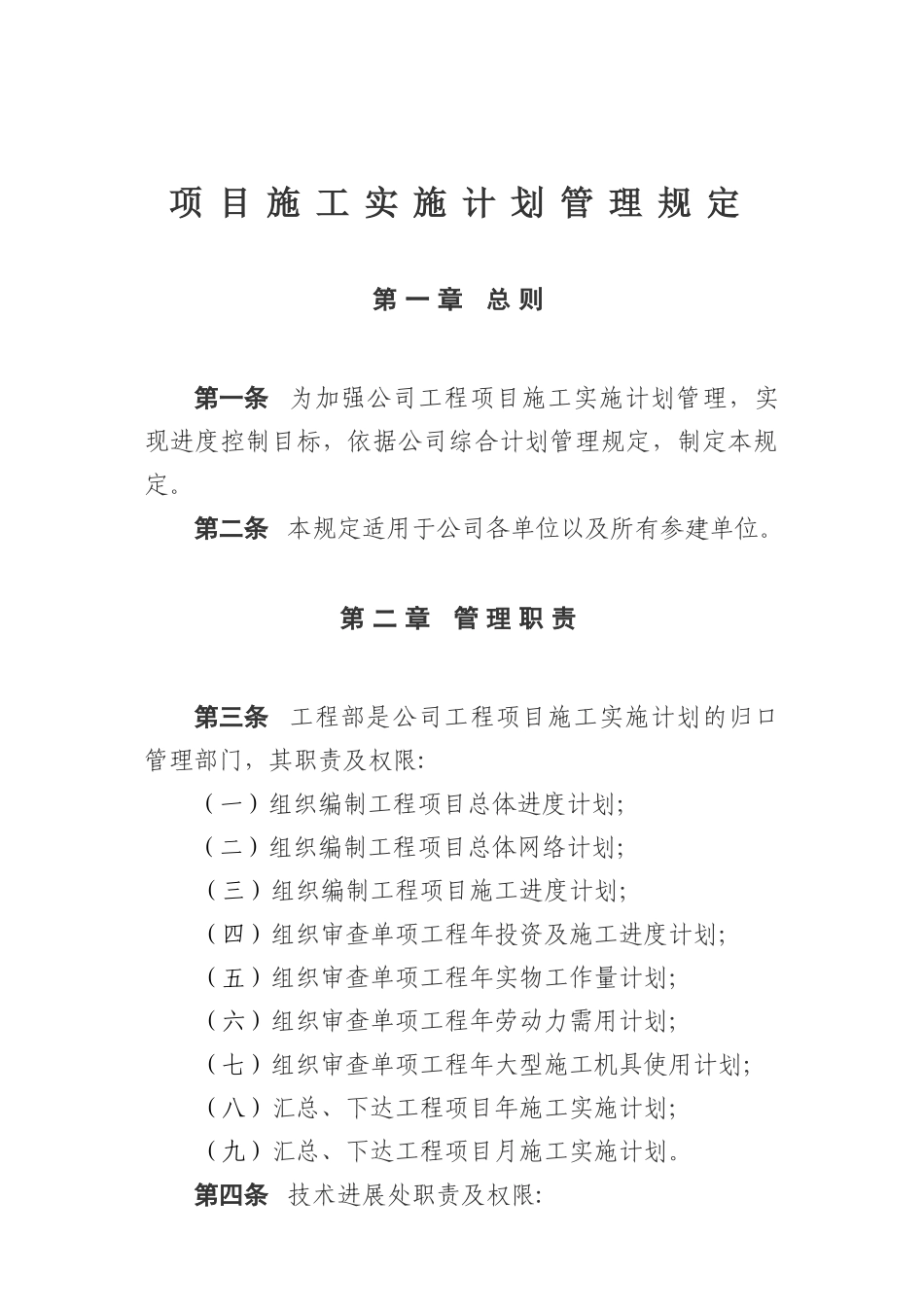

项 目 施 工 实 施 计 划 管 理 规 定第 一 章 总 则第一条 为加强公司工程项目施工实施计划管理,实现进度控制目标,依据公司综合计划管理规定,制定本规定
第二条 本规定适用于公司各单位以及所有参建单位
第 二 章 管 理 职 责第三条 工程部是公司工程项目施工实施计划的归口管理部门,其职责及权限:(一)组织编制工程项目总体进度计划;(二)组织编制工程项目总体网络计划;(三)组织编制工程项目施工进度计划;(四)组织审查单项工程年投资及施工进度计划;(五)组织审查单项工程年实物工作量计划;(六)组织审查单项工程年劳动力需用计划;(七)组织审查单项工程年大型施工机具使用计划;(八)汇总、下达工程项目年施工实施计划;(九)汇总、下达工程项目月施工实施计划

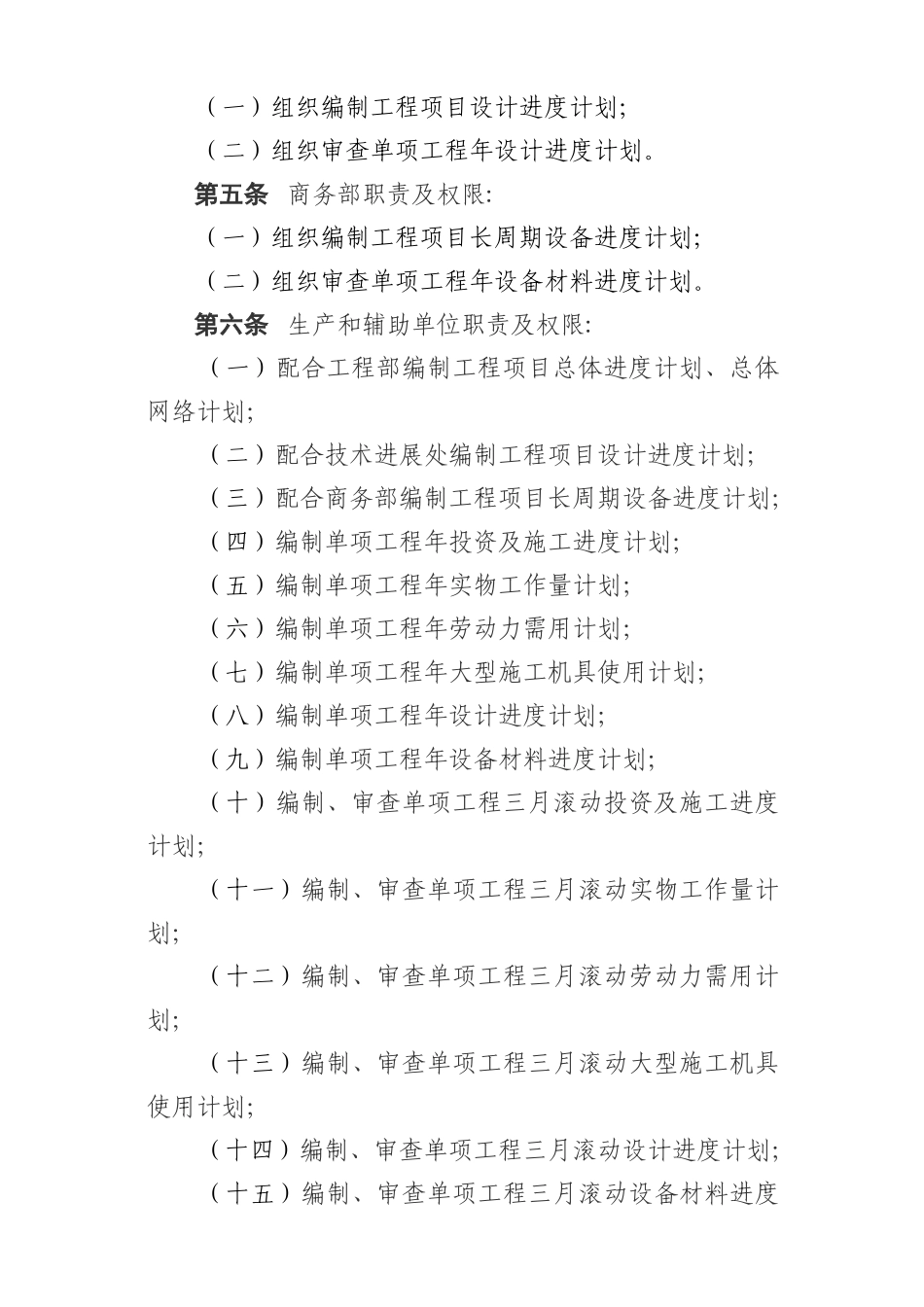

第四条 技术进展处职责及权限:(一)组织编制工程项目设计进度计划;(二)组织审查单项工程年设计进度计划
第五条 商务部职责及权限:(一)组织编制工程项目长周期设备进度计划;(二)组织审查单项工程年设备材料进度计划
第六条 生产和辅助单位职责及权限:(一)配合工程部编制工程项目总体进度计划、总体网络计划;(二)配合技术进展处编制工程项目设计进度计划;(三)配合商务部编制工程项目长周期设备进度计划;(四)编制单项工程年投资及施工进度计划;(五)编制单项工程年实物工作量计划;(六)编制单项工程年劳动力需用计划;(七)编制单项工程年大型施工机具使用计划;(八)编制单项工程年设计进度计划;(九)编制单项工程年设备材料进度计划;(十)编制、审查单项工程三月滚动投资及施工进度计划;(十一)编制、审查单项工程三月滚动实物工作量计划;(十二)编制、审查单项工程三月滚动劳动力需用计划;(十三)编制、审查单项工程三月滚动大型施工机具使用计划;(十四)编制、审查单项工程三月滚动设计进度计划;(十五)编制、审查单项工程三月滚动设备材料进度计划
