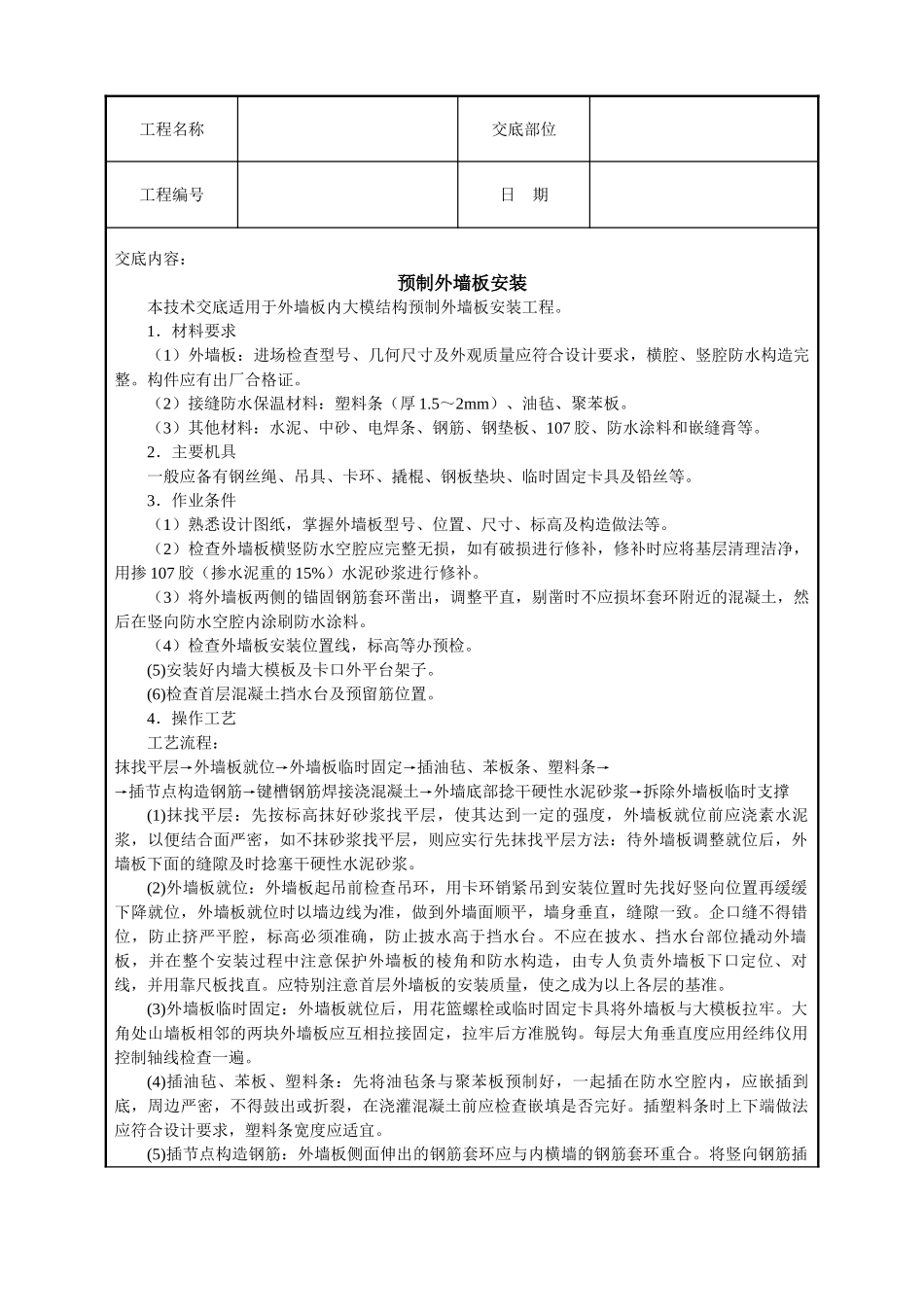

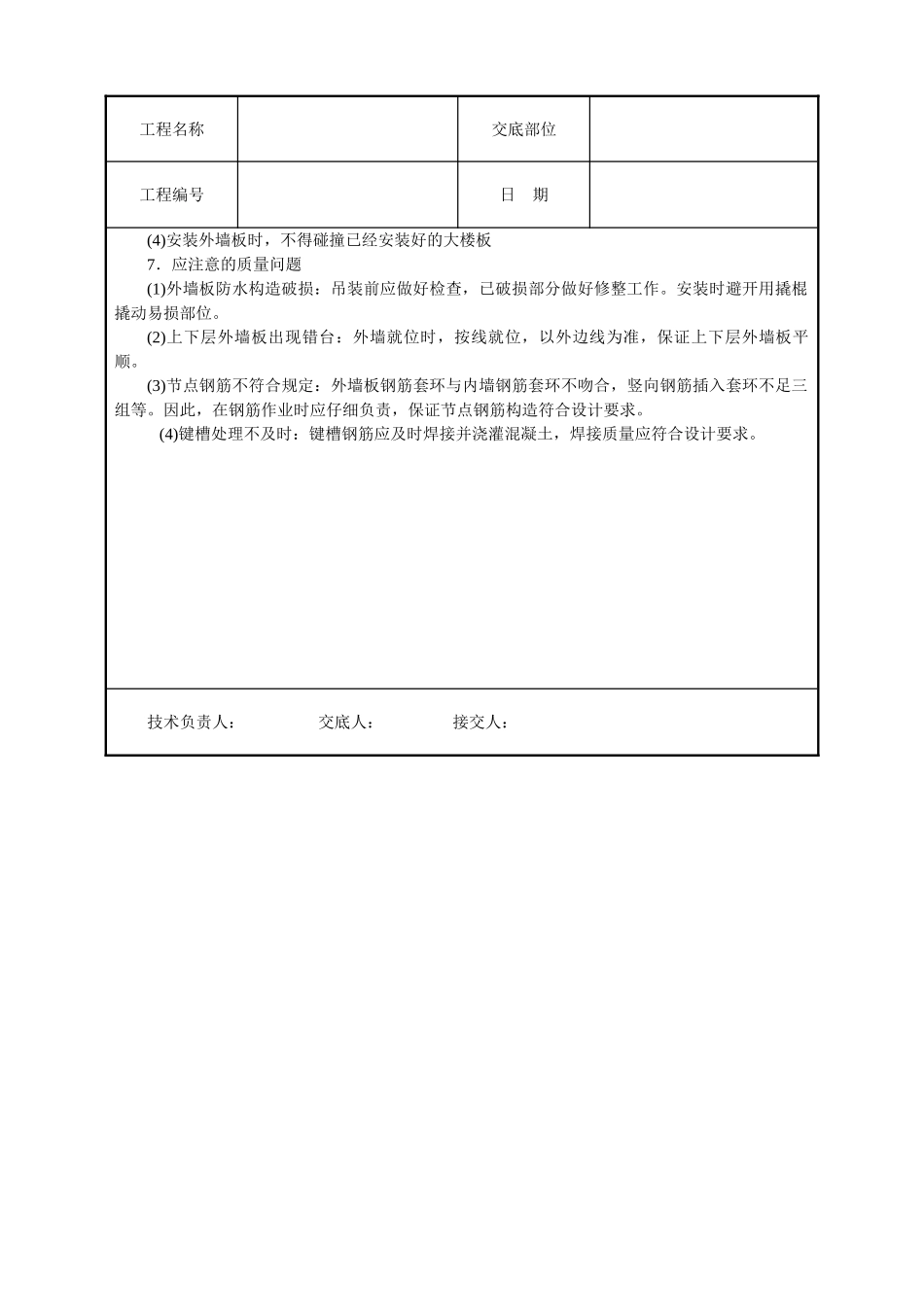

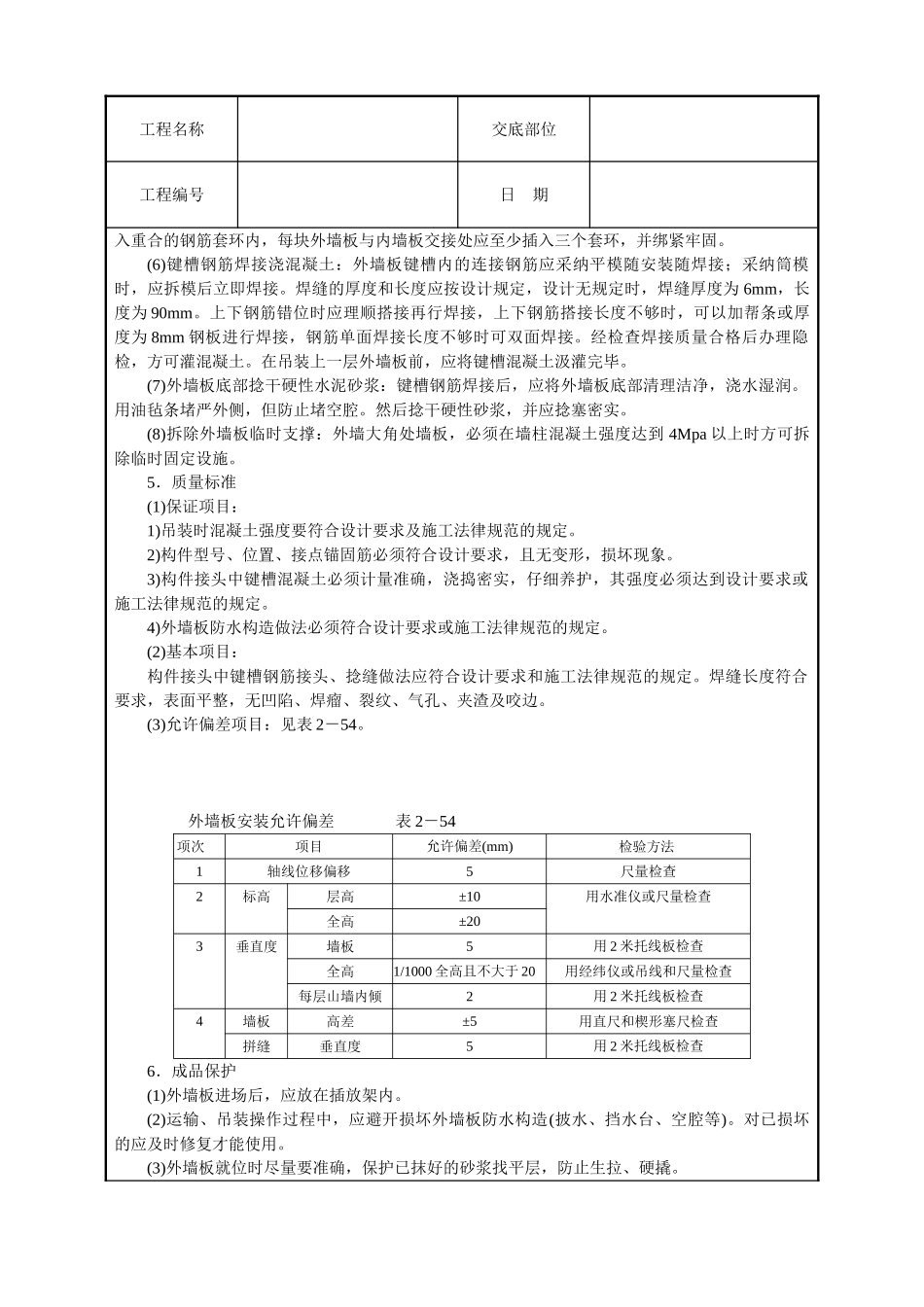

工程名称交底部位工程编号日 期交底内容:预制外墙板安装 本技术交底适用于外墙板内大模结构预制外墙板安装工程
1.材料要求(1)外墙板:进场检查型号、几何尺寸及外观质量应符合设计要求,横腔、竖腔防水构造完整
构件应有出厂合格证
(2)接缝防水保温材料:塑料条(厚 1
5~2mm)、油毡、聚苯板
(3)其他材料:水泥、中砂、电焊条、钢筋、钢垫板、107 胶、防水涂料和嵌缝膏等
2.主要机具一般应备有钢丝绳、吊具、卡环、撬棍、钢板垫块、临时固定卡具及铅丝等
3.作业条件(1)熟悉设计图纸,掌握外墙板型号、位置、尺寸、标高及构造做法等
(2)检查外墙板横竖防水空腔应完整无损,如有破损进行修补,修补时应将基层清理洁净,用掺 107 胶(掺水泥重的 15%)水泥砂浆进行修补
(3)将外墙板两侧的锚固钢筋套环凿出,调整平直,剔凿时不应损坏套环附近的混凝土,然后在竖向防水空腔内涂刷防水涂料
(4)检查外墙板安装位置线,标高等办预检
(5)安装好内墙大模板及卡口外平台架子
(6)检查首层混凝土挡水台及预留筋位置
4.操作工艺工艺流程:抹找平层→外墙板就位→外墙板临时固定→插油毡、苯板条、塑料条→→插节点构造钢筋→键槽钢筋焊接浇混凝土→外墙底部捻干硬性水泥砂浆→拆除外墙板临时支撑(1)抹找平层:先按标高抹好砂浆找平层,使其达到一定的强度,外墙板就位前应浇素水泥浆,以便结合面严密,如不抹砂浆找平层,则应实行先抹找平层方法:待外墙板调整就位后,外墙板下面的缝隙及时捻塞干硬性水泥砂浆
(2)外墙板就位:外墙板起吊前检查吊环,用卡环销紧吊到安装位置时先找好竖向位置再缓缓下降就位,外墙板就位时以墙边线为准,做到外墙面顺平,墙身垂直,缝隙一致
企口缝不得错位,防止挤严平腔,标高必须准确,防止披水高于挡水台
不应在披水、挡水台部位撬动外墙板,并在整个安装过程中注意保护外墙板的棱角和防水构造,由专人负责外墙板
