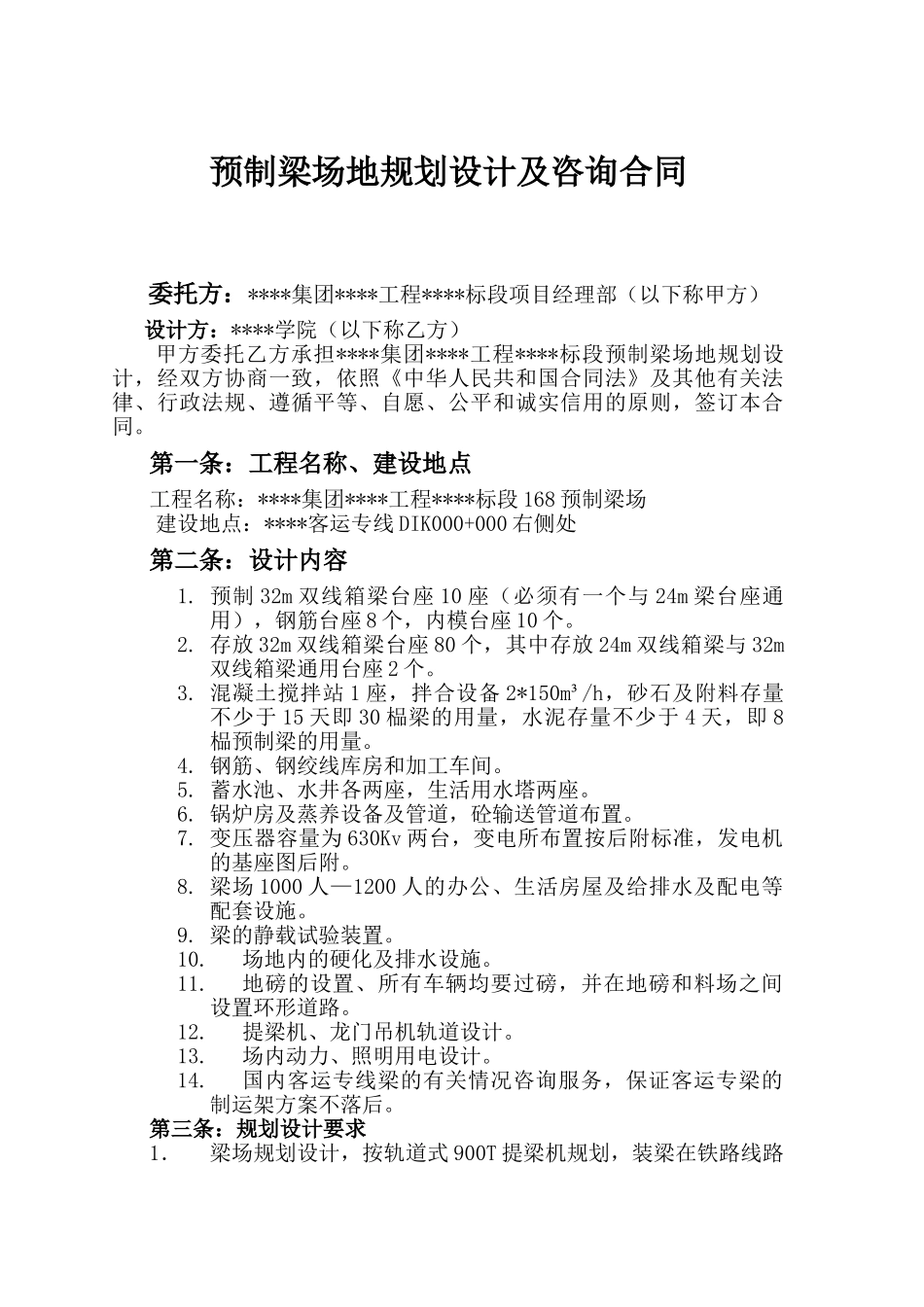

预制梁场地规划设计及咨询合同委托方:****集团****工程****标段项目经理部(以下称甲方)设计方:****学院(以下称乙方)甲方委托乙方承担****集团****工程****标段预制梁场地规划设计,经双方协商一致,依照《中华人民共和国合同法》及其他有关法律、行政法规、遵循平等、自愿、公平和诚实信用的原则,签订本合同
第一条:工程名称、建设地点 工程名称:****集团****工程****标段 168 预制梁场 建设地点:****客运专线 DIK000+000 右侧处第二条:设计内容1
预制 32m 双线箱梁台座 10 座(必须有一个与 24m 梁台座通用),钢筋台座 8 个,内模台座 10 个
存放 32m 双线箱梁台座 80 个,其中存放 24m 双线箱梁与 32m双线箱梁通用台座 2 个
混凝土搅拌站 1 座,拌合设备 2*150m³/h,砂石及附料存量不少于 15 天即 30 榀梁的用量,水泥存量不少于 4 天,即 8榀预制梁的用量
钢筋、钢绞线库房和加工车间
蓄水池、水井各两座,生活用水塔两座
锅炉房及蒸养设备及管道,砼输送管道布置
变压器容量为 630Kv 两台,变电所布置按后附标准,发电机的基座图后附
梁场 1000 人—1200 人的办公、生活房屋及给排水及配电等配套设施
梁的静载试验装置
场地内的硬化及排水设施
地磅的设置、所有车辆均要过磅,并在地磅和料场之间设置环形道路
提梁机、龙门吊机轨道设计
场内动力、照明用电设计
国内客运专线梁的有关情况咨询服务,保证客运专梁的制运架方案不落后
第三条:规划设计要求1.梁场规划设计,按轨道式 900T 提梁机规划,装梁在铁路线路位置
2.地基处理方案设计满足装运梁、龙门吊机走行、梁的预制与存放、钢筋预制要求
3.32M 和 24M 双线
