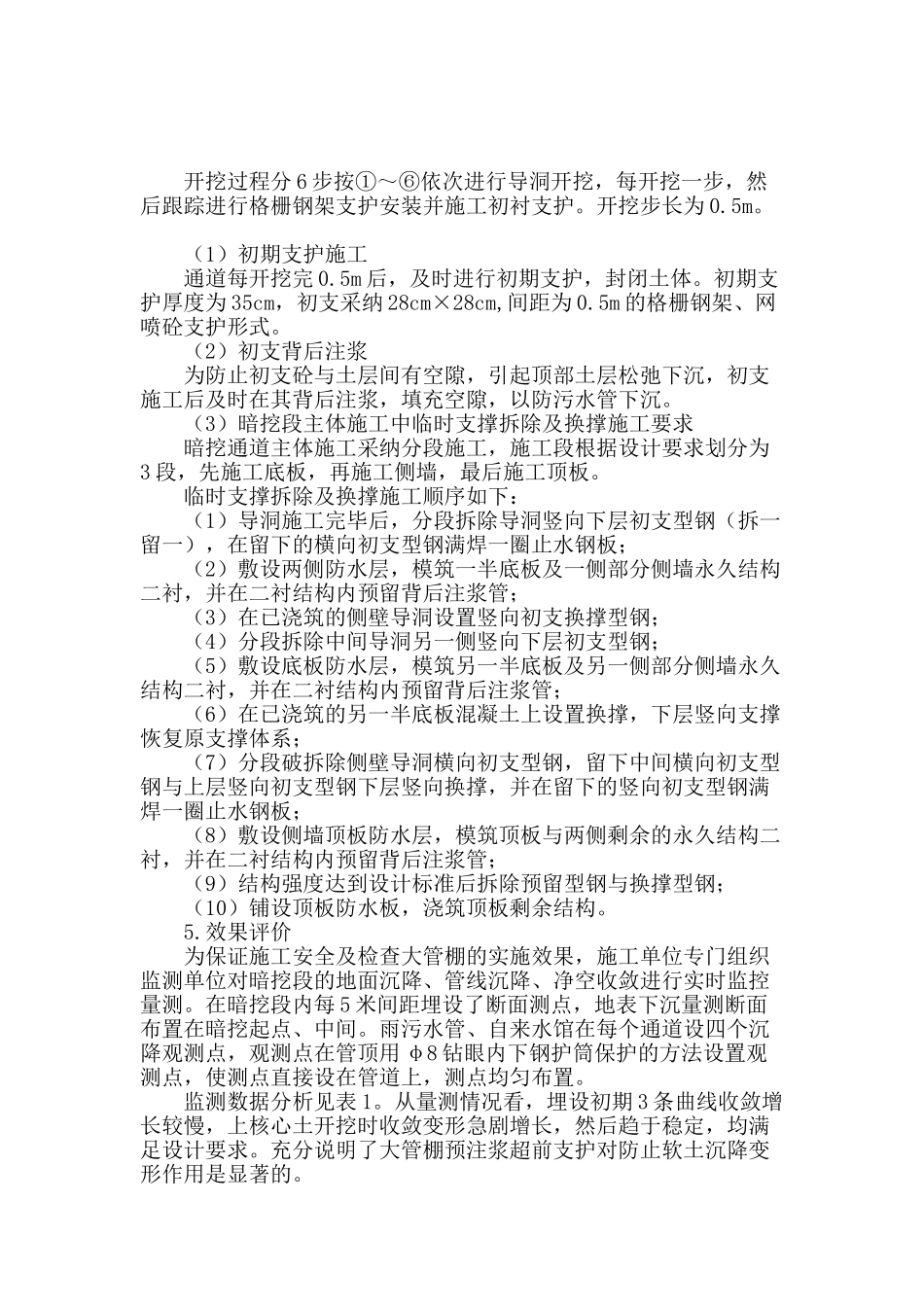

预注浆加固技术在过管线处暗挖通道施工中的应用预注浆加固技术在过管线处暗挖通道施工中的应用 【摘要】本文阐述了某软土地区管线下方暗挖施工段超前大管棚预支护的施工方法,通过对监控量测结果进行分析,总结了超前预支护技术在通过软弱围岩时的作用
【关键词】软土过管线暗挖段 浅埋暗挖超前预支护 效果评价 中图分类号:TU990
3 文献标识码: A 文章编号: 1
工程简介 某地铁车站某出入口由中通道斜向展览馆北停车场,由于管线密集,迁改难度大,故增加 10m 长的暗挖通道,其暗挖段通道跨展览馆东北角侧管线与绿化带平行东西向布置,长约 10m,覆土厚度7
6m,最大开挖底埋深 15m,通道暗挖段断面以及暗挖段与各管线的具体位置见下图
自然地面标高 6
5m,地层从上至下依次为:人工填土、耕植土、淤泥质粘土、淤泥质粉质粘土、淤泥质粉质粘土夹粉土、粉质粘土
地下水主要为第四系松散岩类孔隙潜水、孔隙承压水和深部基岩裂隙水
地下水为第四系松散岩类孔隙潜水、承压水和基岩裂隙水
地下水流速较小,开挖深度浅,主要受孔隙潜水影响
出入口范围浅部地下水属孔隙性潜水类型,主要赋存于上部①层填土及②层粉土④ 3 层淤泥质粉质粘土夹粉土中,补给来源主要为大气降水及地表水,地下水位随季节性变化,勘探期间测得水位埋深 0
8m,对应高程为 2
设计方案的确定 此出入口位于城市主干道边,施工周边管线密集,其中有雨、污水、自来水管及 110KV 城市高压电缆线,其中 110KV 城市高压电缆不易迁改
根据专家意见施工期间对这些管线要重点保护,管线的保护主要是控制雨、污水及高压电缆、自来水管线沉降量在 2cm以内
必须实行有效的措施对该部位进行加固
根据现场实际情况,结合其他施工经验,认为较为合理的施工方法是采纳大管棚加小导管超前预注浆,先对此部位进行固结处理再进行开挖,可以
