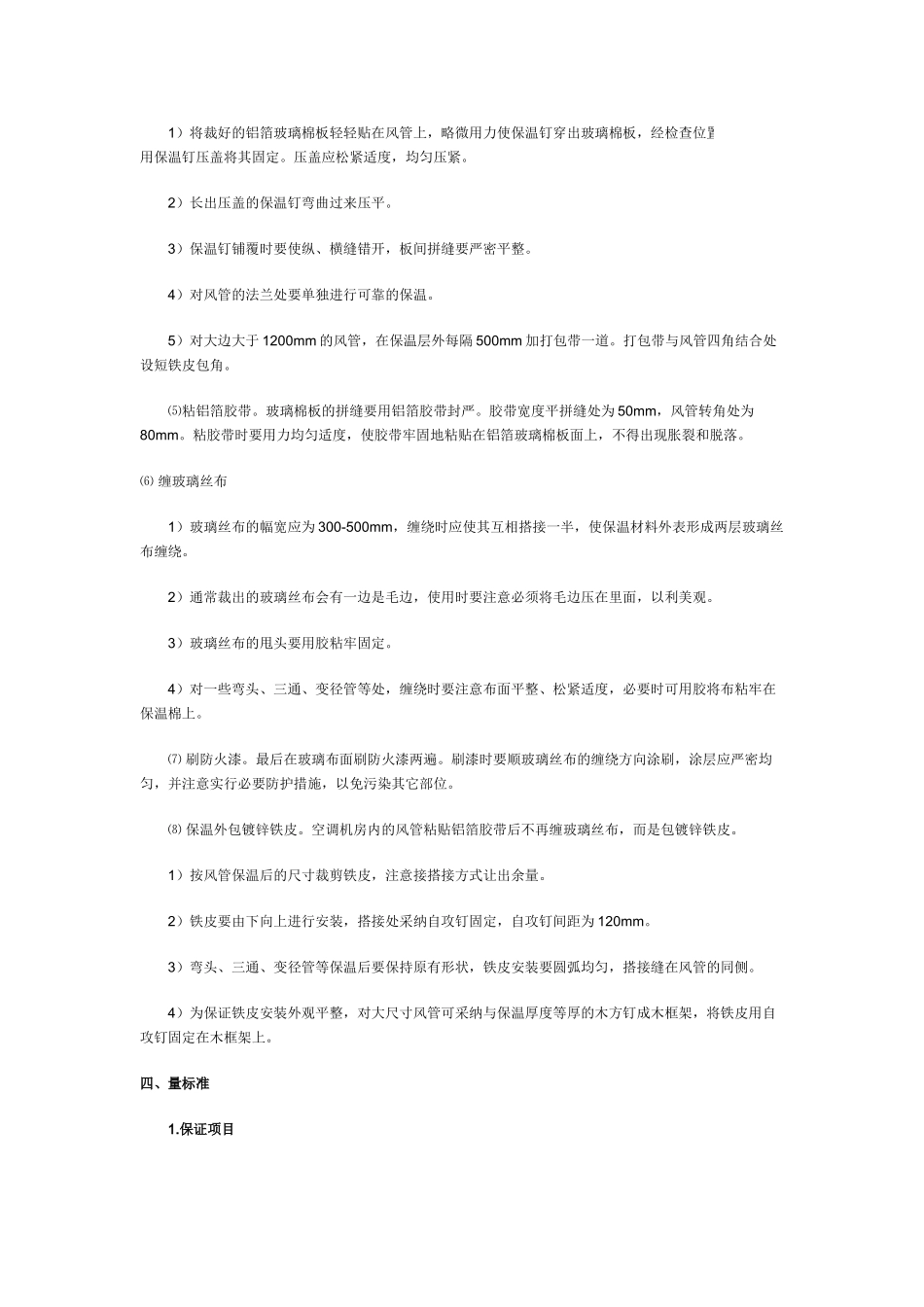

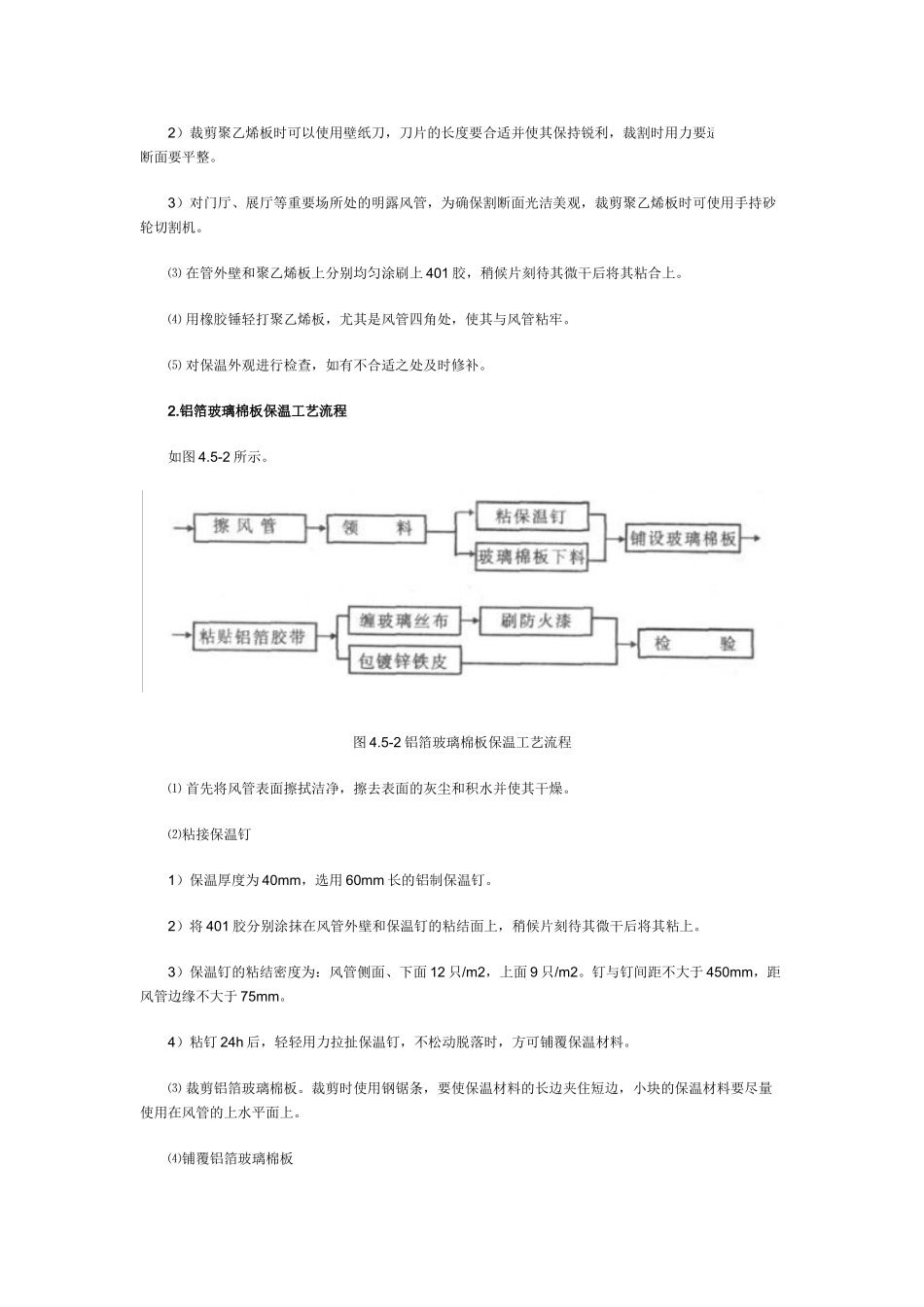

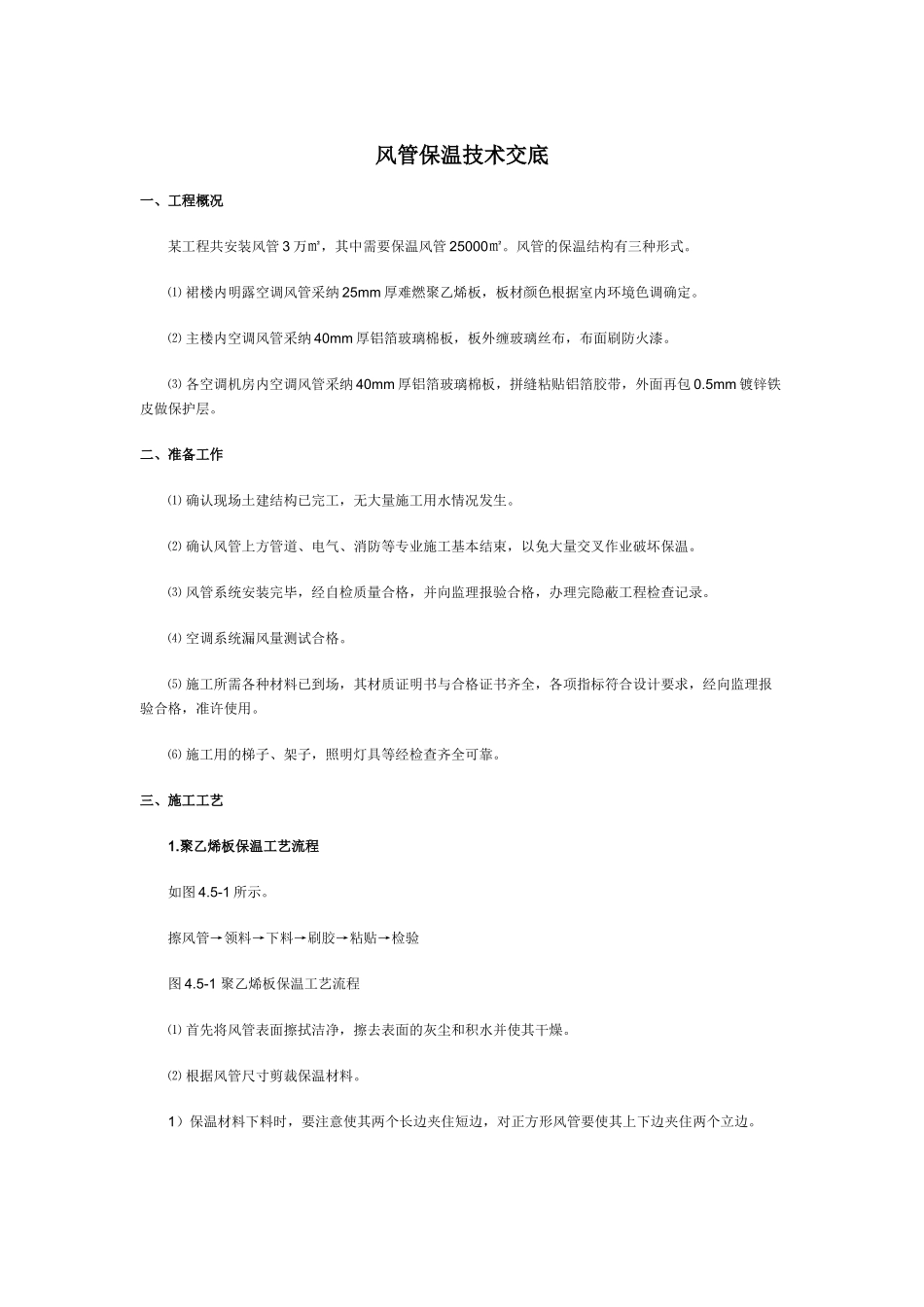

风管保温技术交底一、工程概况 某工程共安装风管 3 万㎡,其中需要保温风管 25000㎡。风管的保温结构有三种形式。 ⑴ 裙楼内明露空调风管采纳 25mm 厚难燃聚乙烯板,板材颜色根据室内环境色调确定。 ⑵ 主楼内空调风管采纳 40mm 厚铝箔玻璃棉板,板外缠玻璃丝布,布面刷防火漆。 ⑶ 各空调机房内空调风管采纳 40mm 厚铝箔玻璃棉板,拼缝粘贴铝箔胶带,外面再包 0.5mm 镀锌铁皮做保护层。二、准备工作 ⑴ 确认现场土建结构已完工,无大量施工用水情况发生。 ⑵ 确认风管上方管道、电气、消防等专业施工基本结束,以免大量交叉作业破坏保温。 ⑶ 风管系统安装完毕,经自检质量合格,并向监理报验合格,办理完隐蔽工程检查记录。 ⑷ 空调系统漏风量测试合格。 ⑸ 施工所需各种材料已到场,其材质证明书与合格证书齐全,各项指标符合设计要求,经向监理报验合格,准许使用。 ⑹ 施工用的梯子、架子,照明灯具等经检查齐全可靠。三、施工工艺 1.聚乙烯板保温工艺流程 如图 4.5-1 所示。 擦风管→领料→下料→刷胶→粘贴→检验 图 4.5-1 聚乙烯板保温工艺流程 ⑴ 首先将风管表面擦拭洁净,擦去表面的灰尘和积水并使其干燥。 ⑵ 根据风管尺寸剪裁保温材料。 1)保温材料下料时,要注意使其两个长边夹住短边,对正方形风管要使其上下边夹住两个立边。 2)裁剪聚乙烯板时可以使用壁纸刀,刀片的长度要合适并使其保持锐利,裁割时用力要适度均匀,断面要平整。 3)对门厅、展厅等重要场所处的明露风管,为确保割断面光洁美观,裁剪聚乙烯板时可使用手持砂轮切割机。 ⑶ 在管外壁和聚乙烯板上分别均匀涂刷上 401 胶,稍候片刻待其微干后将其粘合上。 ⑷ 用橡胶锤轻打聚乙烯板,尤其是风管四角处,使其与风管粘牢。 ⑸ 对保温外观进行检查,如有不合适之处及时修补。 2.铝箔玻璃棉板保温工艺流程 如图 4.5-2 所示。图 4.5-2 铝箔玻璃棉板保温工艺流程 ⑴ 首先将风管表面擦拭洁净,擦去表面的灰尘和积水并使其干燥。 ⑵粘接保温钉 1)保温厚度为 40mm,选用 60mm 长的铝制保温钉。 2)将 401 胶分别涂抹在风管外壁和保温钉的粘结面上,稍候片刻待其微干后将其粘上。 3)保温钉的粘结密度为:风管侧面、下面 12 只/m2,上面 9 只/m2。钉与钉间距不大于 450mm,距风管边缘不大于 75mm。 4)粘钉 24h 后,轻轻用力拉扯保温钉,不松动脱落时,方可铺覆保温材料。 ⑶ 裁剪铝箔玻璃...
