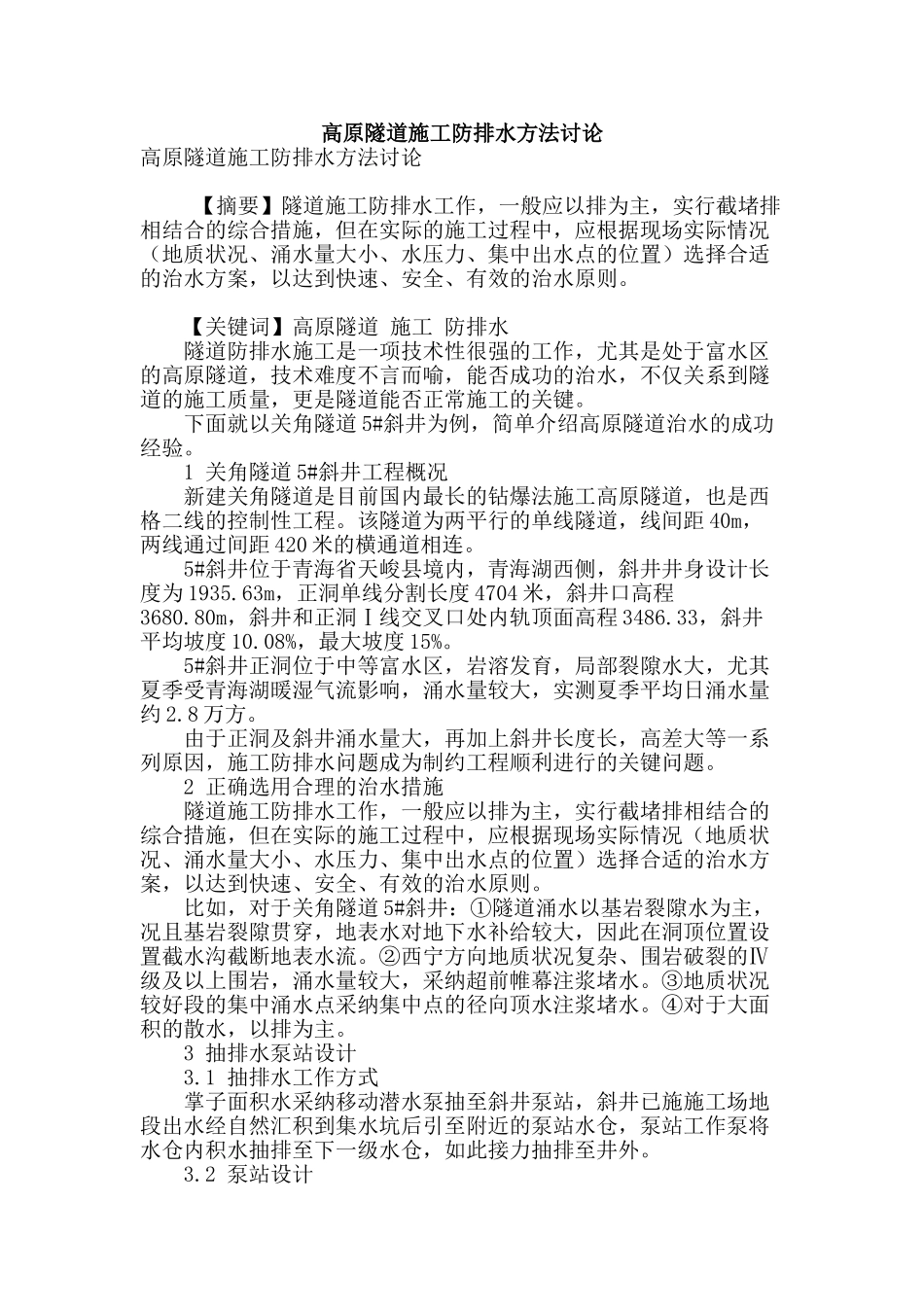

高原隧道施工防排水方法讨论高原隧道施工防排水方法讨论 【摘要】隧道施工防排水工作,一般应以排为主,实行截堵排相结合的综合措施,但在实际的施工过程中,应根据现场实际情况(地质状况、涌水量大小、水压力、集中出水点的位置)选择合适的治水方案,以达到快速、安全、有效的治水原则
【关键词】高原隧道 施工 防排水 隧道防排水施工是一项技术性很强的工作,尤其是处于富水区的高原隧道,技术难度不言而喻,能否成功的治水,不仅关系到隧道的施工质量,更是隧道能否正常施工的关键
下面就以关角隧道 5#斜井为例,简单介绍高原隧道治水的成功经验
1 关角隧道 5#斜井工程概况 新建关角隧道是目前国内最长的钻爆法施工高原隧道,也是西格二线的控制性工程
该隧道为两平行的单线隧道,线间距 40m,两线通过间距 420 米的横通道相连
5#斜井位于青海省天峻县境内,青海湖西侧,斜井井身设计长度为 1935
63m,正洞单线分割长度 4704 米,斜井口高程3680
80m,斜井和正洞Ⅰ线交叉口处内轨顶面高程 3486
33,斜井平均坡度 10
08%,最大坡度 15%
5#斜井正洞位于中等富水区,岩溶发育,局部裂隙水大,尤其夏季受青海湖暖湿气流影响,涌水量较大,实测夏季平均日涌水量约 2
由于正洞及斜井涌水量大,再加上斜井长度长,高差大等一系列原因,施工防排水问题成为制约工程顺利进行的关键问题
2 正确选用合理的治水措施 隧道施工防排水工作,一般应以排为主,实行截堵排相结合的综合措施,但在实际的施工过程中,应根据现场实际情况(地质状况、涌水量大小、水压力、集中出水点的位置)选择合适的治水方案,以达到快速、安全、有效的治水原则
比如,对于关角隧道 5#斜井:①隧道涌水以基岩裂隙水为主,况且基岩裂隙贯穿,地表水对地下水补给较大,因此在洞顶位置设置截水沟截断地表水流

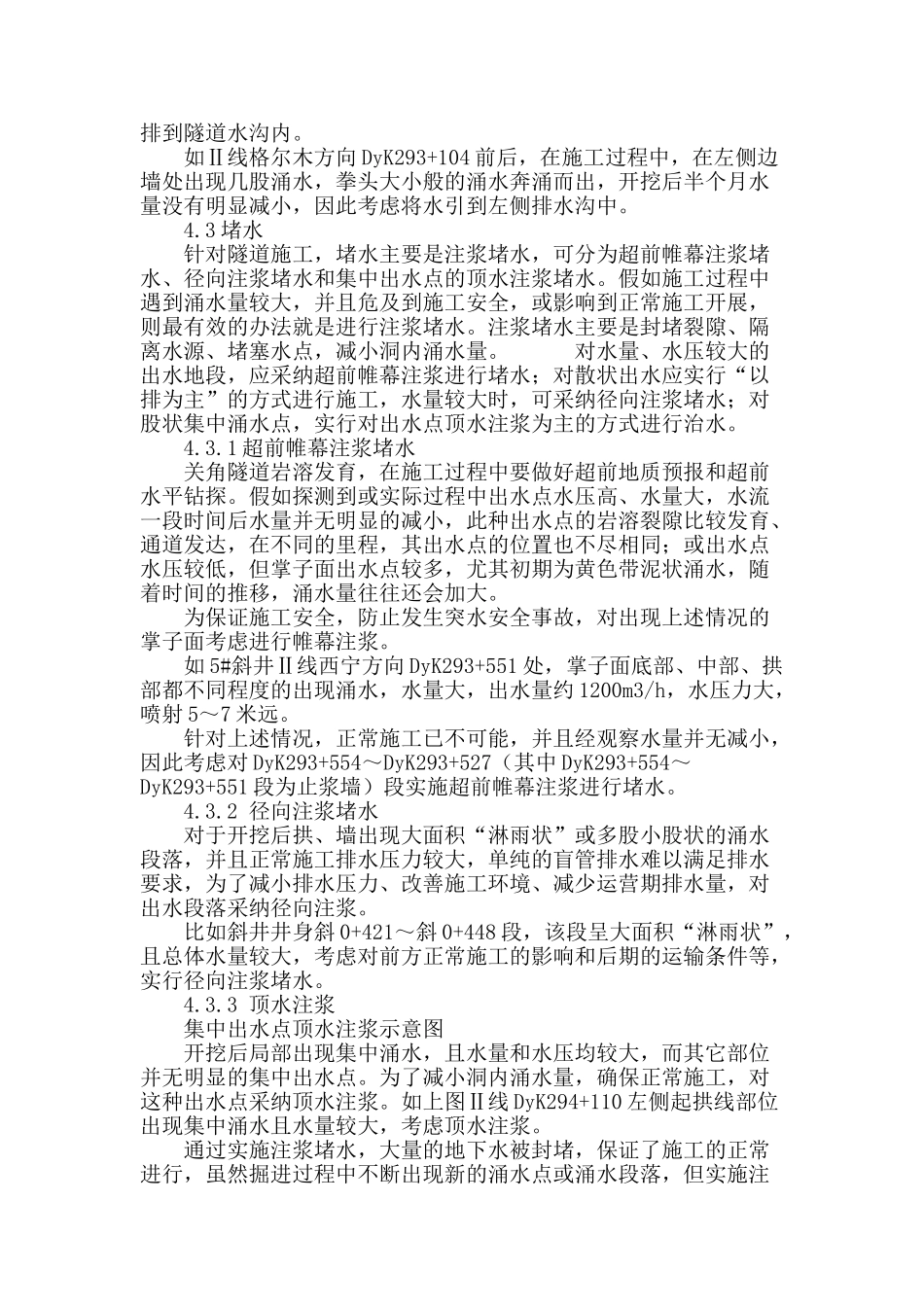

②西宁方向地质状况复杂、
