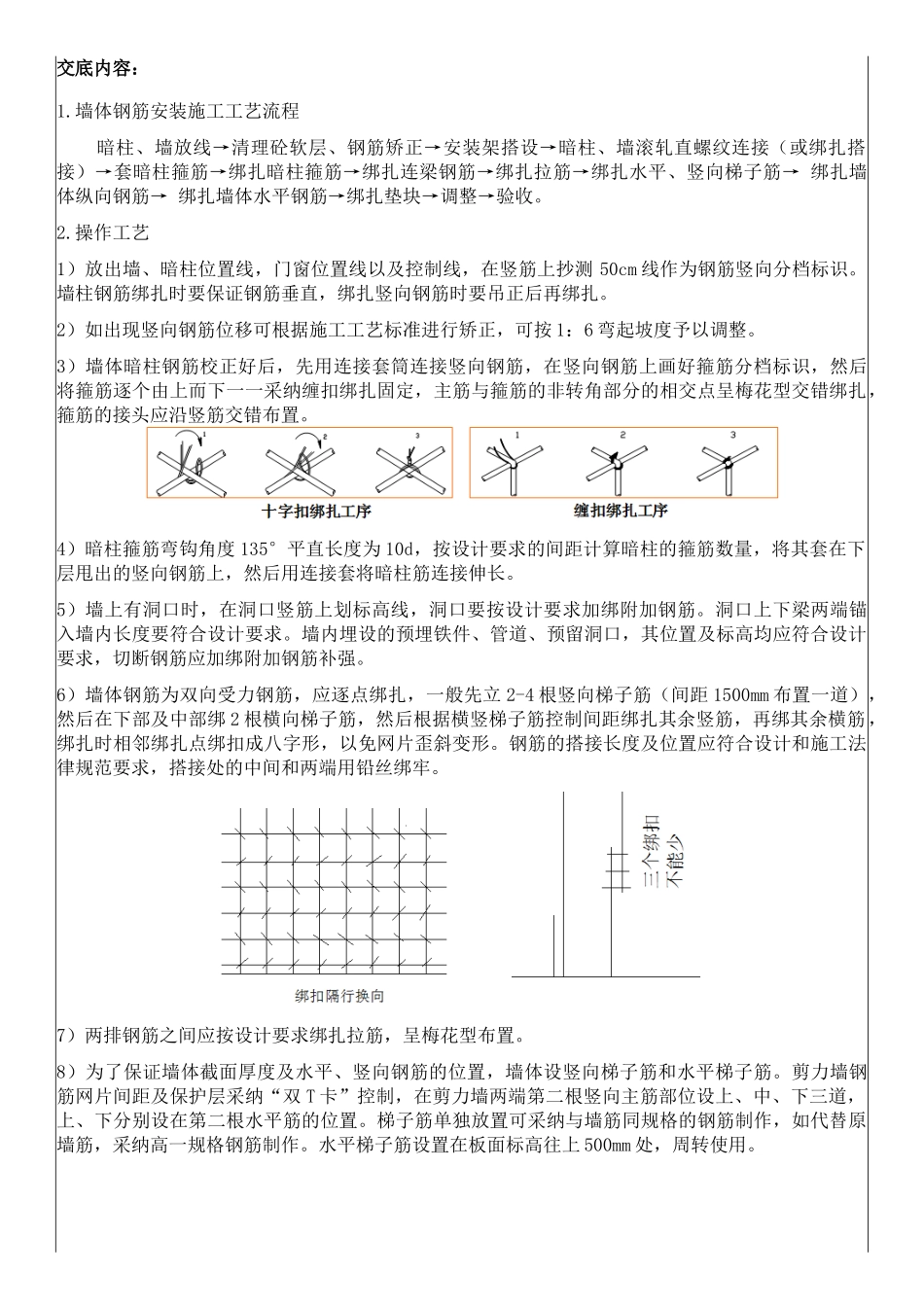

交底内容:1

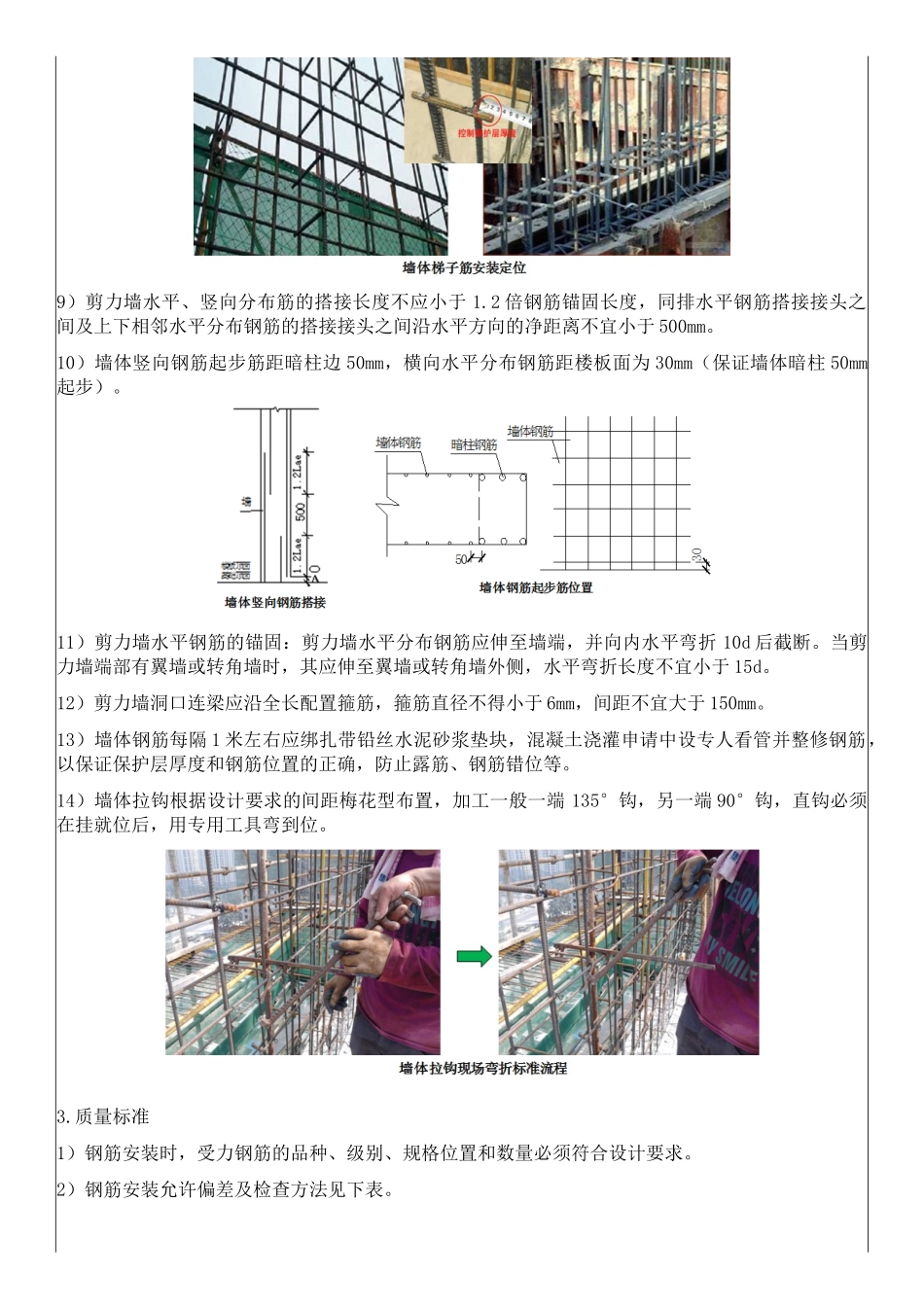

墙体钢筋安装施工工艺流程 暗柱、墙放线→清理砼软层、钢筋矫正→安装架搭设→暗柱、墙滚轧直螺纹连接(或绑扎搭接)→套暗柱箍筋→绑扎暗柱箍筋→绑扎连梁钢筋→绑扎拉筋→绑扎水平、竖向梯子筋→ 绑扎墙体纵向钢筋→ 绑扎墙体水平钢筋→绑扎垫块→调整→验收
操作工艺1)放出墙、暗柱位置线,门窗位置线以及控制线,在竖筋上抄测 50cm 线作为钢筋竖向分档标识
墙柱钢筋绑扎时要保证钢筋垂直,绑扎竖向钢筋时要吊正后再绑扎
2)如出现竖向钢筋位移可根据施工工艺标准进行矫正,可按 1:6 弯起坡度予以调整
3)墙体暗柱钢筋校正好后,先用连接套筒连接竖向钢筋,在竖向钢筋上画好箍筋分档标识,然后将箍筋逐个由上而下一一采纳缠扣绑扎固定,主筋与箍筋的非转角部分的相交点呈梅花型交错绑扎,箍筋的接头应沿竖筋交错布置
4)暗柱箍筋弯钩角度 135°平直长度为 10d,按设计要求的间距计算暗柱的箍筋数量,将其套在下层甩出的竖向钢筋上,然后用连接套将暗柱筋连接伸长
5)墙上有洞口时,在洞口竖筋上划标高线,洞口要按设计要求加绑附加钢筋
洞口上下梁两端锚入墙内长度要符合设计要求
墙内埋设的预埋铁件、管道、预留洞口,其位置及标高均应符合设计要求,切断钢筋应加绑附加钢筋补强
6)墙体钢筋为双向受力钢筋,应逐点绑扎,一般先立 2-4 根竖向梯子筋(间距 1500mm 布置一道),然后在下部及中部绑 2 根横向梯子筋,然后根据横竖梯子筋控制间距绑扎其余竖筋,再绑其余横筋,绑扎时相邻绑扎点绑扣成八字形,以免网片歪斜变形
钢筋的搭接长度及位置应符合设计和施工法律规范要求,搭接处的中间和两端用铅丝绑牢
7)两排钢筋之间应按设计要求绑扎拉筋,呈梅花型布置
8)为了保证墙体截面厚度及水平、竖向钢筋的位置,墙体设竖向梯子筋和水平梯子筋

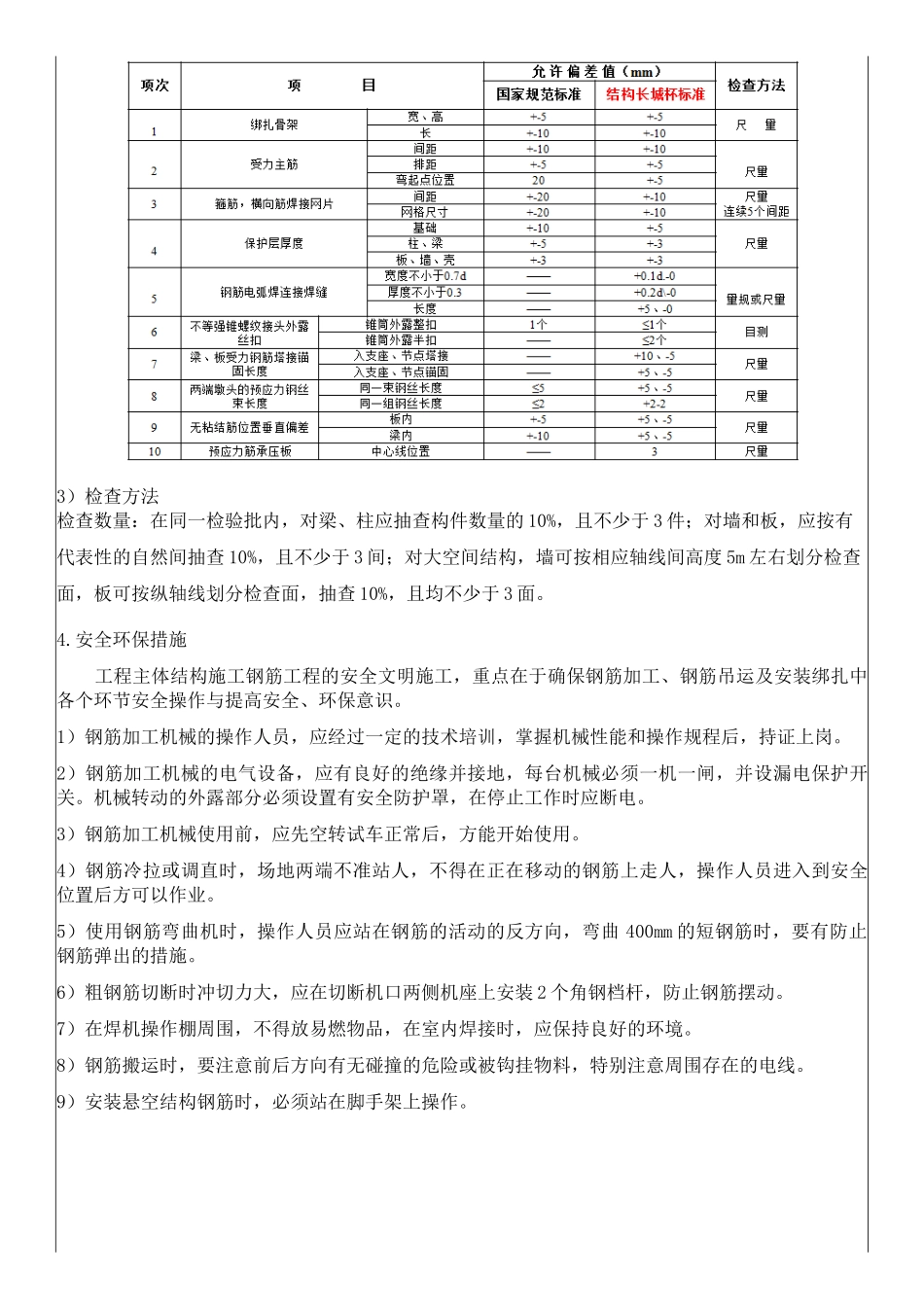

剪力墙钢筋网片间距及保护层采纳“双 T 卡”控制,在剪力墙两端第二根竖向主筋部
