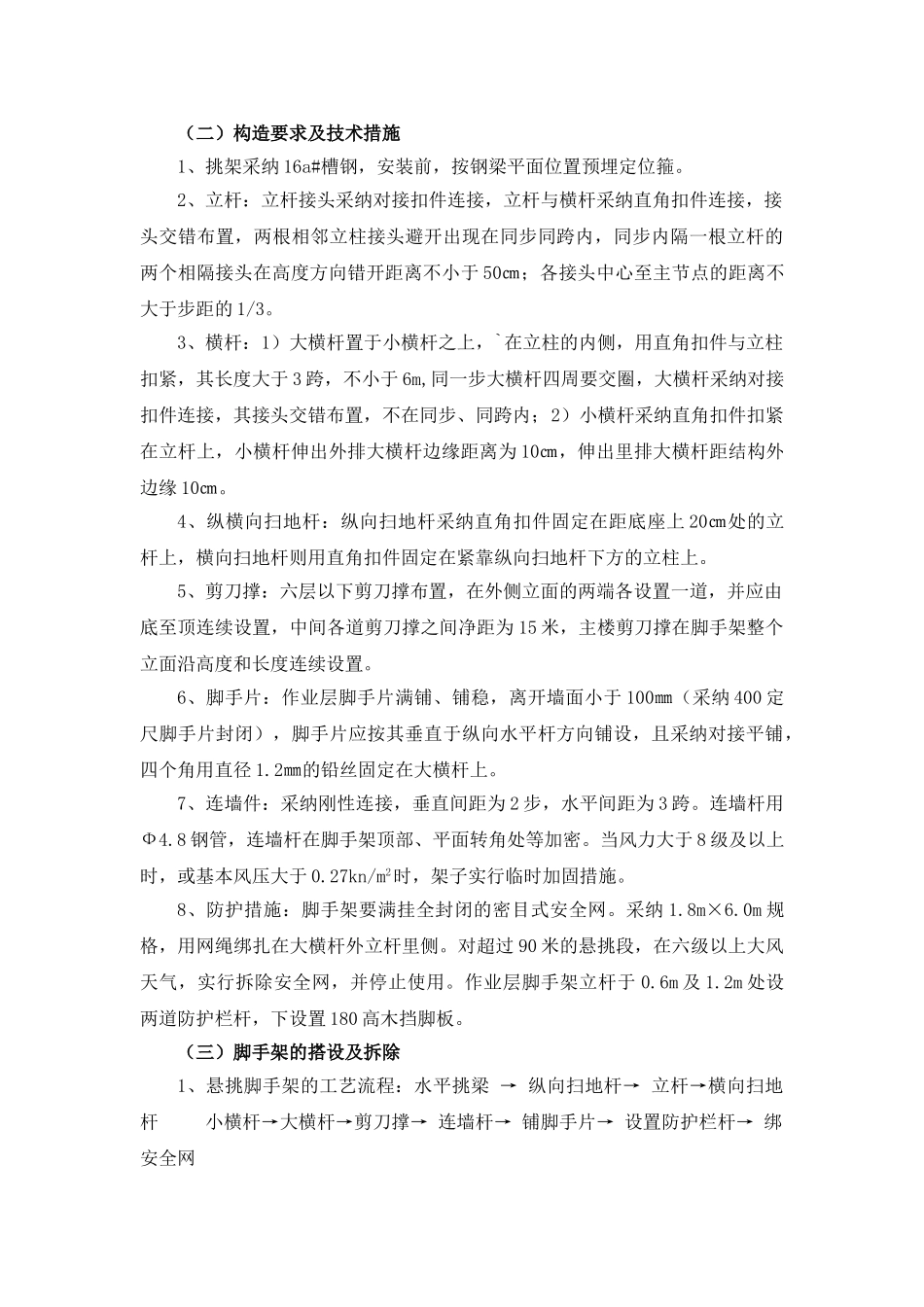

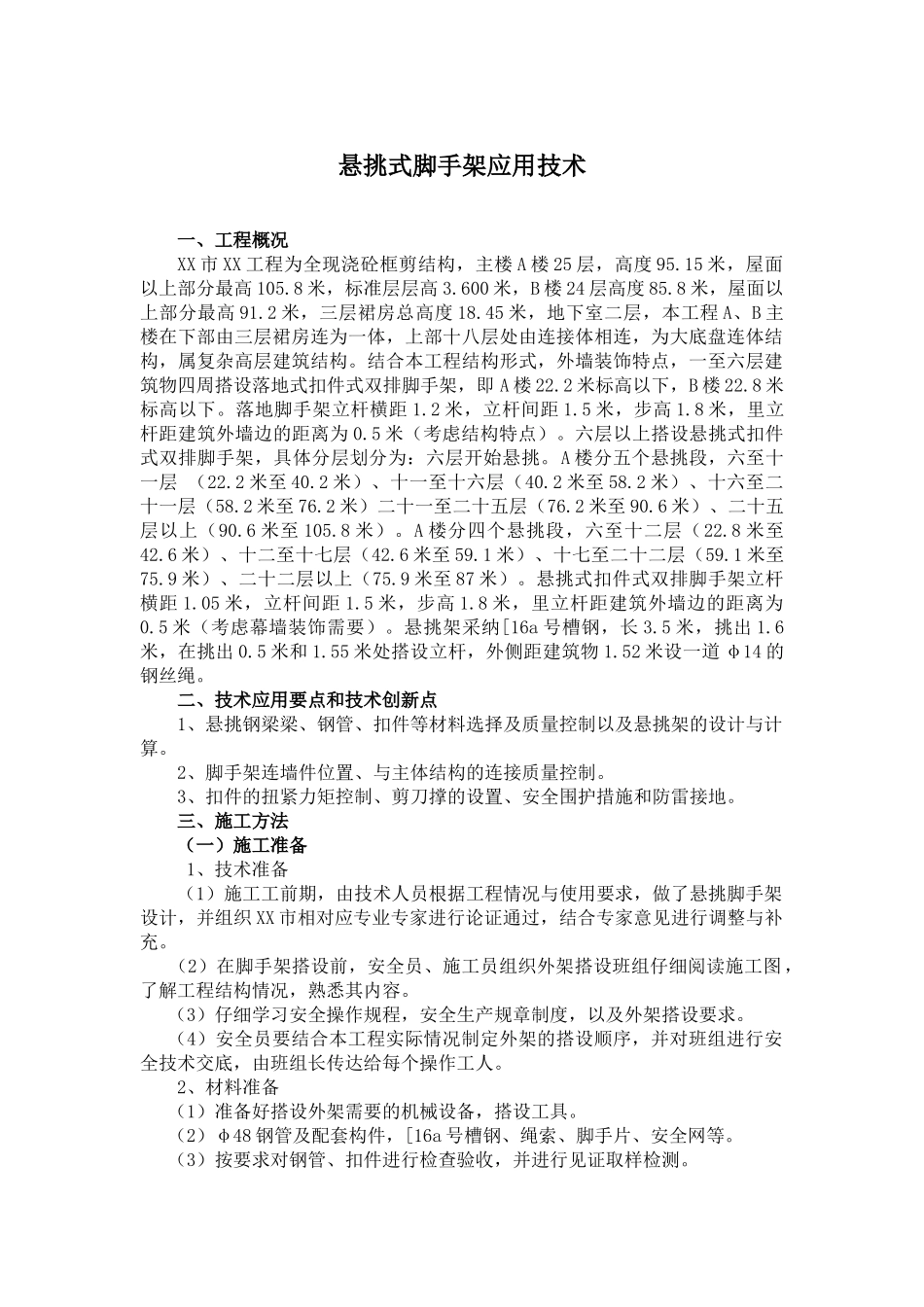

悬挑式脚手架应用技术一、工程概况XX 市 XX 工程为全现浇砼框剪结构,主楼 A 楼 25 层,高度 95.15 米,屋面以上部分最高 105.8 米,标准层层高 3.600 米,B 楼 24 层高度 85.8 米,屋面以上部分最高 91.2 米,三层裙房总高度 18.45 米,地下室二层,本工程 A、B 主楼在下部由三层裙房连为一体,上部十八层处由连接体相连,为大底盘连体结构,属复杂高层建筑结构。结合本工程结构形式,外墙装饰特点,一至六层建筑物四周搭设落地式扣件式双排脚手架,即 A 楼 22.2 米标高以下,B 楼 22.8 米标高以下。落地脚手架立杆横距 1.2 米,立杆间距 1.5 米,步高 1.8 米,里立杆距建筑外墙边的距离为 0.5 米(考虑结构特点)。六层以上搭设悬挑式扣件式双排脚手架,具体分层划分为:六层开始悬挑。A 楼分五个悬挑段,六至十一层 (22.2 米至 40.2 米)、十一至十六层(40.2 米至 58.2 米)、十六至二十一层(58.2 米至 76.2 米)二十一至二十五层(76.2 米至 90.6 米)、二十五层以上(90.6 米至 105.8 米)。A 楼分四个悬挑段,六至十二层(22.8 米至42.6 米)、十二至十七层(42.6 米至 59.1 米)、十七至二十二层(59.1 米至75.9 米)、二十二层以上(75.9 米至 87 米)。悬挑式扣件式双排脚手架立杆横距 1.05 米,立杆间距 1.5 米,步高 1.8 米,里立杆距建筑外墙边的距离为0.5 米(考虑幕墙装饰需要)。悬挑架采纳[16a 号槽钢,长 3.5 米,挑出 1.6米,在挑出 0.5 米和 1.55 米处搭设立杆,外侧距建筑物 1.52 米设一道 φ14 的钢丝绳。二、技术应用要点和技术创新点1、悬挑钢梁梁、钢管、扣件等材料选择及质量控制以及悬挑架的设计与计算。2、脚手架连墙件位置、与主体结构的连接质量控制。3、扣件的扭紧力矩控制、剪刀撑的设置、安全围护措施和防雷接地。三、施工方法(一)施工准备1、技术准备(1)施工工前期,由技术人员根据工程情况与使用要求,做了悬挑脚手架设计,并组织 XX 市相对应专业专家进行论证通过,结合专家意见进行调整与补充。 (2)在脚手架搭设前,安全员、施工员组织外架搭设班组仔细阅读施工图 ,了解工程结构情况,熟悉其内容。(3)仔细学习安全操作规程,安全生产规章制度,以及外架搭设要求。(4)安全员要结合本工程实际情况制定外架的搭设顺序,并对班组进行安全技术交底,由班组长传达给每个操作工人。2、材料准备(1)准备好...
