钢结构整体提升施工技术1 工程概况XX 两栋主楼之间设有平台钢结构,立面布置在 A 楼 17F~19F、B 楼 18F~20F 之间,顶面高度约 72
平台钢结构平面呈不等腰梯形,四个角点分别位于 D3/A5 轴、A1A2/B4 轴、B5/C7 轴、B4/C6 轴交点附近
平台钢结构正下方设计有三层混凝土裙楼
平台钢结构总重量约为 180 吨
平台钢结构为主次结构体系:梯形两条斜边各设计有一榀主桁架,跨度分别约 17
1 米(GJ1)和 22
8 米(GJ2)
在 A4、A2/3 轴线上为箱型主梁,共三层 , 标 高 分 别 为 : 62
19 米 、 68
79 米 、 72
箱 型 主 梁 截 面 为□1100×640×32×32mm
三层主梁垂直方向无联系结构
平台钢结构的主结构均在两端与主楼型钢混凝土柱刚接固定
次梁结构设计在主梁与桁架结构之间
平台钢 结构平面布置图 主桁架为 H 型主弦杆+H 型腹杆组成的双层平面桁架,垂直于大地安装;设计跨度分别约 17
1 米(GJ1)和 22
8 米(GJ2);共有三层弦杆,分别位于62
19 米、65
49 米和 68
79 米;上下弦杆中心距为 6
上弦杆截面为H600×350mm ; 下 弦 杆 截 面 为 H800×350mm ; 中 弦 杆 截 面 为H600×350mm

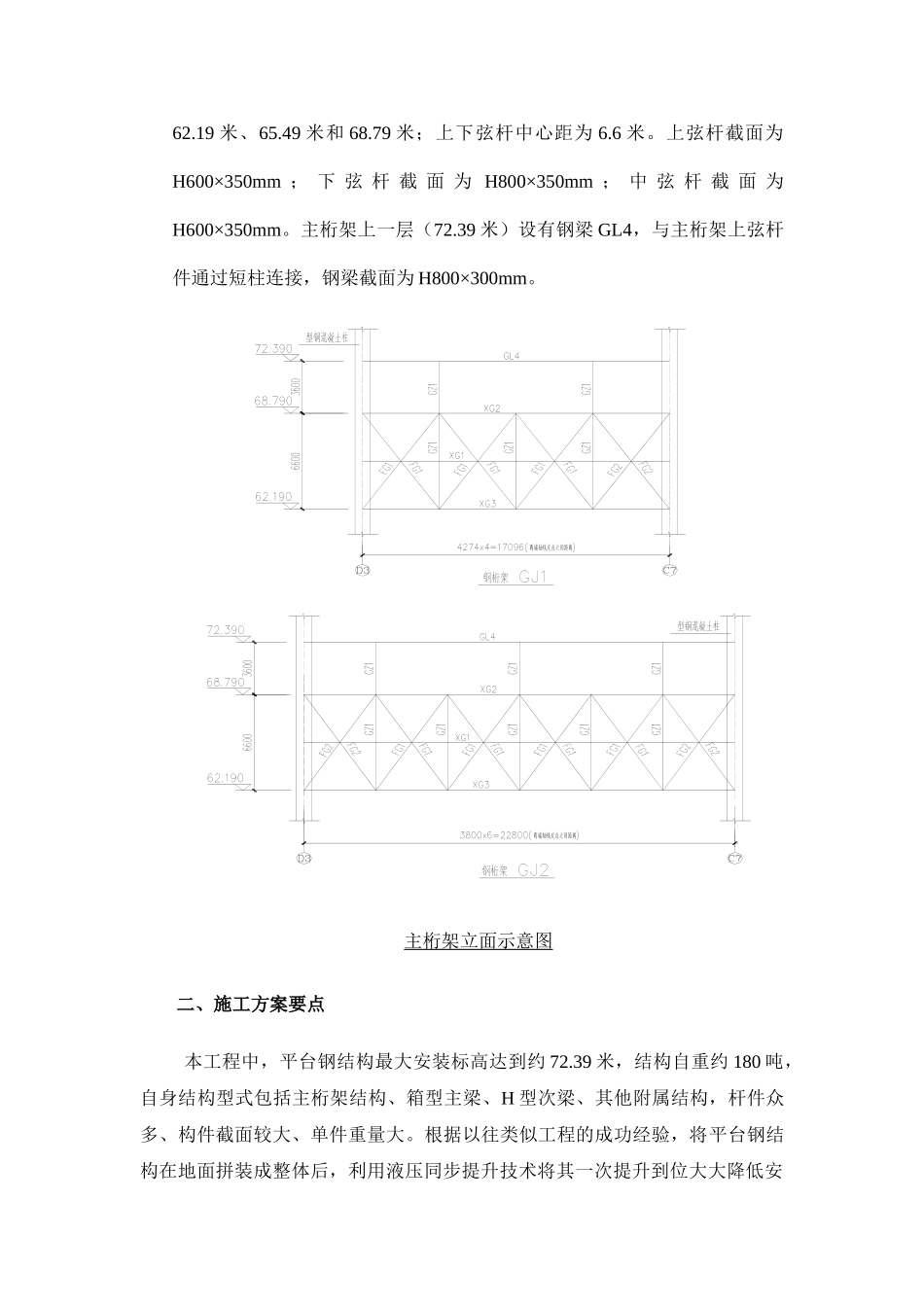

主桁架上一层(72
39 米)设有钢梁 GL4,与主桁架上弦杆件通过短柱连接,钢梁截面为 H800×300mm
主桁架立面示意图二、施工方案要点本工程中,平台钢结构最大安装标高达到约 72
39 米,结构自重约 180 吨,自身结构型式包括主桁架结构、箱型主梁、H 型次梁、其他附属结构,杆件众多、构件截面较大、单件重量大
根据以往类似工程的成功经验,将平台钢结构在地面拼装成整体后,利用液压同步提升技术将其一次提升到
