高层建筑双塔连体钢结构整体提升工法1
前 言石家庄******工程建筑面积 71000m2,地下三层,地上二十五层,建筑总高度 103 米,结构形式为框架剪力墙结构
该工程主体结构形式为大底盘、双塔、空中联体结构,地上一至五层裙房为整体结构(城市商业广场),五层以上对称耸立着两座 20 层双塔楼(商业主楼),双塔在 20 层以上以五层钢结构空中连体,构成类似“凯旋门”形式的建筑
该工程 20 层以上中间连体部分为钢结构,与连体结构相连部位为型钢混凝土梁柱
双塔连体钢结构长 25
2m,宽 24
6m,实高 18
5m,重量 410 吨,安装高度 96
该连体钢结构是在五层裙房顶制作成型后采纳穿心式液压千斤顶整体提升吊装就位

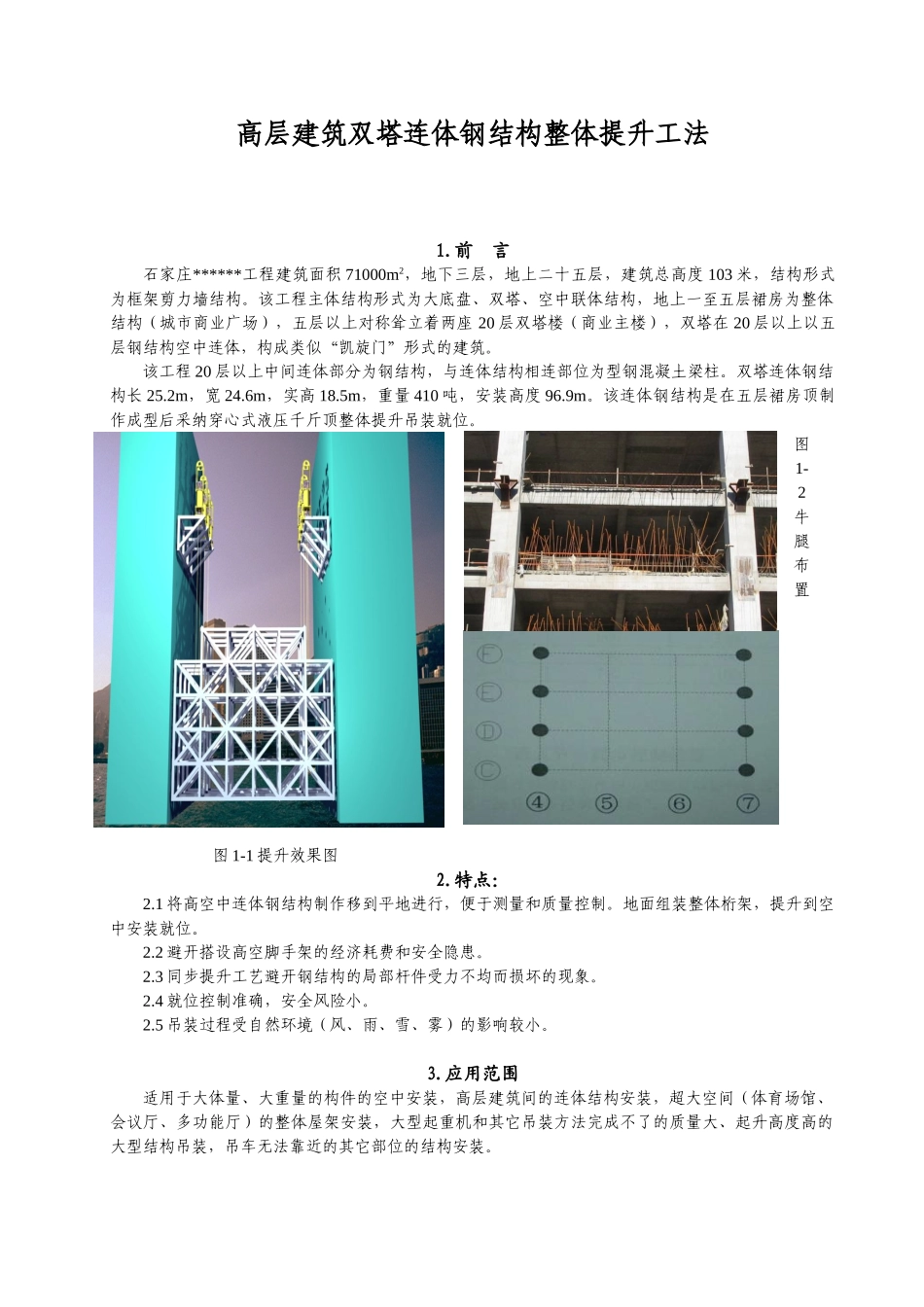

图 1-1 提升效果图图1-2牛腿布置2
1 将高空中连体钢结构制作移到平地进行,便于测量和质量控制
地面组装整体桁架,提升到空中安装就位
2 避开搭设高空脚手架的经济耗费和安全隐患
3 同步提升工艺避开钢结构的局部杆件受力不均而损坏的现象
4 就位控制准确,安全风险小
5 吊装过程受自然环境(风、雨、雪、雾)的影响较小
应用范围适用于大体量、大重量的构件的空中安装,高层建筑间的连体结构安装,超大空间(体育场馆、会议厅、多功能厅)的整体屋架安装,大型起重机和其它吊装方法完成不了的质量大、起升高度高的大型结构吊装,吊车无法靠近的其它部位的结构安装
工艺原理在双塔楼 24 层顶的④、⑦轴与、、、轴的8 个交叉点,预埋 8 个吊装牛腿,安放 16 个穿心式液压千斤顶,每个千斤顶通过中心布置一束钢绞线与被吊装的钢结构通过下吊点相连
结构吊装时,通过计算机控制,液压传动,机械作用使千斤顶内的钢绞线沿千斤顶中心上移,将钢结构整体吊起,直至吊装到对接位置
(如左图:吊装牛腿、千斤顶位置图)5
工艺流程和操作要点5
