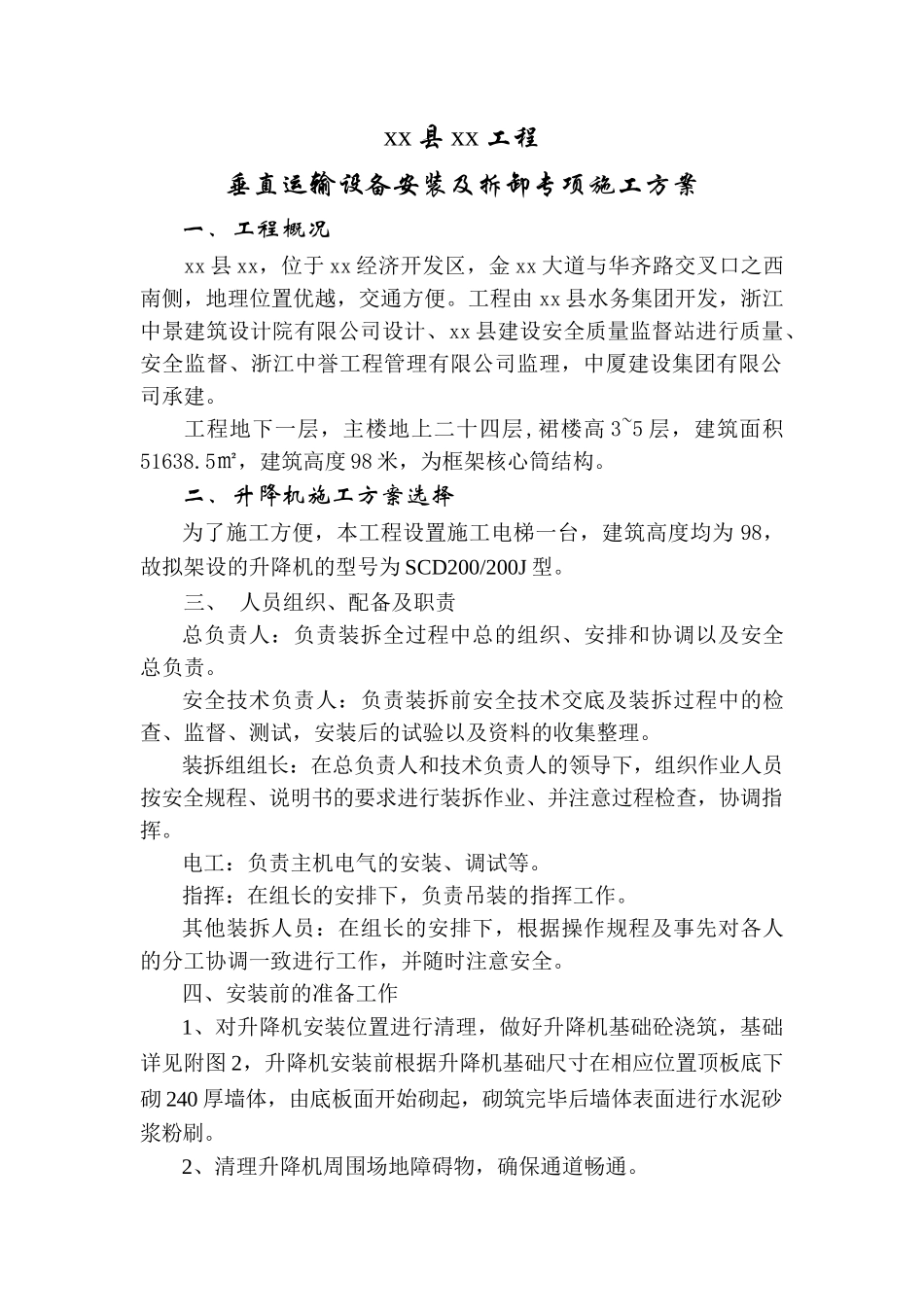

xx 县 xx 工程垂直运输设备安装及拆卸专项施工方案一、工程概况xx 县 xx,位于 xx 经济开发区,金 xx 大道与华齐路交叉口之西南侧,地理位置优越,交通方便。工程由 xx 县水务集团开发,浙江中景建筑设计院有限公司设计、xx 县建设安全质量监督站进行质量、安全监督、浙江中誉工程管理有限公司监理,中厦建设集团有限公司承建。工程地下一层,主楼地上二十四层,裙楼高 3~5 层,建筑面积51638.5㎡,建筑高度 98 米,为框架核心筒结构。二、升降机施工方案选择为了施工方便,本工程设置施工电梯一台,建筑高度均为 98,故拟架设的升降机的型号为 SCD200/200J 型。 三、 人员组织、配备及职责总负责人:负责装拆全过程中总的组织、安排和协调以及安全总负责。安全技术负责人:负责装拆前安全技术交底及装拆过程中的检查、监督、测试,安装后的试验以及资料的收集整理。装拆组组长:在总负责人和技术负责人的领导下,组织作业人员按安全规程、说明书的要求进行装拆作业、并注意过程检查,协调指挥。电工:负责主机电气的安装、调试等。指挥:在组长的安排下,负责吊装的指挥工作。其他装拆人员:在组长的安排下,根据操作规程及事先对各人的分工协调一致进行工作,并随时注意安全。四、安装前的准备工作1、对升降机安装位置进行清理,做好升降机基础砼浇筑,基础详见附图 2,升降机安装前根据升降机基础尺寸在相应位置顶板底下砌 240 厚墙体,由底板面开始砌起,砌筑完毕后墙体表面进行水泥砂浆粉刷。2、清理升降机周围场地障碍物,确保通道畅通。3、对升降机安装拆卸作业施工人员做好作业前技术交底及安全任务书交底;4、对作业人员核对上岗证、高空作业证,对所有的工器具进行事先检查,清理不合格品,对所有机身的附墙机件安装进行检查。5、了解建筑物及场地情况和需要特别说明的问题,该电梯直接安装于地下室顶板上,地下室顶板加固沿施工电梯底座采纳 MU10 砼标准砖 M10 水泥砂浆砌筑 240 厚墙体顶实顶板。6、了解要安装施工电梯的现状,如构件部件有无损坏,各种构件能否正常工作,施工升降机的起重性能是否达到说明书要求,详细阅读施工电梯说明书。7、到施工现场进一步明确装拆程序和注意事项,落实各项安全措施。四、升降机的安装1、将基础表面清扫洁净。2、将地脚螺栓安装好。3、在地脚螺栓处底盘和基石间垫不同厚度的钢板垫片用以调整导轨架的垂直度。4、用经纬仪测量导轨架的垂直度,保证导轨的各个主管在两...
