中国建筑项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称 及编码海航学院飞行模拟机楼(一期)工程第 页共 12 页楼栋号分项工程名称高支模工程工程量分包公司负责人交底内容施工准备:1、技术准备:1
项目总工程师组织项目经理部技术、生产人员熟悉图纸,仔细学习掌握施工图内容 、要求和特点,同时针对有关施工技术和图纸存在的疑点做好记录,通过会审对图纸中存在问题与设计、建设、监理单位共同协商解决
取得一致意见后,办理图纸会审记录,作为施工图的变更依据和施工操作依据
熟悉各部位截面尺寸、标高制定模板设计方案
根据工程结构形式、荷载大小、地基土类型、施工设备和材料供应等条件进行设计
模板及其支架应具有足够的承载力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载
2、材料准备:2
1 主要材料:木模板(1220×2440×15mm)脚手板、脚手管、腕扣件、穿墙螺栓、止水螺栓 50mm*100mm 木方,钉子,止水钢板(3mm)
3、机械准备:3
主要加工机具:圆锯、压刨、钉锤、电钻、平刨、单头扳手、钢丝钳、 手提电锯
主要测量机具:墨斗、激光垂准仪、水平尺、线坠、卷尺、直尺、工程检测尺小线
4、现场准备:4
根据图纸要求,放好轴线和模板边线,定好水平控制标高,并办好预检
首先测建筑的边柱或者墙轴线,并以该轴线为起点,引出每条轴线,并根据轴线与施工图用墨线弹出模板的内线,边线以及外侧控制线,施工前 4 线必须到位,以便于模板的安装和校正
利用水准仪将建筑物水平标高根据实际要求,直接引测到模板的安装位置4

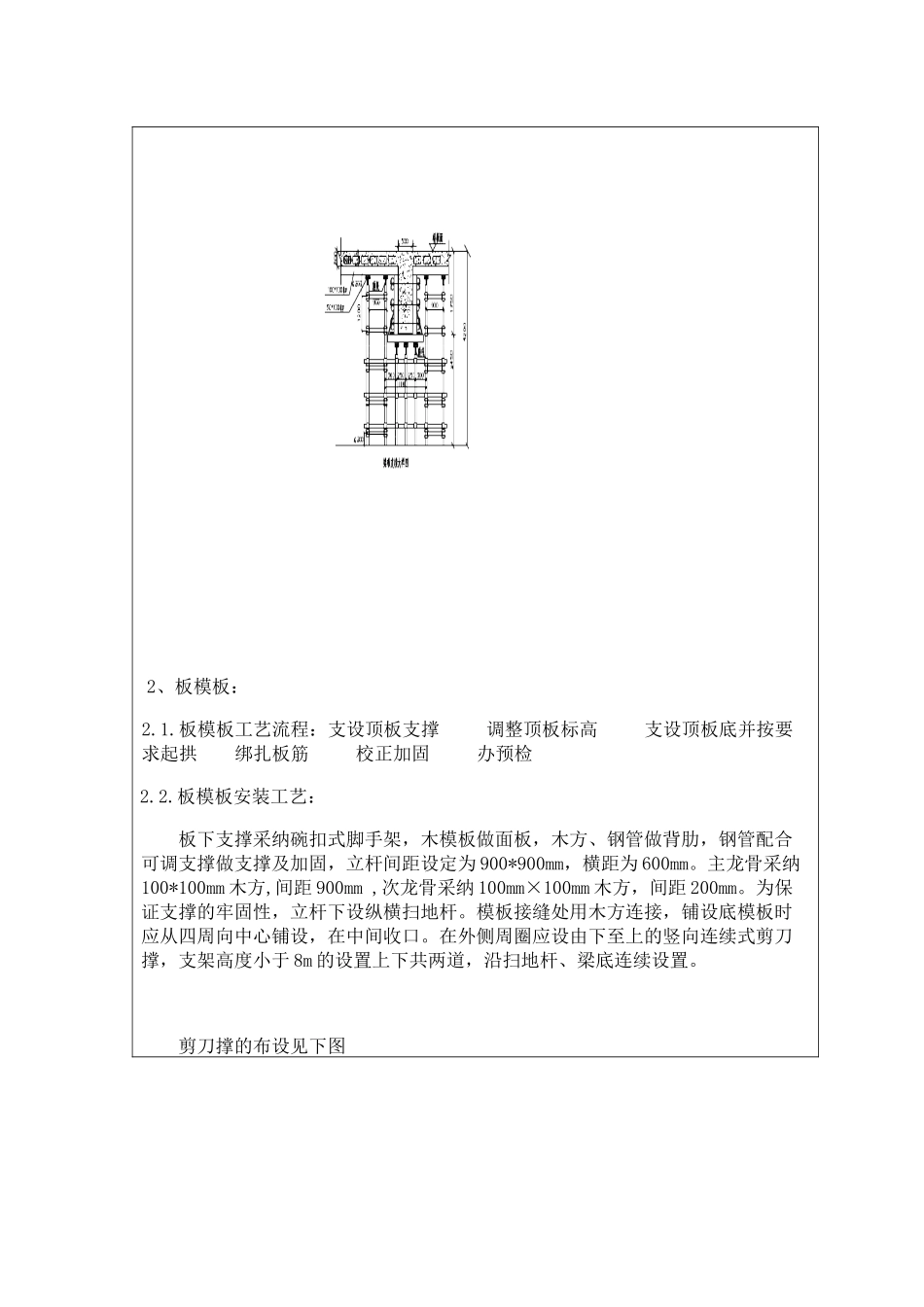

模板涂刷脱模剂,并分规格堆放

二、高支模部位:在 1 轴左侧,J-M 轴/7#跨间有一消防水池,高度为 9
4、5、6#跨在地下外墙部分基础埋深-10
00 米,首层底板标高-0
15 米,板
