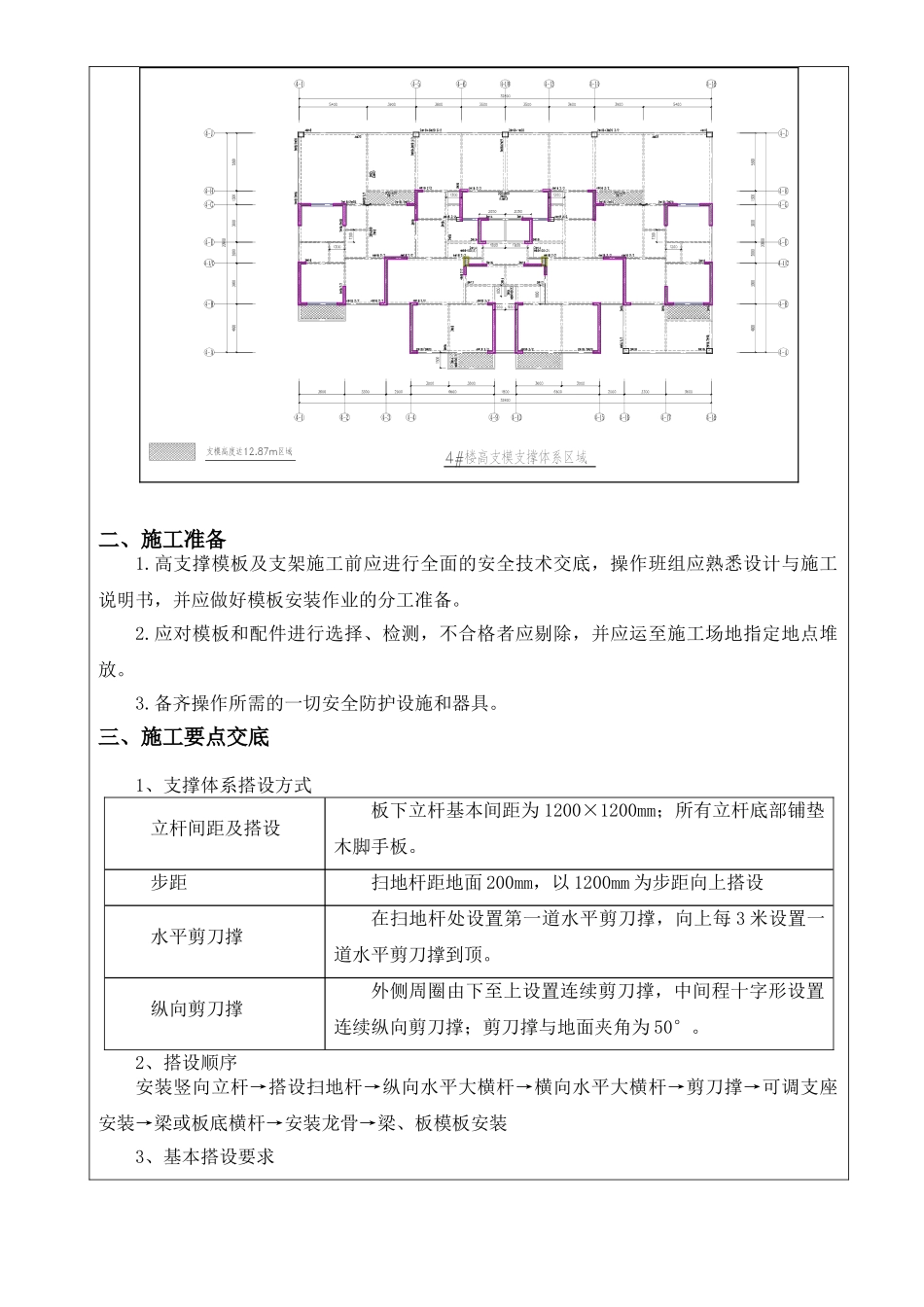

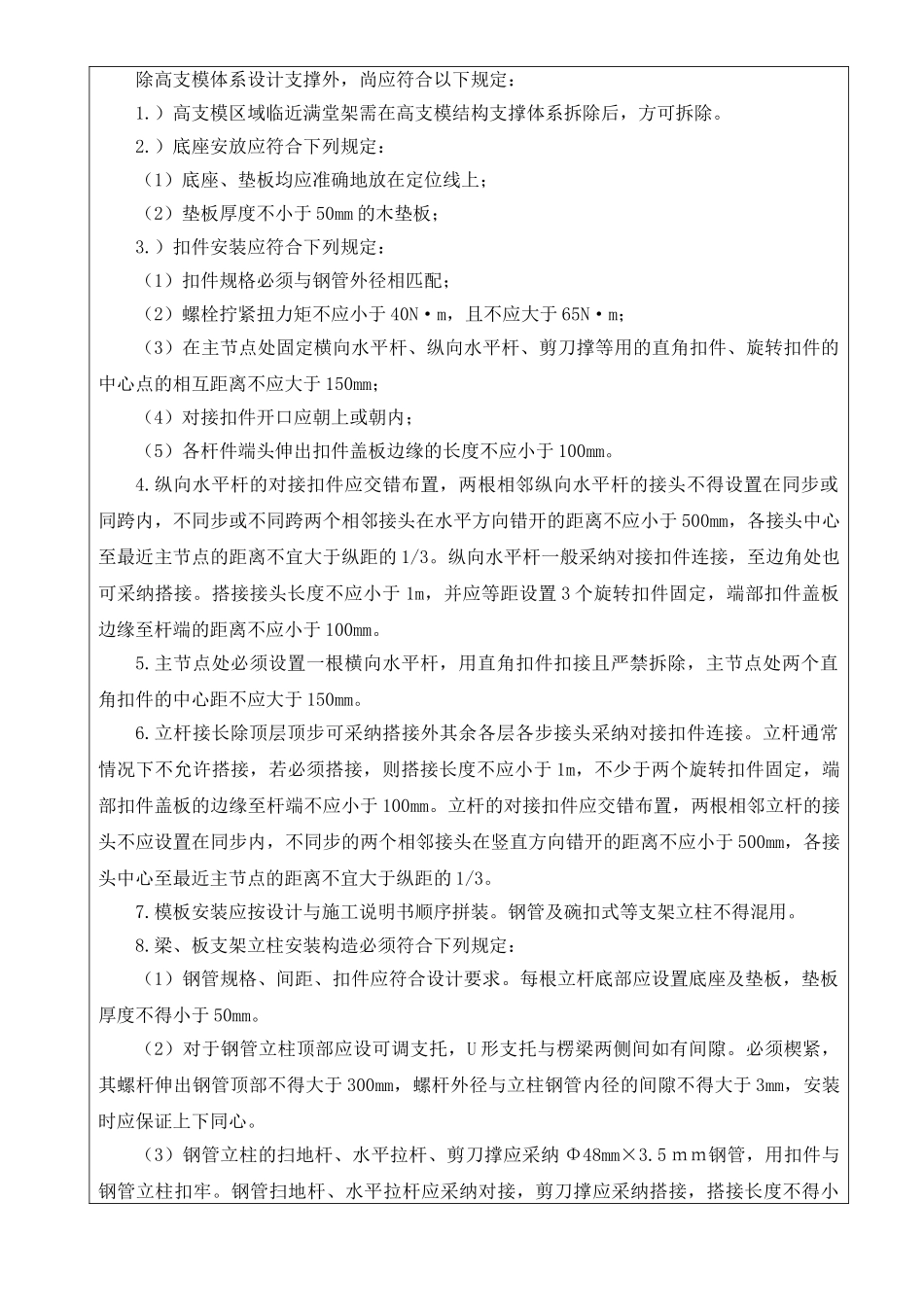

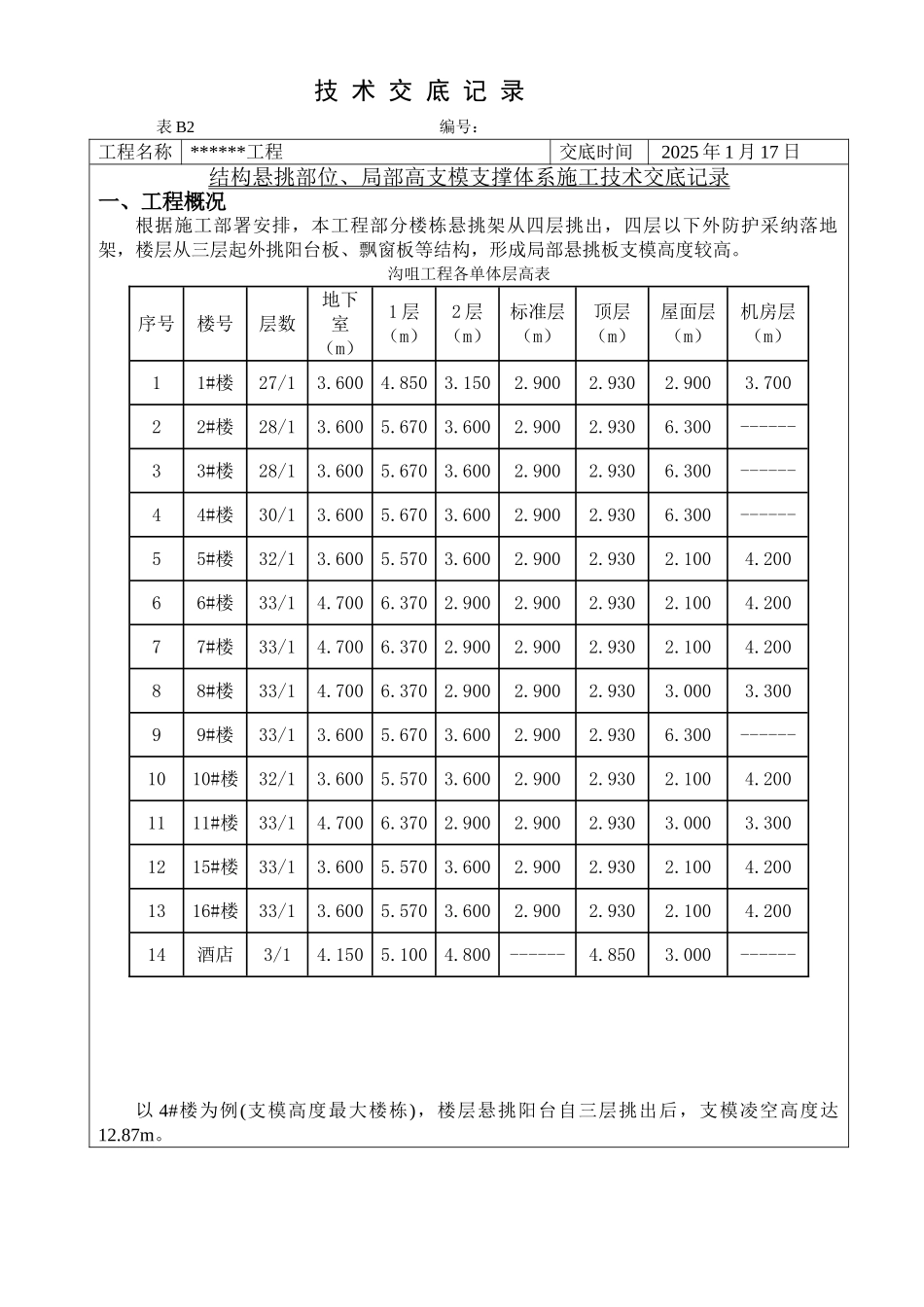

技 术 交 底 记 录表 B2 编号:工程名称******工程交底时间 2025 年 1 月 17 日结构悬挑部位、局部高支模支撑体系施工技术交底记录一、工程概况根据施工部署安排,本工程部分楼栋悬挑架从四层挑出,四层以下外防护采纳落地架,楼层从三层起外挑阳台板、飘窗板等结构,形成局部悬挑板支模高度较高。沟咀工程各单体层高表序号楼号层数地下室(m)1 层(m)2 层(m)标准层(m)顶层(m)屋面层(m)机房层(m)11#楼27/13.6004.8503.1502.9002.9302.9003.70022#楼28/13.6005.6703.6002.9002.9306.300------33#楼28/13.6005.6703.6002.9002.9306.300------44#楼30/13.6005.6703.6002.9002.9306.300------55#楼32/13.6005.5703.6002.9002.9302.1004.20066#楼33/14.7006.3702.9002.9002.9302.1004.20077#楼33/14.7006.3702.9002.9002.9302.1004.20088#楼33/14.7006.3702.9002.9002.9303.0003.30099#楼33/13.6005.6703.6002.9002.9306.300------1010#楼32/13.6005.5703.6002.9002.9302.1004.2001111#楼33/14.7006.3702.9002.9002.9303.0003.3001215#楼33/13.6005.5703.6002.9002.9302.1004.2001316#楼33/13.6005.5703.6002.9002.9302.1004.20014酒店3/14.1505.1004.800------4.8503.000------以 4#楼为例(支模高度最大楼栋),楼层悬挑阳台自三层挑出后,支模凌空高度达12.87m。二、施工准备1.高支撑模板及支架施工前应进行全面的安全技术交底,操作班组应熟悉设计与施工说明书,并应做好模板安装作业的分工准备。2.应对模板和配件进行选择、检测,不合格者应剔除,并应运至施工场地指定地点堆放。3.备齐操作所需的一切安全防护设施和器具。三、施工要点交底1、支撑体系搭设方式立杆间距及搭设板下立杆基本间距为 1200×1200mm;所有立杆底部铺垫木脚手板。步距扫地杆距地面 200mm,以 1200mm 为步距向上搭设水平剪刀撑在扫地杆处设置第一道水平剪刀撑,向上每 3 米设置一道水平剪刀撑到顶。纵向剪刀撑外侧周圈由下至上设置连续剪刀撑,中间程十字形设置连续纵向剪刀撑;剪刀撑与地面夹角为 50°。2、搭设顺序安装竖向立杆→搭设扫地杆→纵向水平大横杆→横向水平大横杆→剪刀撑→可调支座安装→梁或板底横杆→安装龙骨→梁、板模板安装3、基本搭设要求除高支模体系设计支撑外,尚应符合以下规定:1.)高支模区域临近满堂架需在高支模结构支撑体系拆除后,方可拆除。2.)底座安放应符合下列规定:(1)底座、垫板均应准确地放在定...
