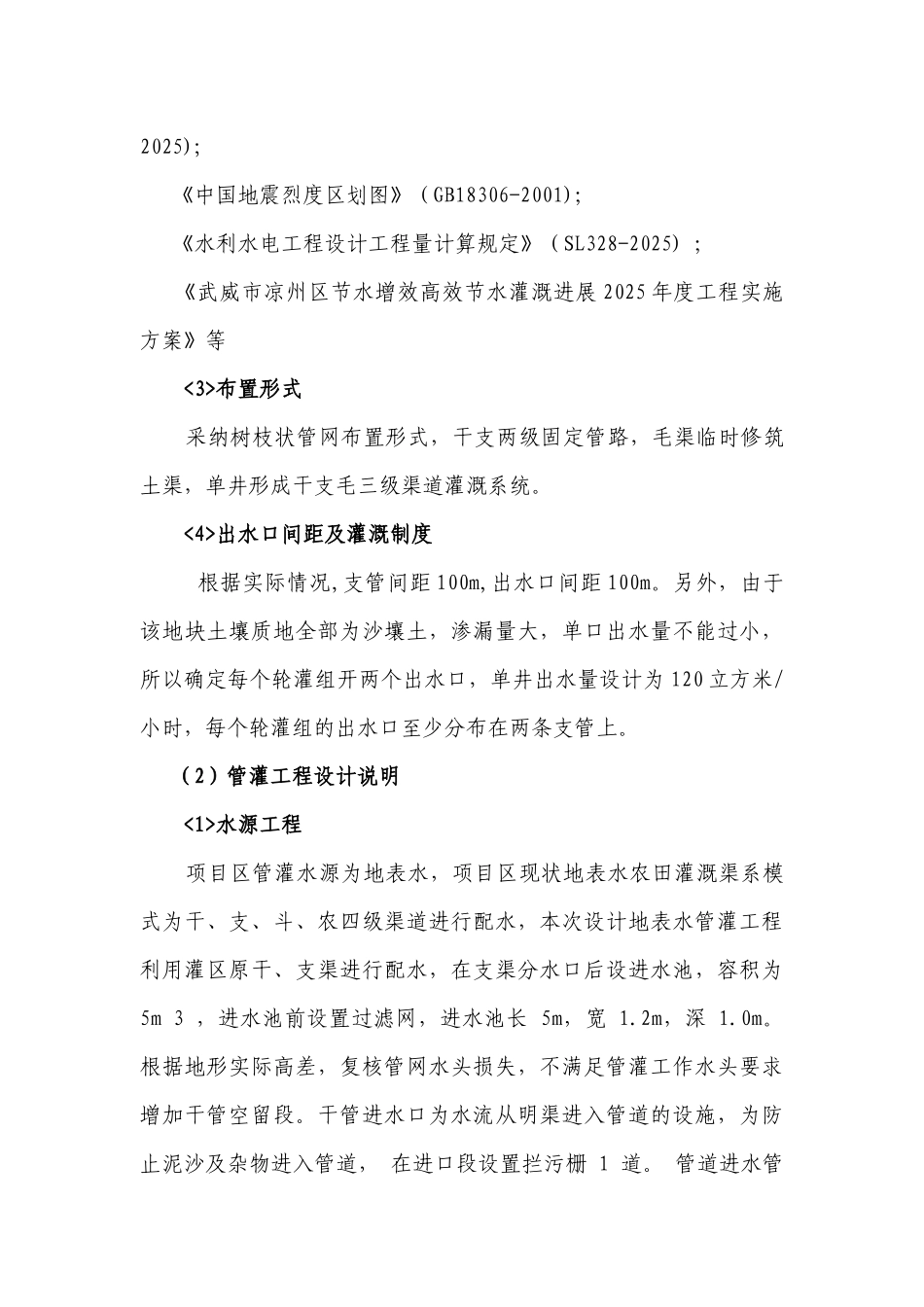

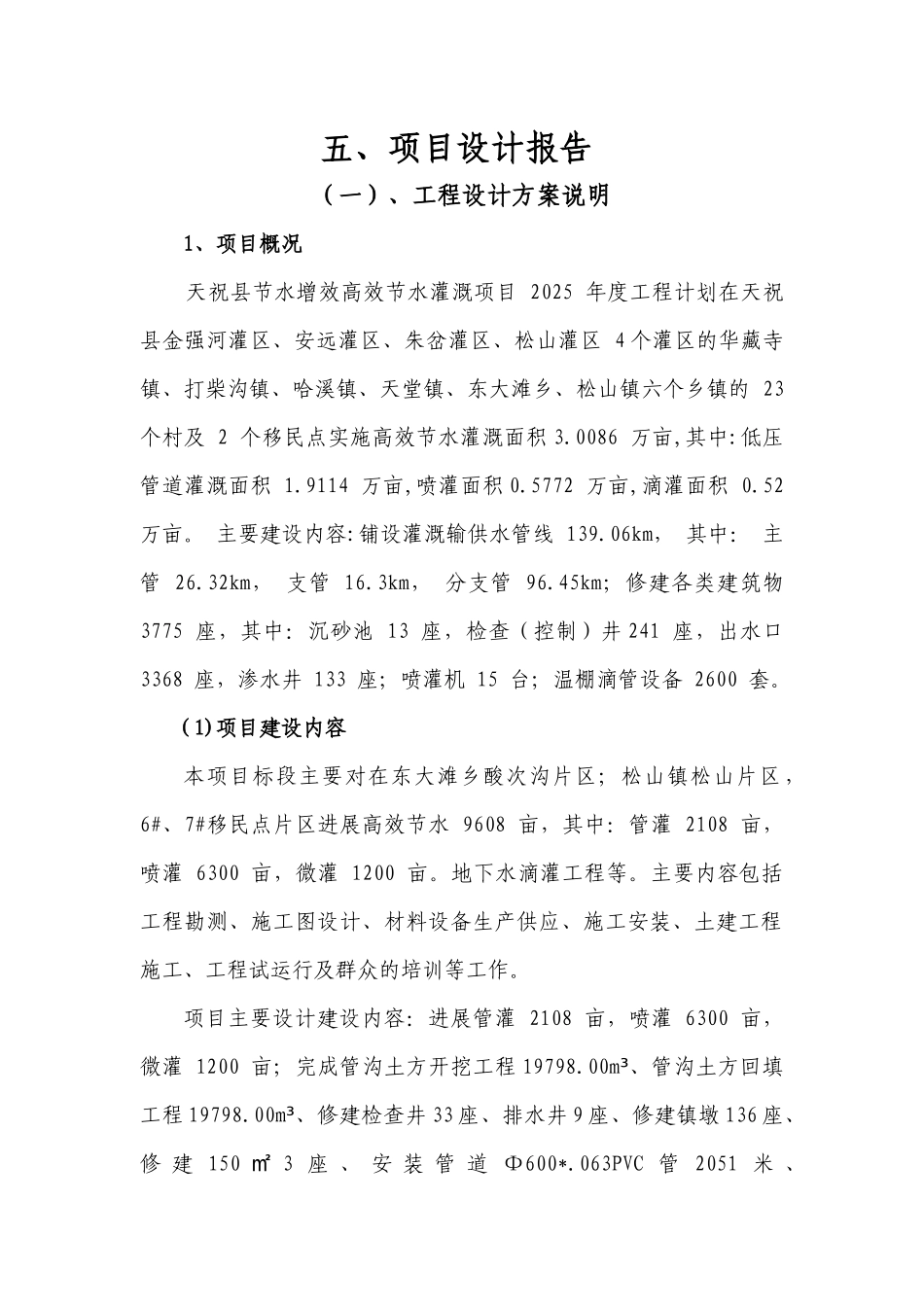

五、项目设计报告(一)、工程设计方案说明 1、项目概况 天祝县节水增效高效节水灌溉项目 2025 年度工程计划在天祝县金强河灌区、安远灌区、朱岔灌区、松山灌区 4 个灌区的华藏寺镇、打柴沟镇、哈溪镇、天堂镇、东大滩乡、松山镇六个乡镇的 23 个村及 2 个移民点实施高效节水灌溉面积 3.0086 万亩,其中:低压管道灌溉面积 1.9114 万亩,喷灌面积 0.5772 万亩,滴灌面积 0.52 万亩。 主要建设内容:铺设灌溉输供水管线 139.06km, 其中: 主管 26.32km, 支管 16.3km, 分支管 96.45km;修建各类建筑物 3775 座,其中:沉砂池 13 座,检查(控制)井 241 座,出水口 3368 座,渗水井 133 座;喷灌机 15 台;温棚滴管设备 2600 套。 (1)项目建设内容本项目标段主要对在东大滩乡酸次沟片区;松山镇松山片区 ,6#、7#移民点片区进展高效节水 9608 亩,其中:管灌 2108 亩,喷灌 6300 亩,微灌 1200 亩。地下水滴灌工程等。主要内容包括工程勘测、施工图设计、材料设备生产供应、施工安装、土建工程施工、工程试运行及群众的培训等工作。项目主要设计建设内容:进展管灌 2108 亩,喷灌 6300 亩,微灌 1200 亩;完成管沟土方开挖工程 19798.00m³、管沟土方回填工程 19798.00m³、修建检查井 33 座、排水井 9 座、修建镇墩 136 座、修 建 150 ㎡ 3 座 、 安 装 管 道 Φ600*.063PVC 管 2051 米 、Φ400*0.63PVC管1653米 、 Φ315*0.63PVC管1200米 、Φ250*0.63PVC管1795米 、 Φ160*0.63PVC管3930米 、Φ125*0.63PVC管926米 、 Φ110*0.63PVC管3300米 、Φ90*0.63PVC 管 1560 米、安装多功能给水栓 Φ160mm115 个、Φ90微灌带 19350 米、加压泵 3 套、砂石+碟片过滤器 3 套、安装喷灌机12 套。 工期:2025 年 5 月 24 日开工至 2025 年 10 月 21 日完工,共计150 日历天。 2、管灌、喷灌、微灌工程设计说明 (1)管灌工程布置方案 <1>布置原则 依据原则是因地制宜,综合考虑,既经济合理又便于使用和管理,力求综合节水,效益最好,达到便于运行维修的目的。 本设计采纳单井独立运行方式布置管路,管路尽量沿林带边、道路边,以节约耕地,便于维修。 <2>设计依据《水利水电工程等级划分及洪水标准》(SL250-2000);《防洪标准》(GB50210-94);《灌溉与排水工程设计法律规范》(GB50288-99);《滴灌工程技术法律规范》(GS/T50485-20...
