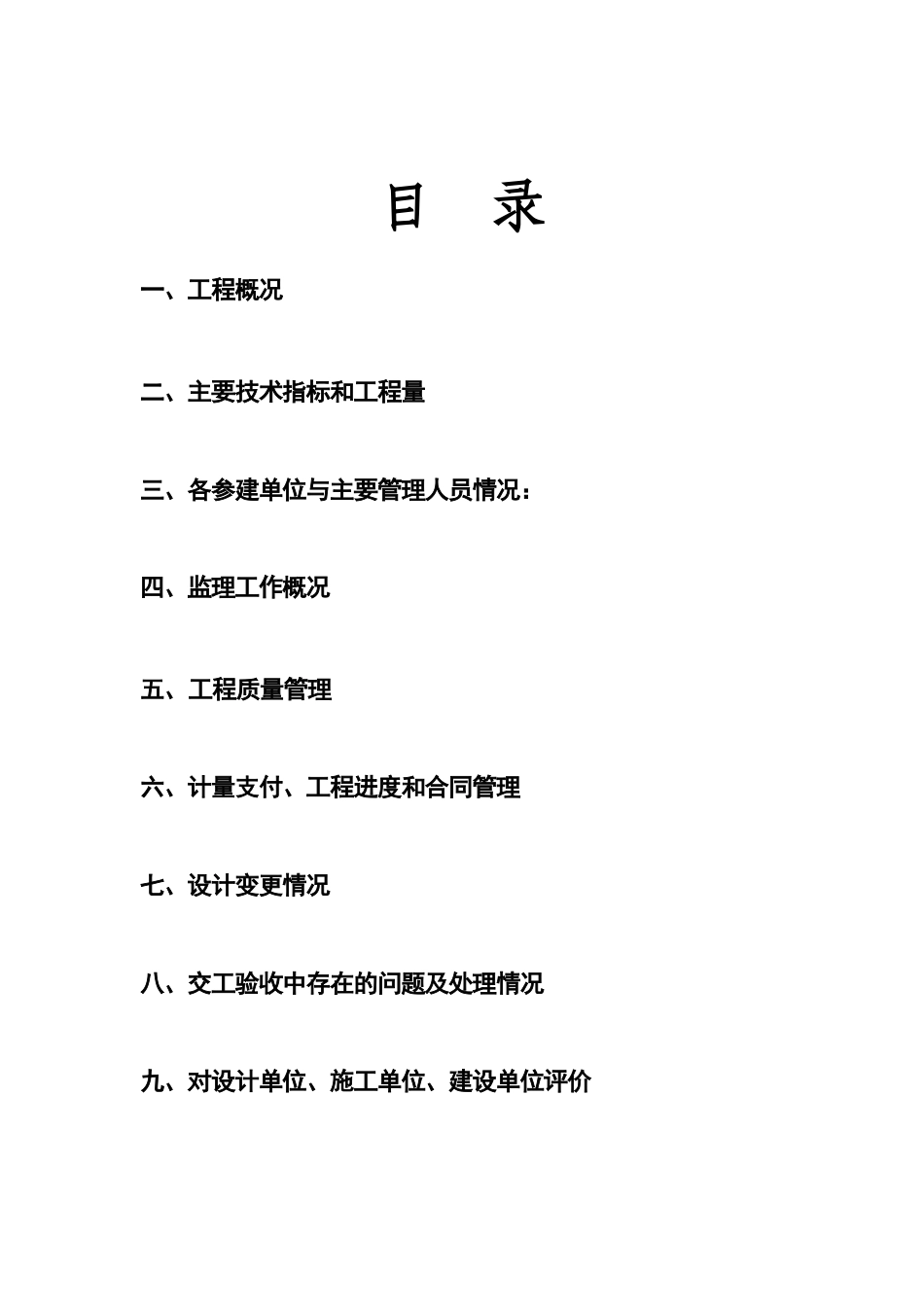

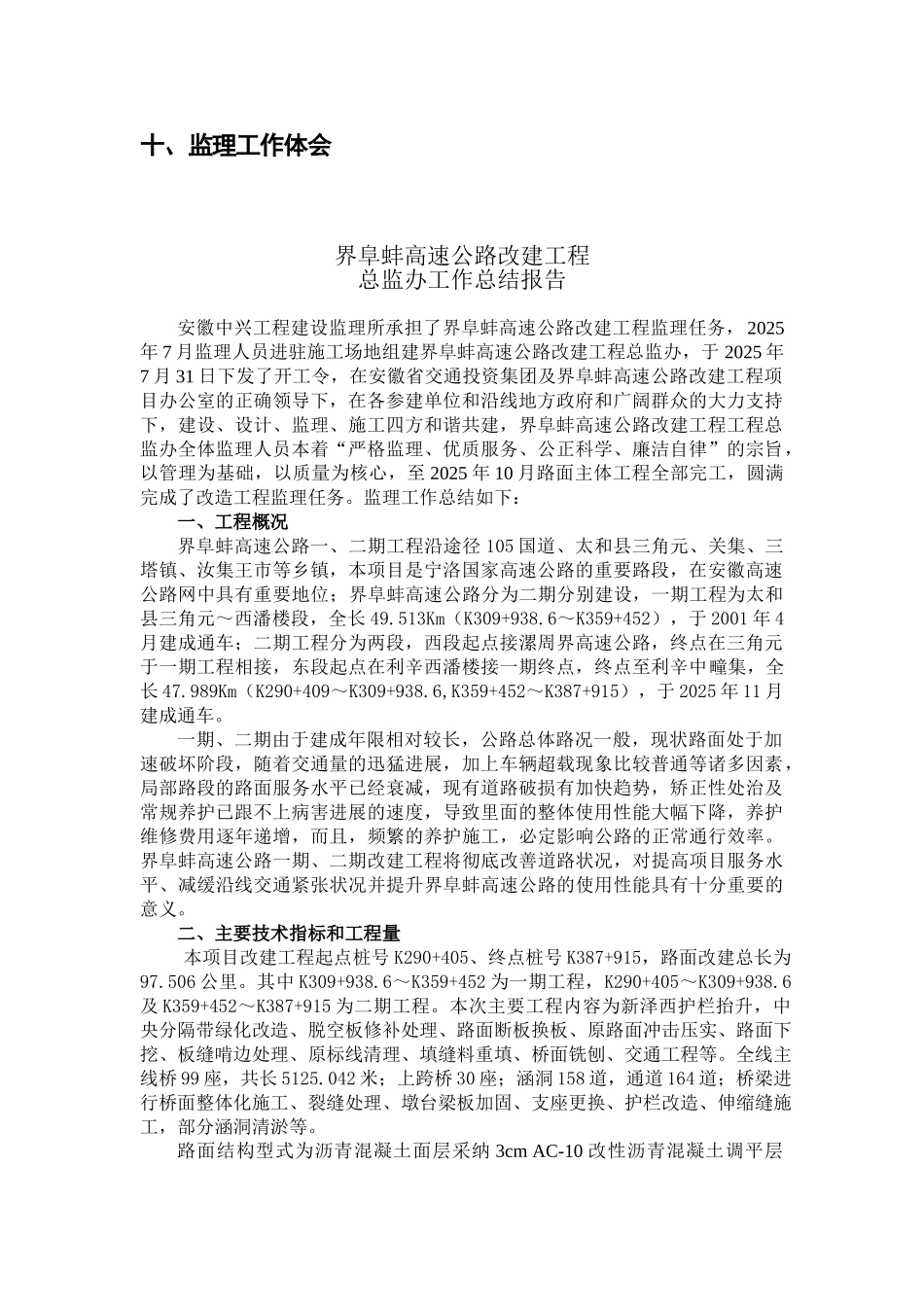

界阜蚌高速公路改建工程建设项目工作界阜蚌高速公路改建工程总监办界阜蚌高速公路改建工程总监办 二 Ο 一 Ο 年十一月监理工作报监理工作报告告目 录一、工程概况 二、主要技术指标和工程量三、各参建单位与主要管理人员情况:四、监理工作概况 五、工程质量管理 六、计量支付、工程进度和合同管理 七、设计变更情况 八、交工验收中存在的问题及处理情况 九、对设计单位、施工单位、建设单位评价 十、监理工作体会 界阜蚌高速公路改建工程总监办工作总结报告 安徽中兴工程建设监理所承担了界阜蚌高速公路改建工程监理任务,2025年 7 月监理人员进驻施工场地组建界阜蚌高速公路改建工程总监办,于 2025 年7 月 31 日下发了开工令,在安徽省交通投资集团及界阜蚌高速公路改建工程项目办公室的正确领导下,在各参建单位和沿线地方政府和广阔群众的大力支持下,建设、设计、监理、施工四方和谐共建,界阜蚌高速公路改建工程工程总监办全体监理人员本着“严格监理、优质服务、公正科学、廉洁自律”的宗旨,以管理为基础,以质量为核心,至 2025 年 10 月路面主体工程全部完工,圆满完成了改造工程监理任务
监理工作总结如下:一、工程概况界阜蚌高速公路一、二期工程沿途径 105 国道、太和县三角元、关集、三塔镇、汝集王市等乡镇,本项目是宁洛国家高速公路的重要路段,在安徽高速公路网中具有重要地位;界阜蚌高速公路分为二期分别建设,一期工程为太和县三角元~西潘楼段,全长 49
513Km(K309+938
6~K359+452),于 2001 年 4月建成通车;二期工程分为两段,西段起点接漯周界高速公路,终点在三角元于一期工程相接,东段起点在利辛西潘楼接一期终点,终点至利辛中疃集,全长 47
989Km(K290+409~K309+938
6,K359+452~K387+915),于 2025 年 11 月建成通车
